详情介绍

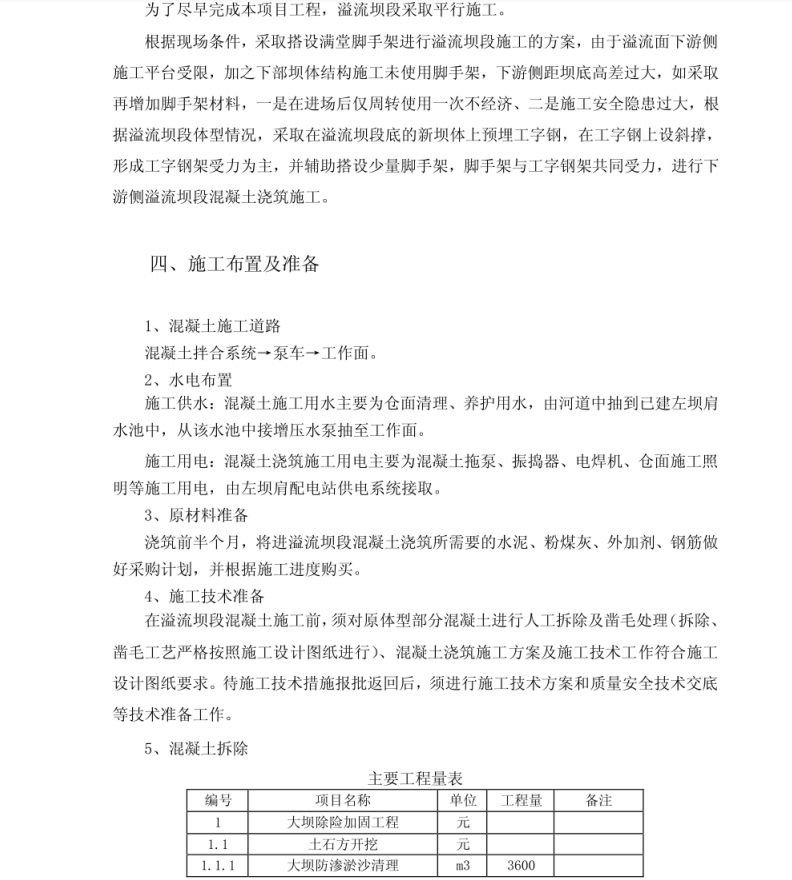

根据现场条件,采取搭设满堂脚手架进行溢流坝段施工的方案,由于溢流面下游侧施工平台受限,加之下部坝体结构施工未使用脚手架,下游侧距坝底高差过大,如采取再增加脚手架材料,-是在进场后仅周转使用一次不经济、二是施工安全隐患过大,根据溢流坝段体型情况,采取在溢流坝段底的新坝体上预埋工字钢,在工字钢上设斜撑,形成工字钢架受力为主,并辅助搭设少量脚手架,脚手架与工字钢架共同受力,进行下游侧溢流坝段混凝土浇筑施工。
