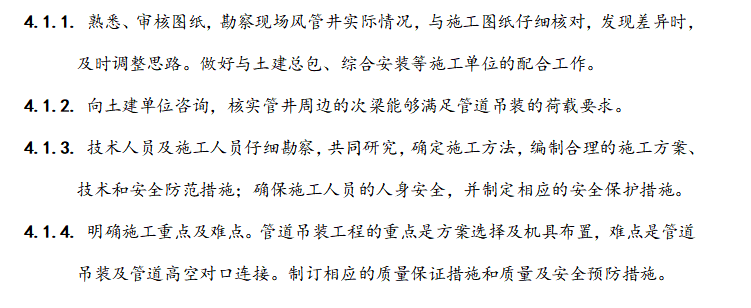

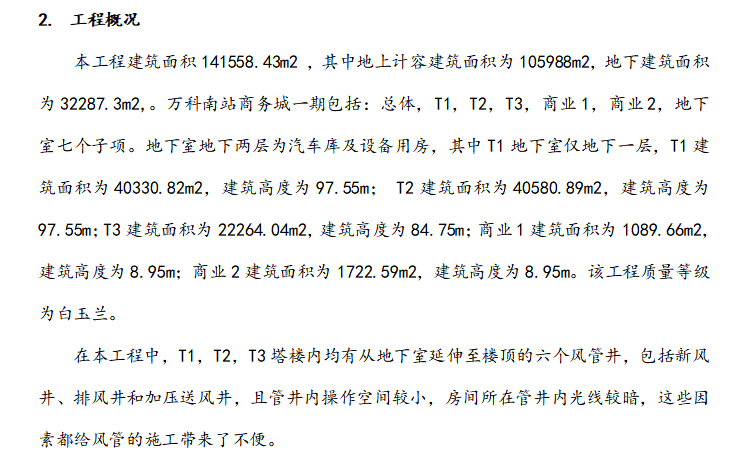

本工程中每栋塔楼内都有多条风管井,根据专业施工总体安排,需要分批进行施工。风管井内风管吊装的施工时间除要满足专业施工进度安排外,还要满足土建二次结构砌墙施工进度的安排。因管井内施工难度大,作业环境复杂,土建进行管井拆除后经甲方、监理、总包及我方检查并符合安全施工相关规范,方可进行相关施工安排。
