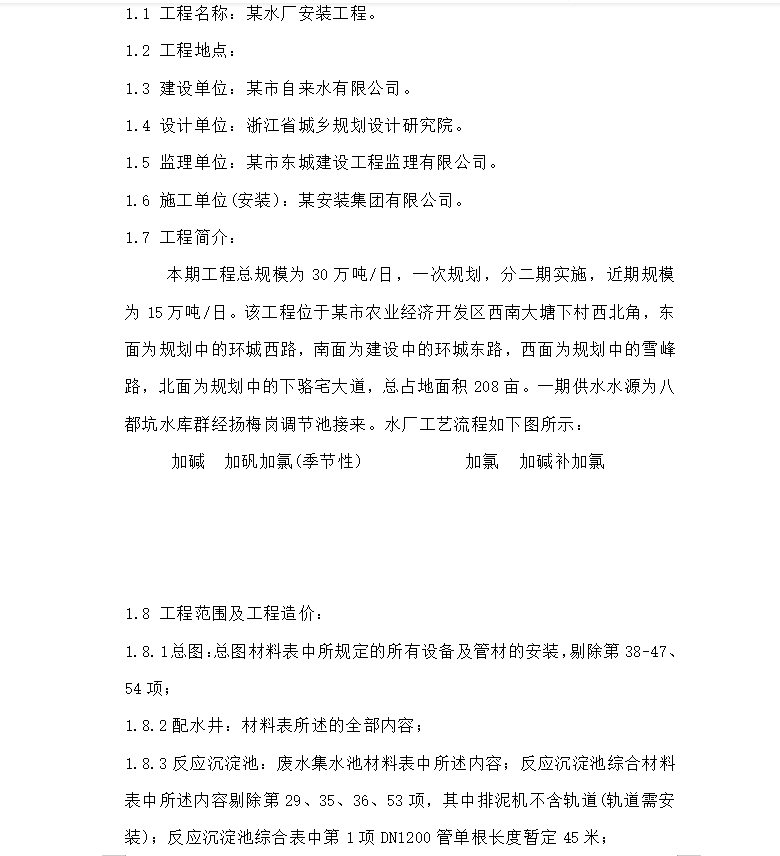

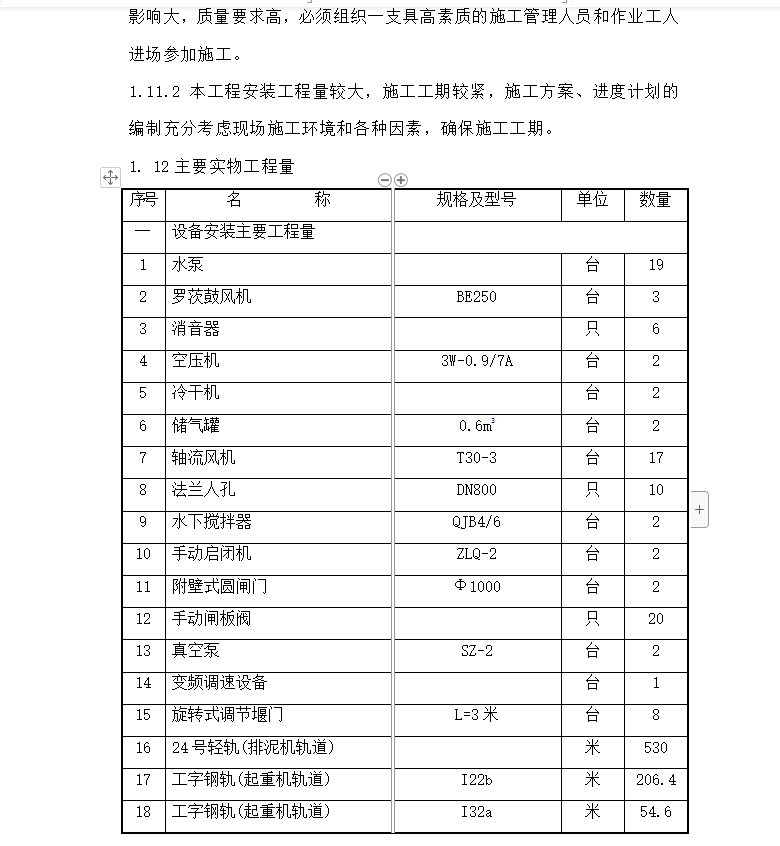

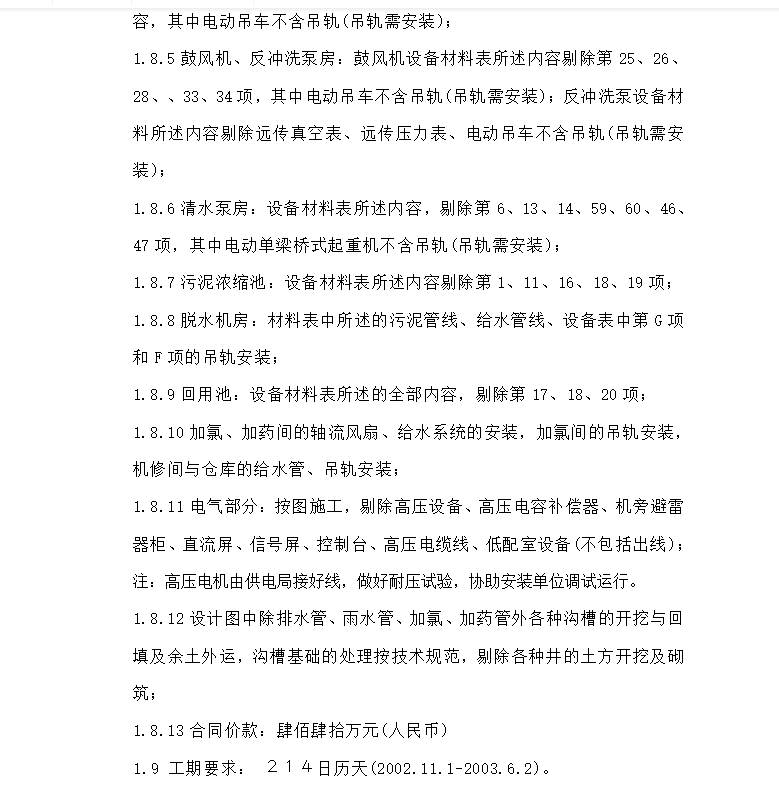

本期工程总规模为30万吨/日,一次规划,分二期实施,近期规模为15万吨/日。总占地面积208亩。鼓风机、反冲洗泵房:鼓风机设备材料表所述内容剔除第25、26、28、、33、34项,其中电动吊车不含吊轨(吊轨需安装);反冲洗泵设备材料所述内容剔除远传真空表、远传压力表、电动吊车不含吊轨(吊轨需安装);清水泵房:设备材料表所述内容,剔除第6、13、14、59、60、46、47项,其中电动单梁桥式起重机不含吊轨(吊轨需安装);脱水机房:材料表中所述的污泥管线、给水管线、设备表中第G项和F项的吊轨安装;
