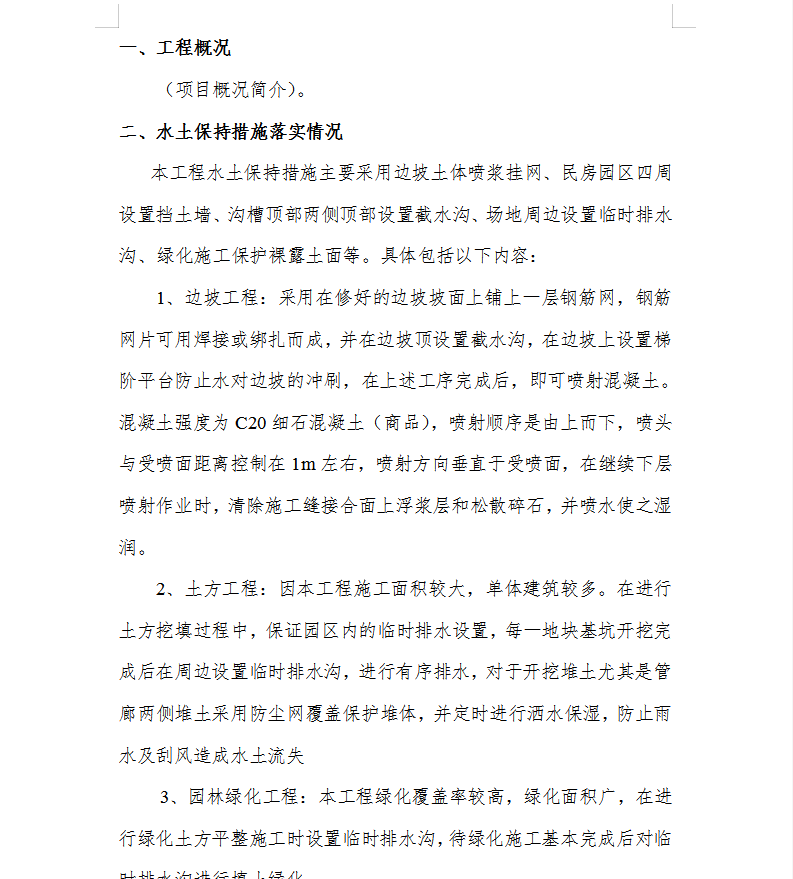

本工程水土保持措施主要采用边坡土体喷浆挂网、民房园区四周设置挡土墙、沟槽顶部两侧顶部设置截水沟、场地周边设置临时排水沟、绿化施工保护裸露土面等。具体包括以下内容:
1、边坡工程:采用在修好的边坡坡面上铺上一层钢筋网,钢筋网片可用焊接或绑扎而成,并在边坡顶设置截水沟,在边坡上设置梯阶平台防止水对边坡的冲刷,在上述工序完成后,即可喷射混凝土。混凝土强度为C20细石混凝土(商品),喷射顺序是由上而下,喷头与受喷面距离控制在1m左右,喷射方向垂直于受喷面,在继续下层喷射作业时,清除施工缝接合面上浮浆层和松散碎石,并喷水使之湿润。
2、土方工程:因本工程施工面积较大,单体建筑较多。在进行土方挖填过程中,保证园区内的临时排水设置,每一地块基坑开挖完成后在周边设置临时排水沟,进行有序排水,对于开挖堆土尤其是管廊两侧堆土采用防尘网覆盖保护堆体,并定时进行洒水保湿,防止雨水及刮风造成水土流失
3、园林绿化工程:本工程绿化覆盖率较高,绿化面积广,在进行绿化土方平整施工时设置临时排水沟,待绿化施工基本完成后对临时排水沟进行填土绿化。
