本工程位于xx开发区坦头管理区。
2.主要工程内容
本工程拟建一个1000t级泊位,泊位总长105m,建设项目包括工作面平台、码头接岸引桥、固定吊机基础、系缆墩、钢人行桥、港池挖泥、护岸抛填、装卸设备、消防、给排水、供电、照明等设施。
3.工程规模及结构型式
码头工作平台采用高桩梁板结构,长80m,宽20m,排架间距8.6m,两端悬臂为1.3m。码头每榀排架由4根φ800灌注型嵌岩桩组成。码头面高程+5.44m;港池底高程-2.9m。
两座引桥采用高桩梁板结构,长度均为20m,宽度均为6m。两座引桥的结构相同,桩基由8根φ800灌注型嵌岩桩组成。
固定吊机基础位于码头工作平台靠前沿偏中部,用于安放一台10t固定式起重机,为现浇钢筋砼结构,桩基由4根φ800灌注型嵌岩桩组成。
两个系缆墩位于码头工作平台西侧,长宽均为5m,高2.5m,为现浇钢筋砼结构,桩基由3根φ800灌注型嵌岩桩组成。
两座钢人行桥用于陆域与系缆墩,以及系缆墩之间的连接。
本工程的桩基为φ800灌注型嵌岩桩。桩端终孔标高要求为:桩端进入强风化花岗岩不小于3m,进入微风化花岗岩不小于2m。若微风化岩层与淤泥层之间有强风化岩夹层且厚度小于2m时,桩端应穿透夹层并进入微风化岩层2m;若夹层厚度大于2m且小于3m时,桩端应穿透夹层并进入微风化岩层1m。

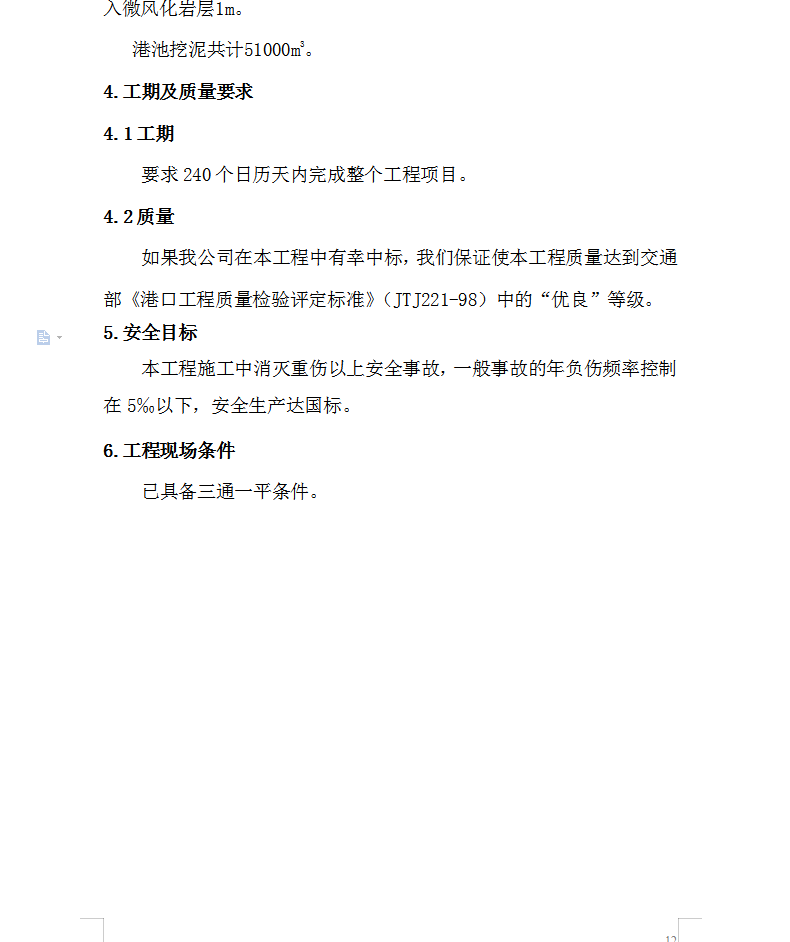

港池挖泥共计51000m3。
常见问题
相关文章
猜你喜欢
- 西南工程联盟组委会分享:《水利水电工程施工质量检验与评定规程》SL 176-2007、《水利水电工程单元工程施工质量验收评定标准》SL 361-2021~SL 637-2012和SL 638-2013、SL 639-2013 2024-03-19
- 贺轩提供:水利水库、水利水电资料范例模板参考 2023-12-22
- 贺轩分享水利干货:SL-T19-2023水利基本建设项目竣工财务决算编制规程 2023-12-04
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 防汛抢险应急预案(PDF格式)5p 2023-04-21
- 防洪应急预案(PDF格式)35P 2023-04-21
- 防洪应急预案(PDF格式)6P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
