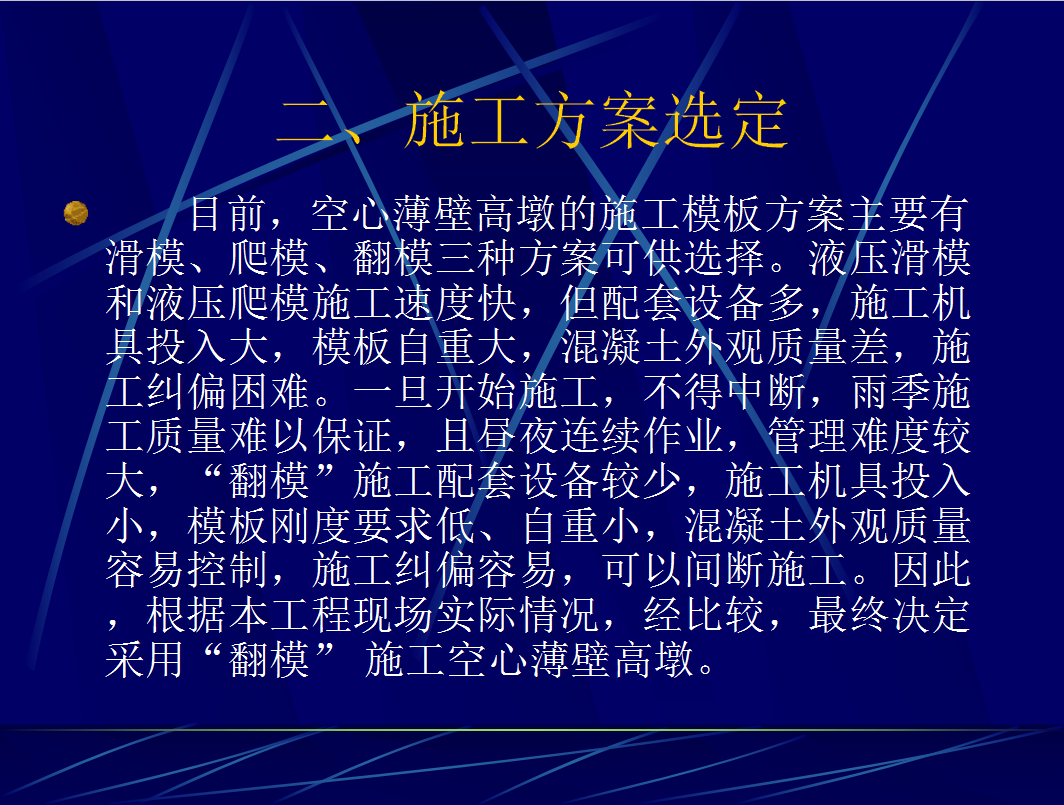

目前,空心薄壁高墩的施工模板方案主要有滑模、爬模、翻模三种方案可供选择。液压滑模和液压爬模施工速度快,但配套设备多,施工机具投入大,模板自重大,混凝土外观质量差,施工纠偏困难。一旦开始施工,不得中断,雨季施工质量难以保证,且昼夜连续作业,管理难度较大,“翻模”施工配套设备较少,施工机具投入小,模板刚度要求低、自重小,混凝土外观质量容易控制,施工纠偏容易,可以间断施工。因此,根据本工程现场实际情况,经比较,最终决定采用“翻模” 施工空心薄壁高墩。

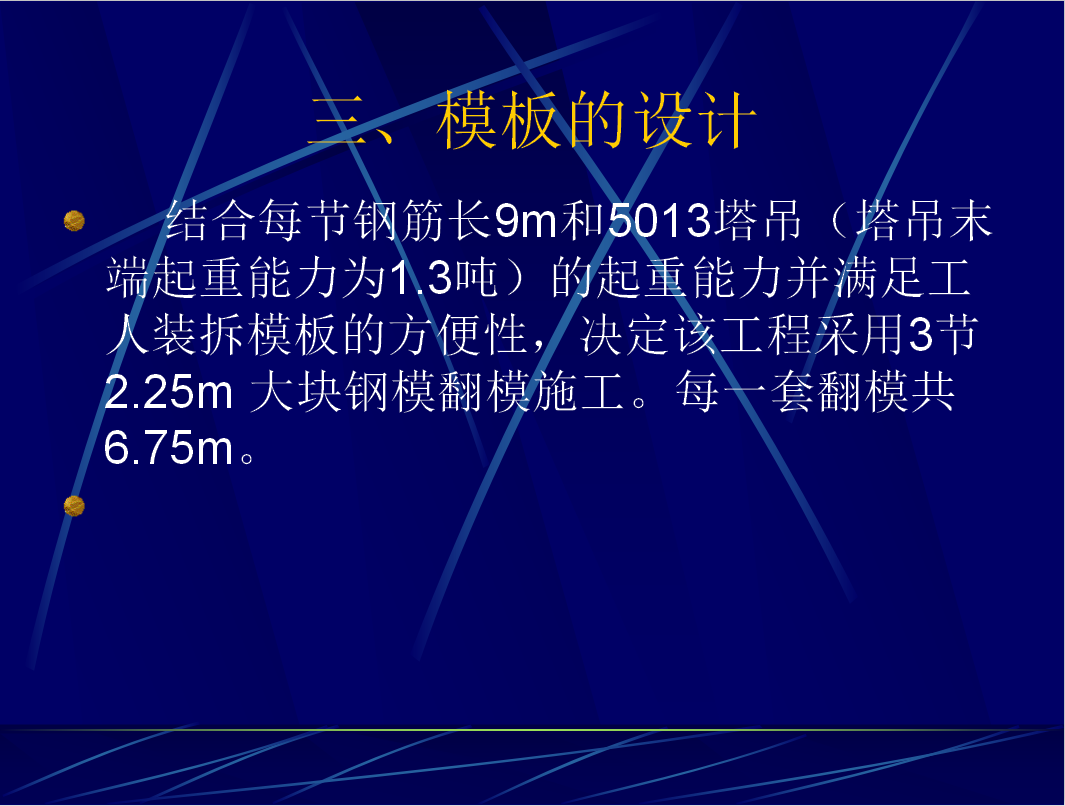

结合每节钢筋长9m和5013塔吊(塔吊末端起重能力为1.3吨)的起重能力并满足工人装拆模板的方便性,决定该工程采用3节2.25m 大块钢模翻模施工。每一套翻模共6.75m。
