1. 施工顺序
交通导行→打磨、清理修补基面→钢筋除锈→坑槽修补→基面找平处理→打磨抛面处理→涂刷封闭底漆→涂刷防腐面漆→撤离现场
2. 主要施工方法及技术措施
2.2交通导行
养护维修作业时应根据施工宽度和现场交通作业条件,采取单车道封闭或半幅路封闭的方式进行交通导改。
2.3打磨、清理修补基面
采用人工配合电动工具等清除维修部位表面的破损砼及表面污渍等,做到基底无浮渣,表面清洁。
2.4钢筋除锈
钢筋外露锈蚀部分采用角磨机及钢丝刷等进行打磨除锈处理,并达到St2等级。

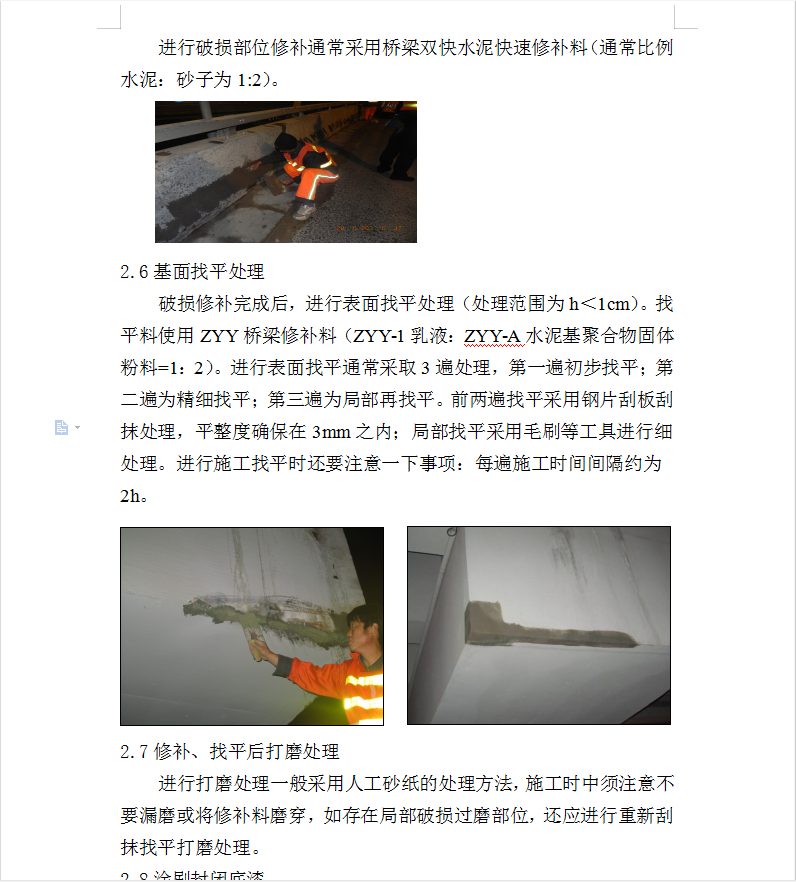

2.5坑槽修补(粗骨料)
进行破损部位修补通常采用桥梁双快水泥快速修补料(通常比例水泥:砂子为1:2)。
