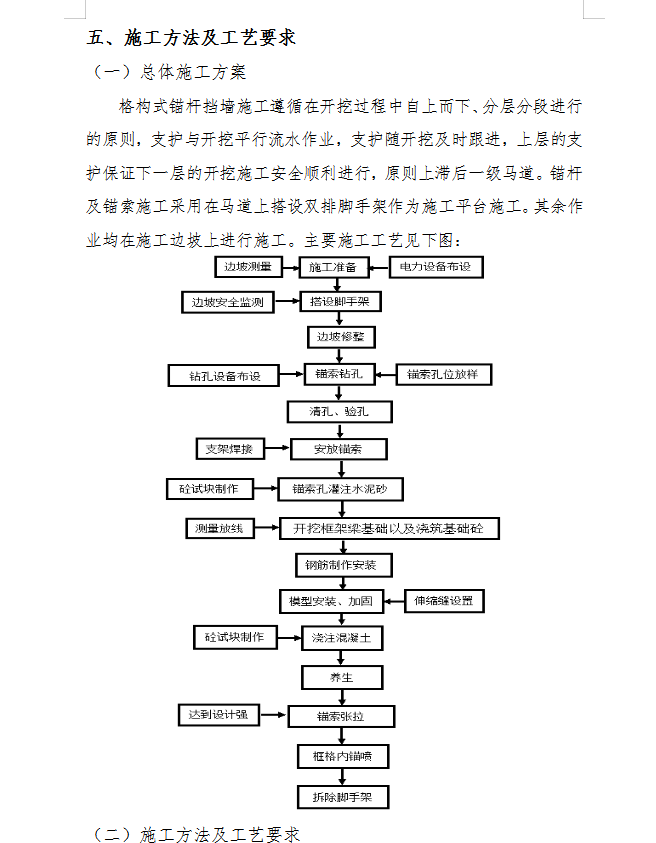

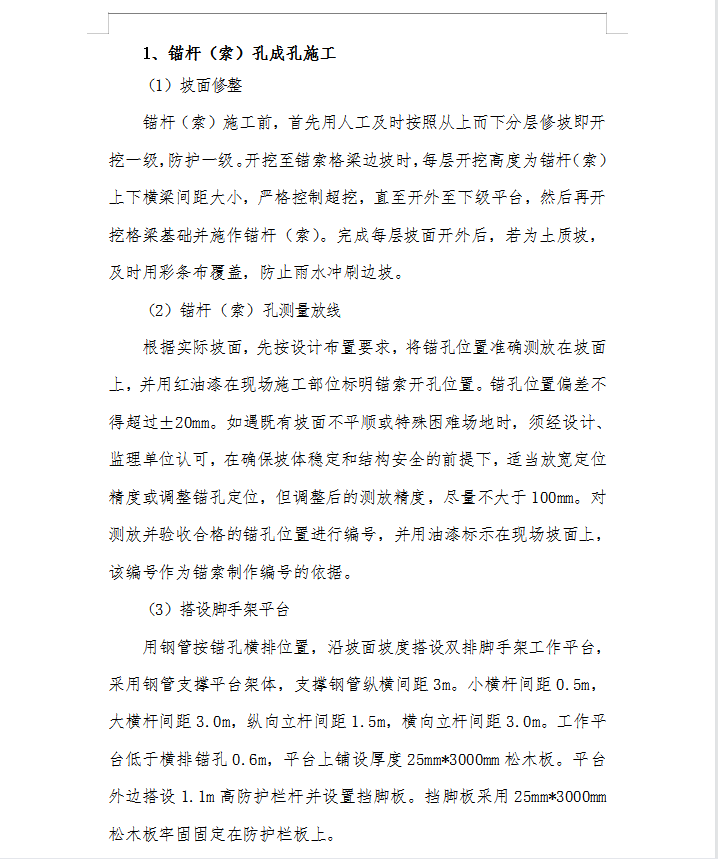

格构式锚杆挡墙施工遵循在开挖过程中自上而下、分层分段进行的原则,支护与开挖平行流水作业,支护随开挖及时跟进,上层的支护保证下一层的开挖施工安全顺利进行,原则上滞后一级马道。锚杆及锚索施工采用在马道上搭设双排脚手架作为施工平台施工。其余作业均在施工边坡上进行施工。
