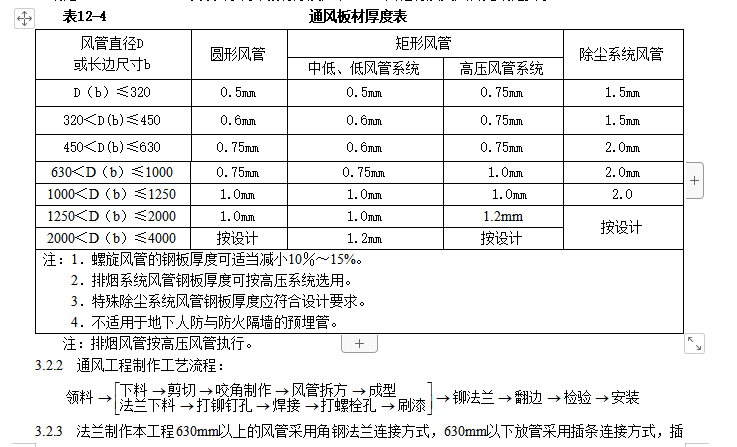

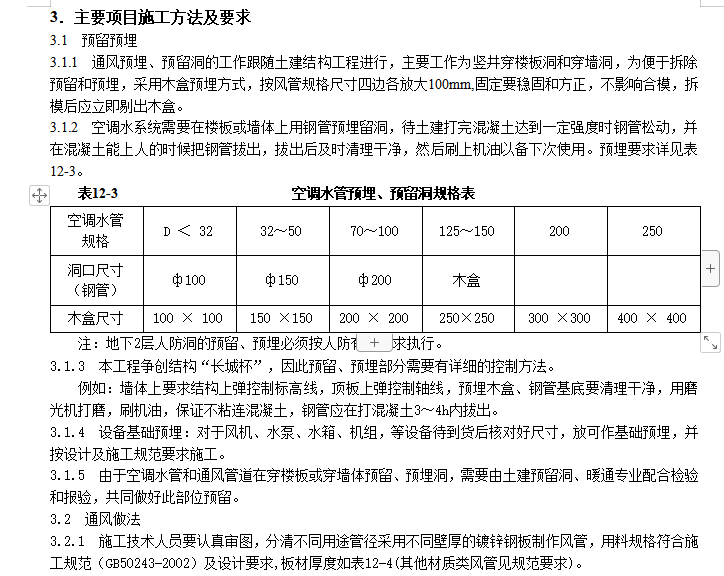

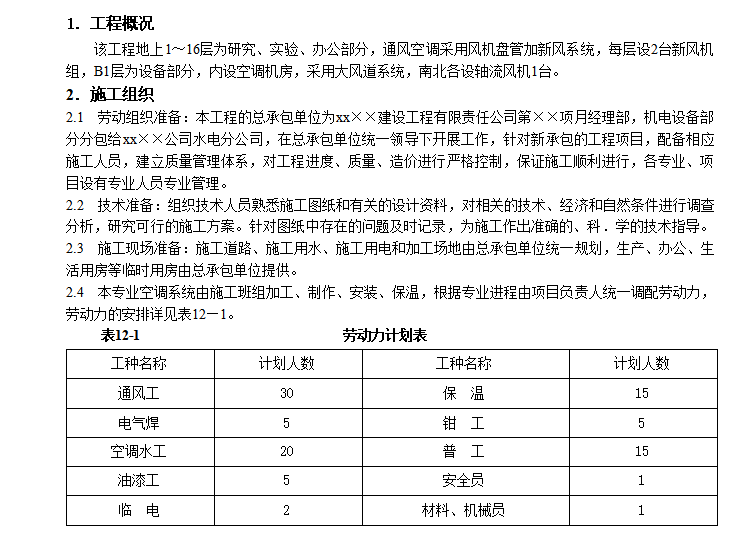

该工程地上1~16层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统,南北各设轴流风机1台。劳动组织准备:本工程的总承包单位为xx××建设工程有限责任公司第××项月经理部,机电设备部分分包给xx××公司水电分公司,在总承包单位统一领导下开展工作
