XX桩基工程,共包括XX个区域,桩基设计为预应力混凝土管桩。XX桩型PHC-500AB100,桩径500mm,桩长28米,东区为静压机施工,西区为筒式柴油捶打桩机施工。桩基施工前应先做试桩,待试桩结果满足设计要求后方能进行工程桩施工。

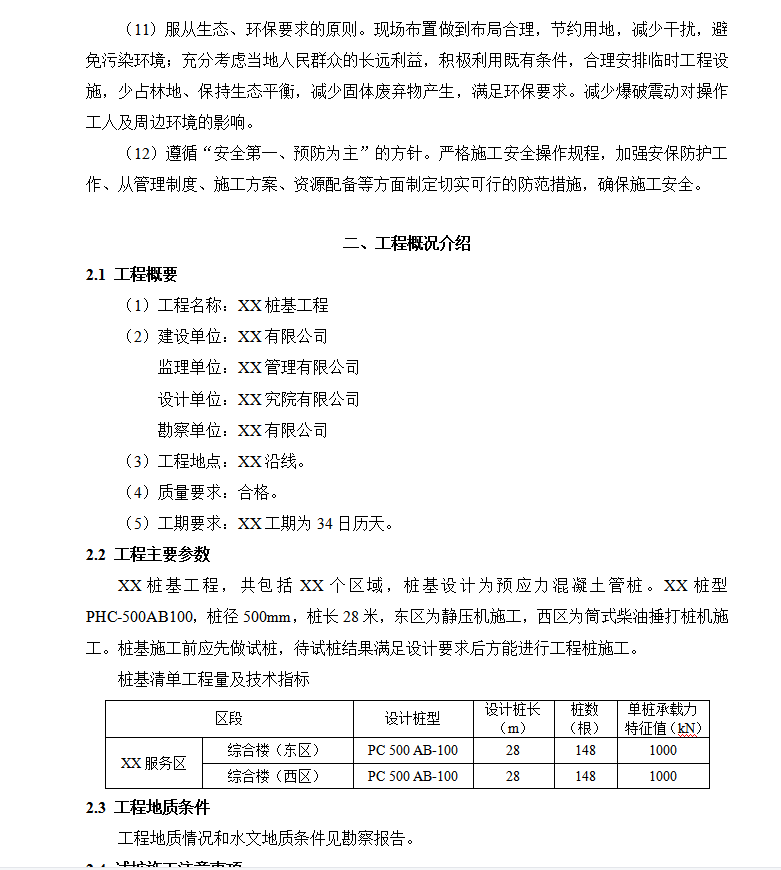

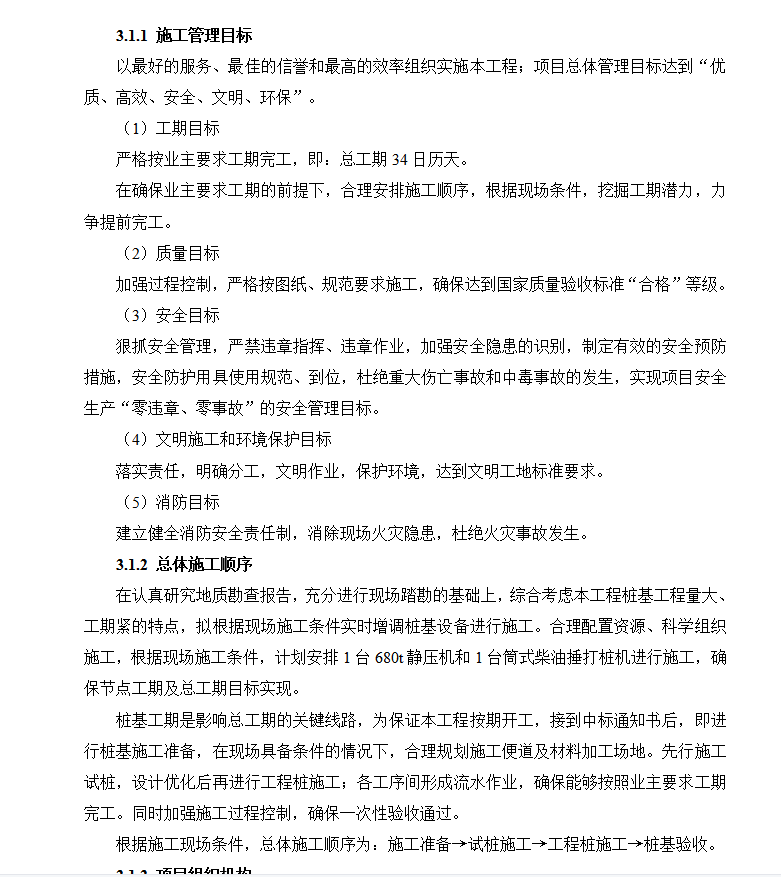

在认真研究地质勘查报告,充分进行现场踏勘的基础上,综合考虑本工程桩基工程量大、工期紧的特点,拟根据现场施工条件实时增调桩基设备进行施工。合理配置资源、科学组织施工,根据现场施工条件,计划安排1台680t静压机和1台筒式柴油捶打桩机进行施工,确保节点工期及总工期目标实现。
桩基工期是影响总工期的关键线路,为保证本工程按期开工,接到中标通知书后,即进行桩基施工准备,在现场具备条件的情况下,合理规划施工便道及材料加工场地。先行施工试桩,设计优化后再进行工程桩施工;各工序间形成流水作业,确保能够按照业主要求工期完工。同时加强施工过程控制,确保一次性验收通过。
根据施工现场条件,总体施工顺序为:施工准备→试桩施工→工程桩施工→桩基验收
