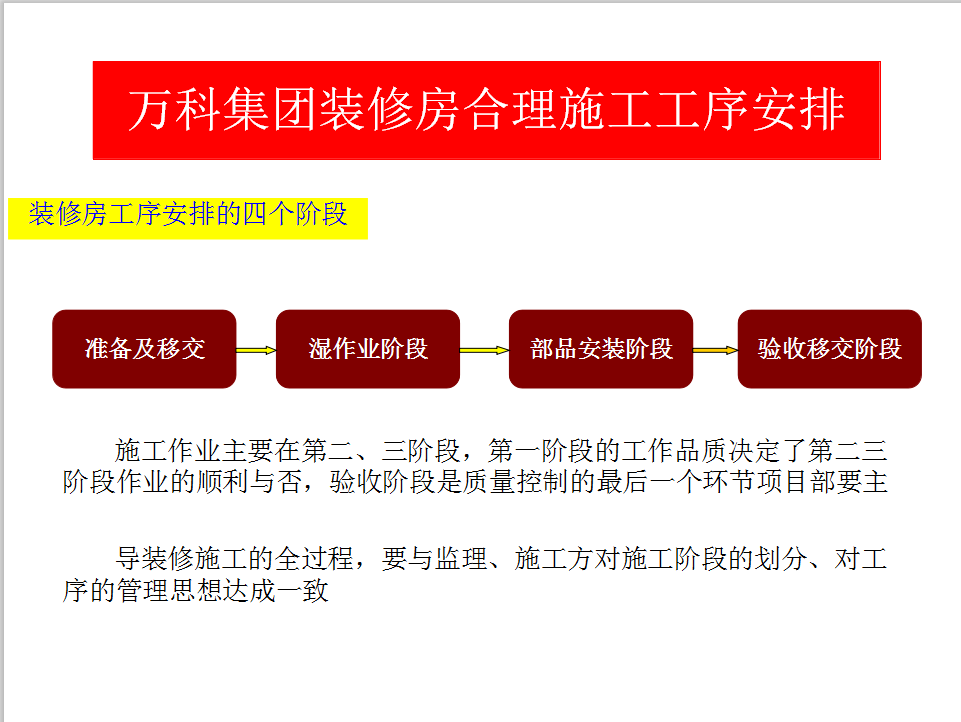

装修房工序安排的四个阶段:准备及移交、湿作业阶段、部品安装阶段、验收移交阶段。
施工作业主要在第二、三阶段,第一阶段的工作品质决定了第二三阶段作业的顺利与否,验收阶段是质量控制的最后一个环节项目部要主导装修施工的全过程,要与监理、施工方对施工阶段的划分、对工序的管理思想达成一致。
