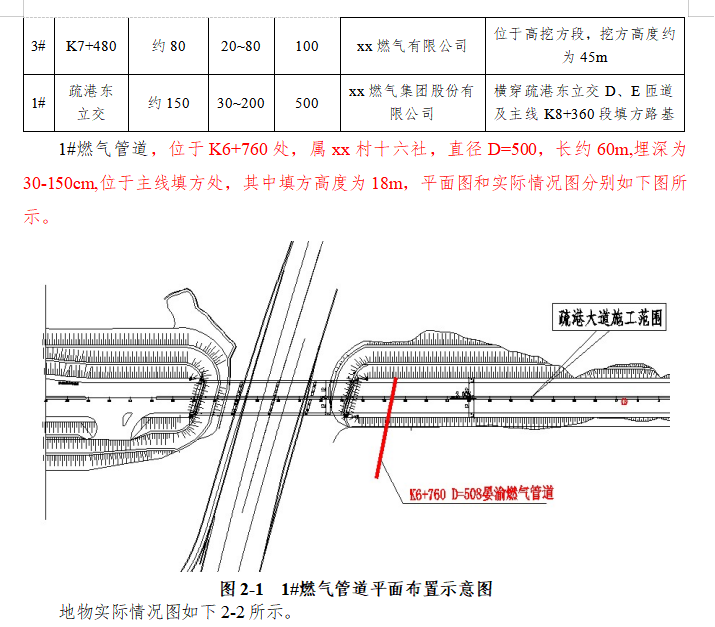

施工范围内有天燃气管道等障碍物,部分段落管道且为永久性设施不能拆、移,更不能承重。路基施工时必须首先对其进行保护,确保路基施工安全和施工质量。在临时便道施工前,根据燃气公司提供的管网图注示及燃气部门人员现场指定位置,采用人工开挖探明沟,直至燃气管完全暴露。
