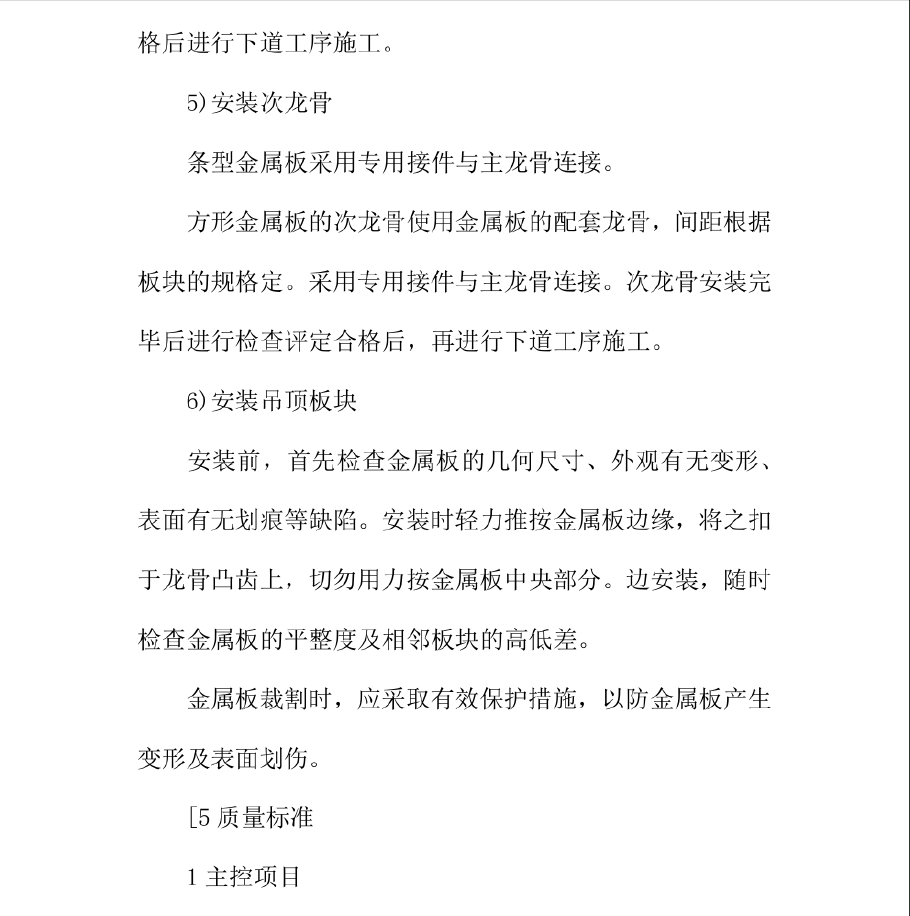

吊杆采用全丝镀锌吊杆,吊杆与楼板使用膨胀螺栓固定牢固。安装吊杆若遇到空调通风管道大于1100mm 时,应在风管两侧固定全丝镀锌吊杆,用槽钢水平与两侧吊杆焊接,然后再按规划好的吊点间距施工。采用轻钢龙骨,主龙骨应挂在主吊件上,安装主龙骨时控制好起拱高度,起拱高度为房间短向跨度1%^ *3%。相邻的主龙骨对接头要错开。主龙骨挂好后应调平。检查评定合格后进行下道工序施工。
