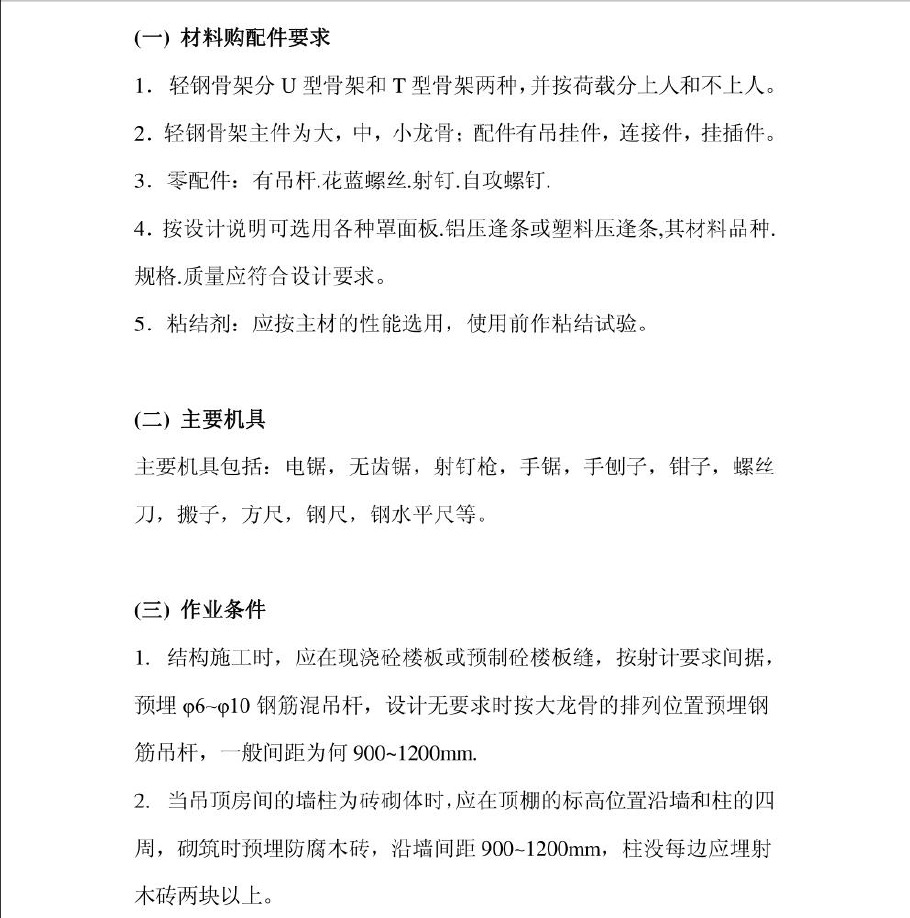

结构施工时,应在现浇砼楼板或预制砼楼板缝,按射计要求间据,预埋qp6--φp10钢筋混吊杆,设计无要求时按大龙骨的排列位置预埋钢筋吊杆,一般间距为何900~ 1200mm.
当吊顶房间的墙柱为砖砌体时,应在顶棚的标高位置沿墙和柱的四周,砌筑时预埋防腐木砖,沿墙间距900~ 1200mm,柱没每边应埋射木砖两块以上。
