水电站施工导流与围堰防渗施工方案 25p

2023-04-19 水利施工 0 436
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 2积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

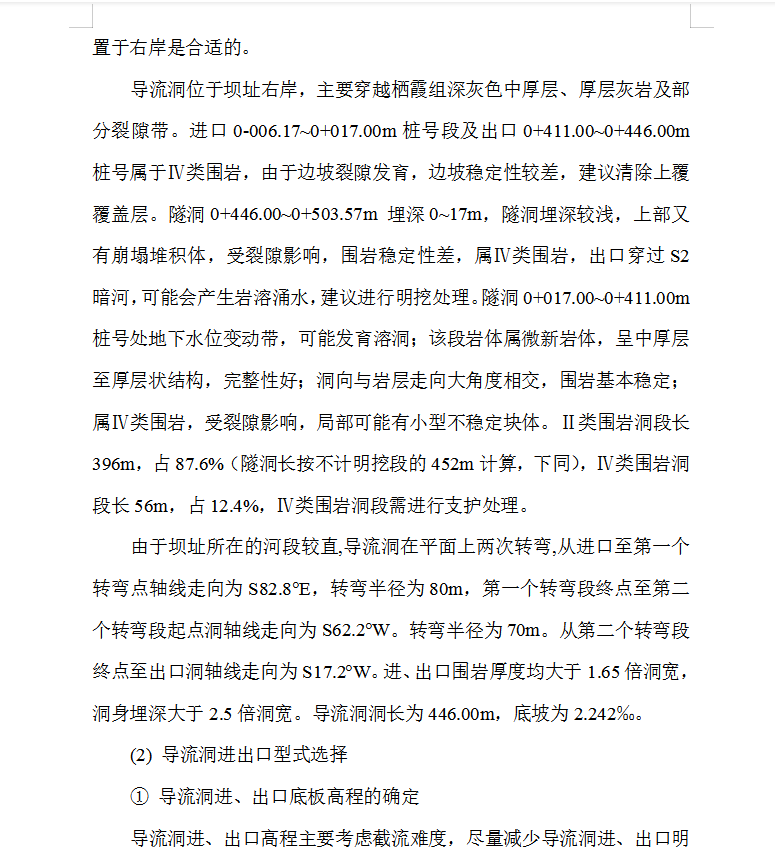

导流洞位于坝址右岸,主要穿越栖霞组深灰色中厚层、厚层灰岩及部分裂隙带。进口0-006.17~0+017.00m桩号段及出口0+411.00~0+446.00m桩号属于Ⅳ类围岩,由于边坡裂隙发育,边坡稳定性较差,建议清除上覆覆盖层。隧洞0+446.00~0+503.57m 埋深0~17m,隧洞埋深较浅,上部又有崩塌堆积体,受裂隙影响,围岩稳定性差,属Ⅳ类围岩,出口穿过S2暗河,可能会产生岩溶涌水,建议进行明挖处理。隧洞0+017.00~0+411.00m桩号处地下水位变动带,可能发育溶洞;该段岩体属微新岩体,呈中厚层至厚层状结构,完整性好;洞向与岩层走向大角度相交,围岩基本稳定;属Ⅳ类围岩,受裂隙影响,局部可能有小型不稳定块体。Ⅱ类围岩洞段长396m,占87.6%(隧洞长按不计明挖段的452m计算,下同),Ⅳ类围岩洞段长56m,占12.4%,Ⅳ类围岩洞段需进行支护处理。
