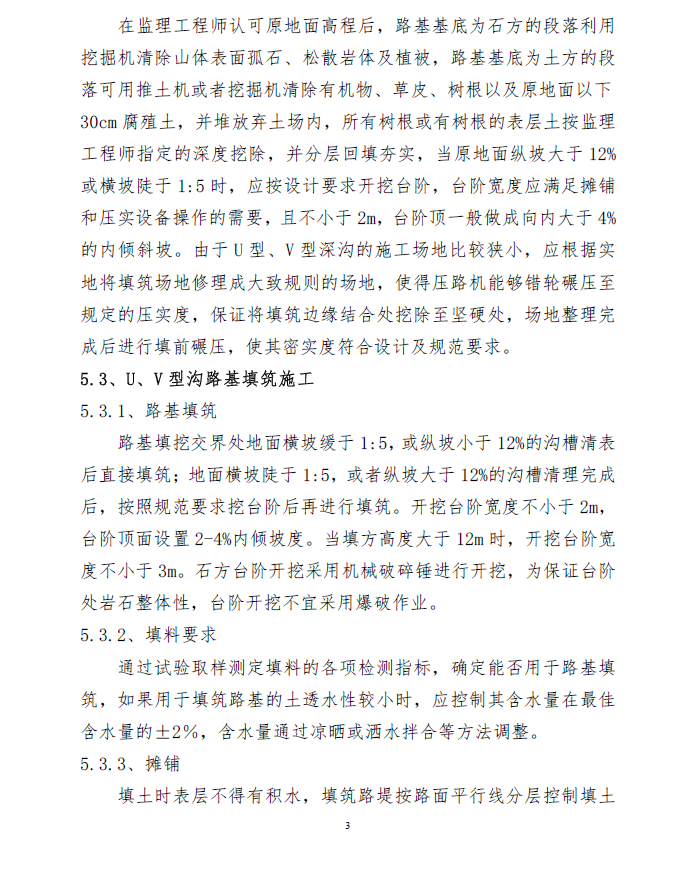

由于U 型、V 型深沟的地形比较特殊,用全站仪或GPS 每10m放一组桩位,填方路基中桩、坡脚桩,用水准仪复测原地面高程,并做好原始记录,用石灰标出各部位的轮廓线,路基施工中,根据施工需要随时进行放样复测与补测,避免出现偏差,加强测量控制。路基填挖交界处地面横坡缓于1:5,或纵坡小于12%的沟槽清表后直接填筑;地面横坡陡于1:5,或者纵坡大于12%的沟槽清理完成后,按照规范要求挖台阶后再进行填筑。开挖台阶宽度不小于2m,台阶顶面设置2-4%内倾坡度。当填方高度大于12m 时,开挖台阶宽度不小于3m。石方台阶开挖采用机械破碎锤进行开挖,为保证台阶处岩石整体性,台阶开挖不宜采用爆破作业。
