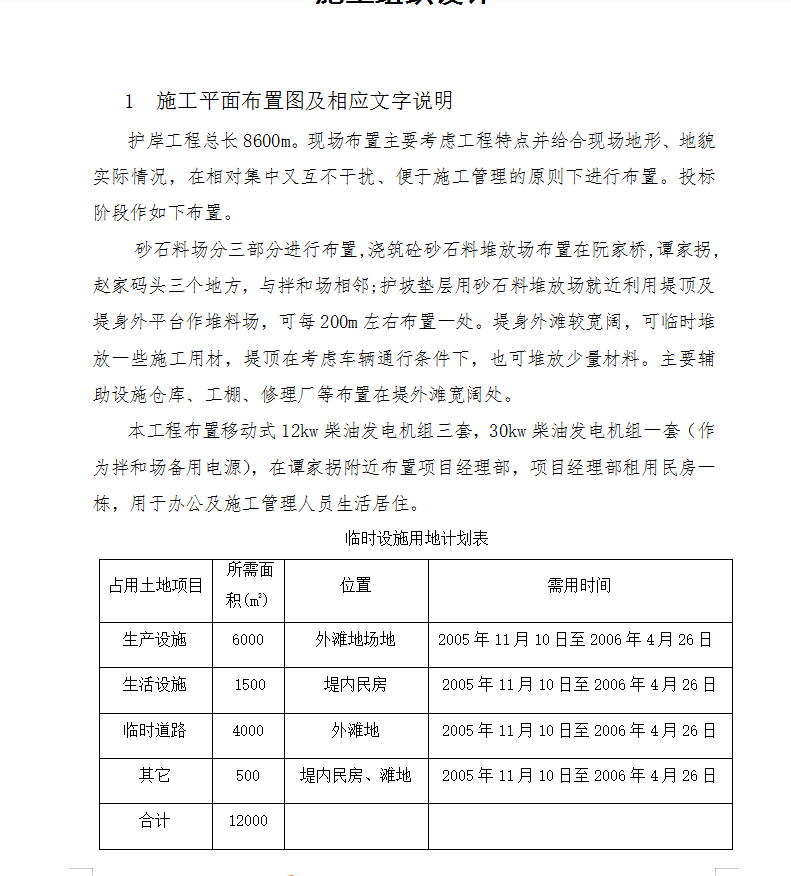

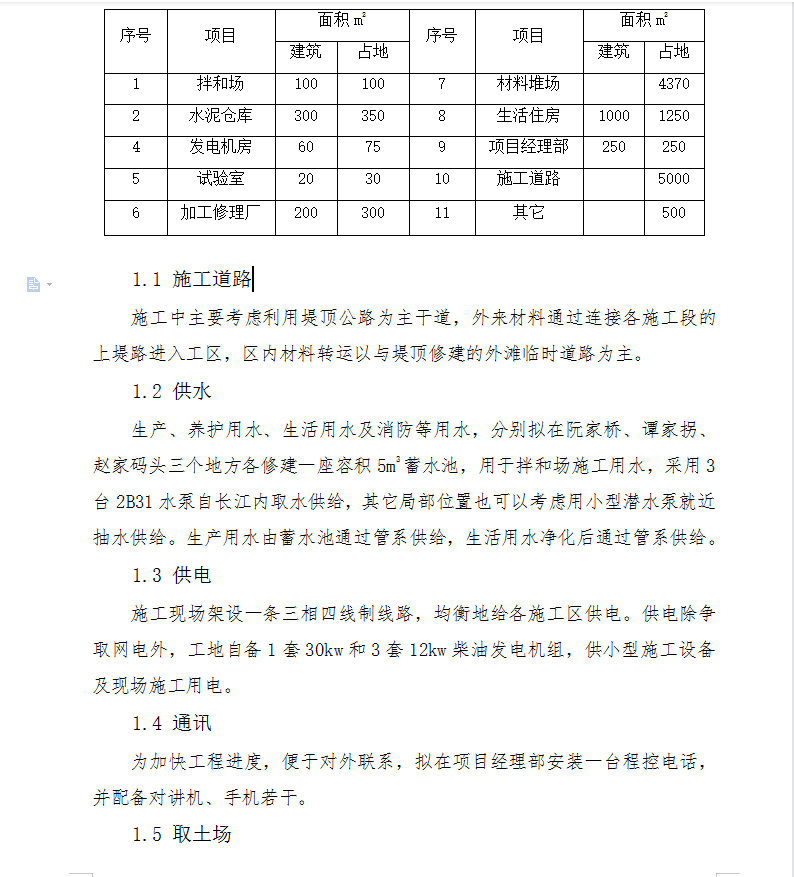

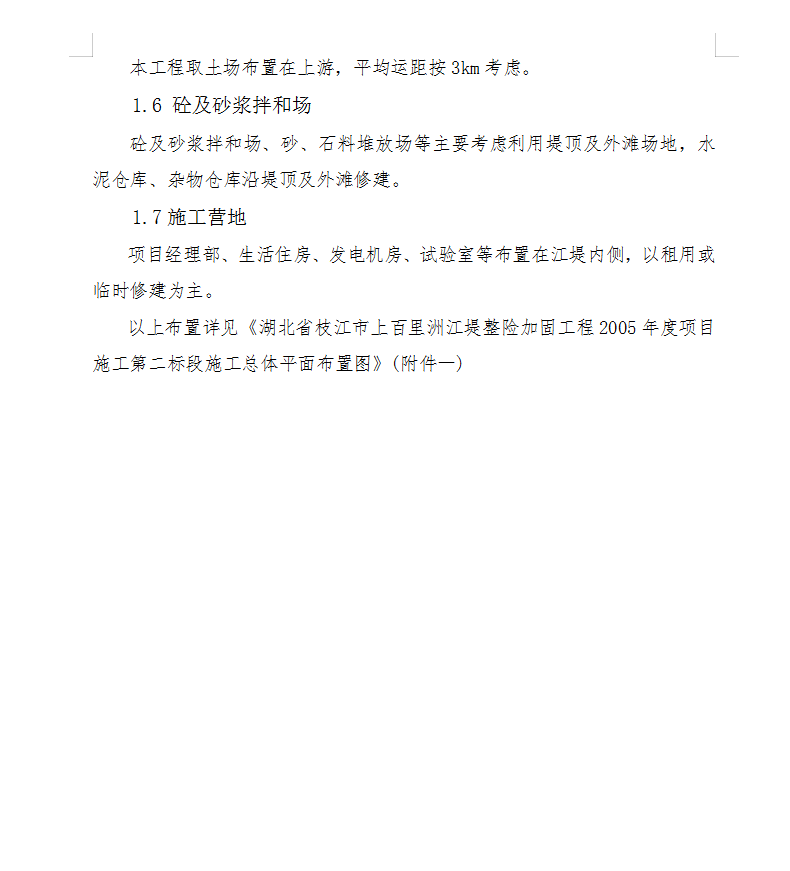

护岸工程总长8600m。现场布置主要考虑工程特点并给合现场地形、地貌实际情况,在相对集中又互不干扰、便于施工管理的原则下进行布置。投标阶段作如下布置。砂石料场分三部分进行布置,浇筑砼砂石料堆放场布置在阮家桥,谭家拐,赵家码头三个地方,与拌和场相邻;护坡垫层用砂石料堆放场就近利用堤顶及堤身外平台作堆料场,可每200m左右布置一处。堤身外滩较宽阔,可临时堆放一些施工用材,堤顶在考虑车辆通行条件下,也可堆放少量材料。主要辅助设施仓库、工棚、修理厂等布置在堤外滩宽阔处。
