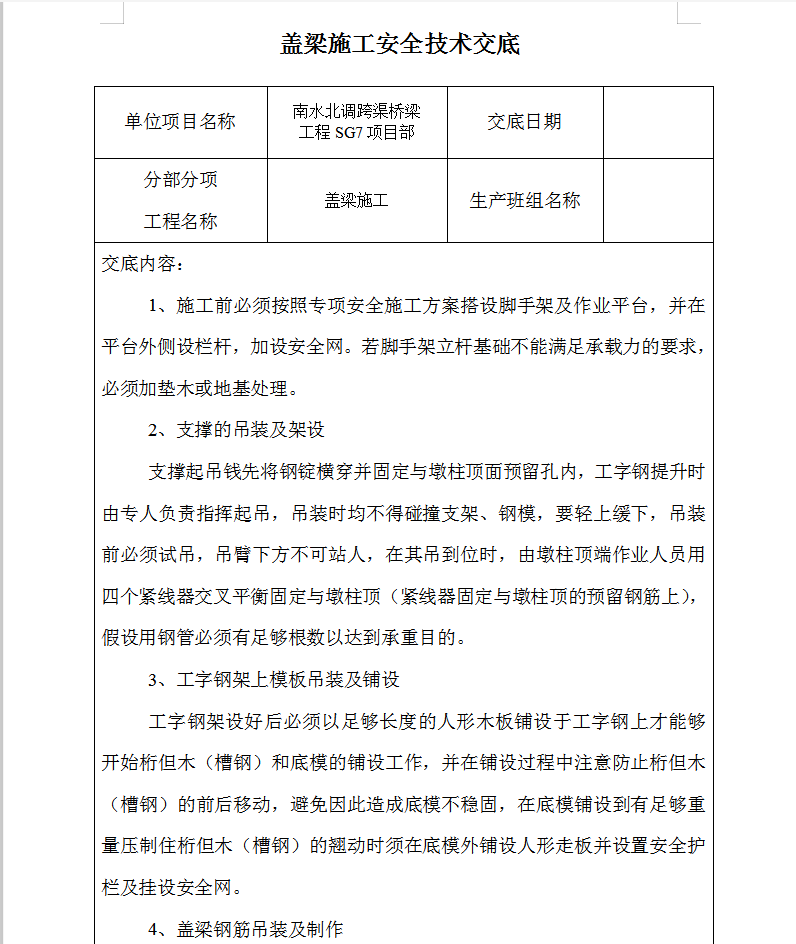

交底内容:
1、施工前必须按照专项安全施工方案搭设脚手架及作业平台,并在平台外侧设栏杆,加设安全网。若脚手架立杆基础不能满足承载力的要求,必须加垫木或地基处理。
2、支撑的吊装及架设
支撑起吊钱先将钢锭横穿并固定与墩柱顶面预留孔内,工字钢提升时由专人负责指挥起吊,吊装时均不得碰撞支架、钢模,要轻上缓下,吊装前必须试吊,吊臂下方不可站人,在其吊到位时,由墩柱顶端作业人员用四个紧线器交叉平衡固定与墩柱顶(紧线器固定与墩柱顶的预留钢筋上),假设用钢管必须有足够根数以达到承重目的。
3、工字钢架上模板吊装及铺设

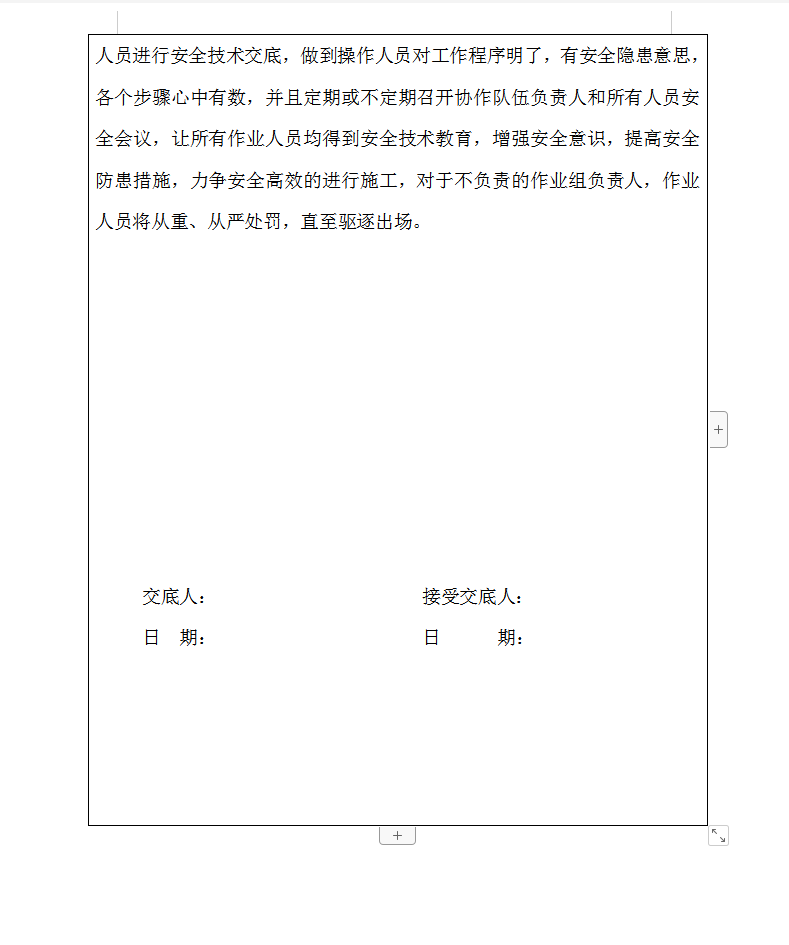

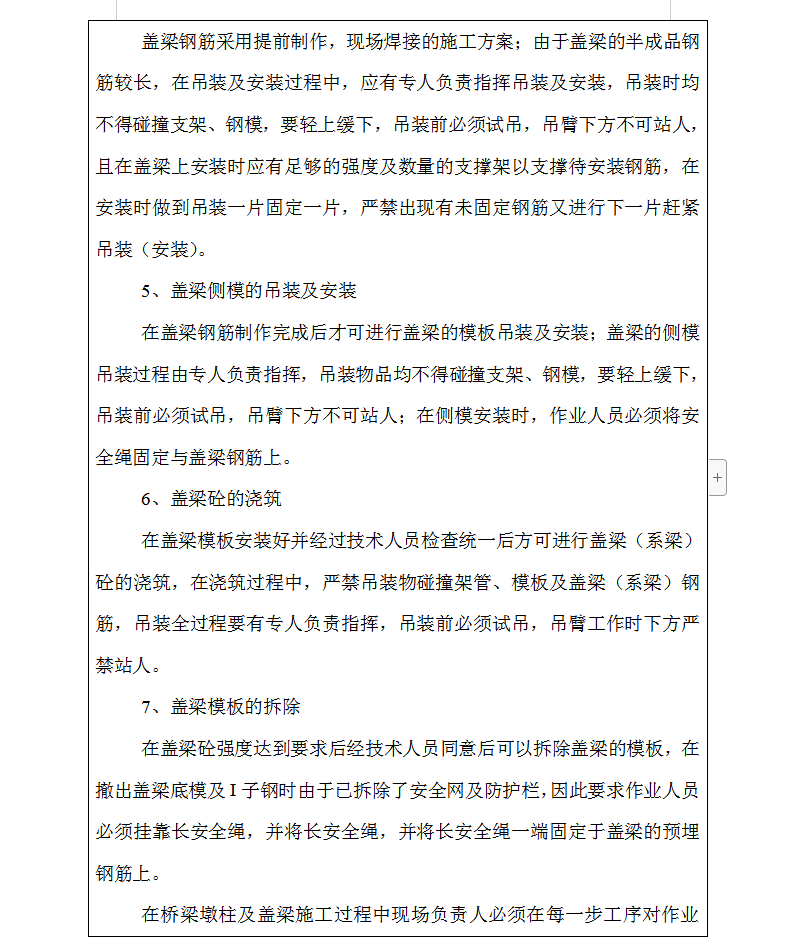

工字钢架设好后必须以足够长度的人形木板铺设于工字钢上才能够开始桁但木(槽钢)和底模的铺设工作,并在铺设过程中注意防止桁但木(槽钢)的前后移动,避免因此造成底模不稳固,在底模铺设到有足够重量压制住桁但木(槽钢)的翘动时须在底模外铺设人形走板并设置安全护栏及挂设安全网。
