一、工艺流程

桥面系施工工艺流程为:施工准备→中隔板(端横梁)施I→现浇中横梁施工→湿

接缝施I→负弯矩张拉、压浆→浇筑张拉槽砼→临时支座拆除→桥面铺装施工→防撞护栏施工
二、施工准备及施工工艺
2.1施工准备
(1)桥面系施工前,施工班组对预制箱梁表面进行整理,对混凝土高低不平出,进行凿除,对桥面个别混凝士损坏的部位进行修补,做到桥面平整、清洁.
(2)用复核过的水准点标高及导线点坐标对架设的箱梁梁面的高程及桥面位置进行测量,确保无误后方可施工桥面系。
(3)桥面系施工所需的一-应机械、材料充足,施工人员到场。
(4)根据制定的计划组织好外加剂材料、保湿材料、酒水机具等准备工作。
(5)安全与防火:施工现场应采取防滑措施。如遇大雨过后必须将架子上的水晒干净,并检查施工平台,如有松动下沉现象,务必及时处理。现场施工区应严加管理,禁止乱接电线。电源开关、控制箱等应加锁,并设专人负责管理。
2.2施工顺序及施工方法
2.2.1施工顺序

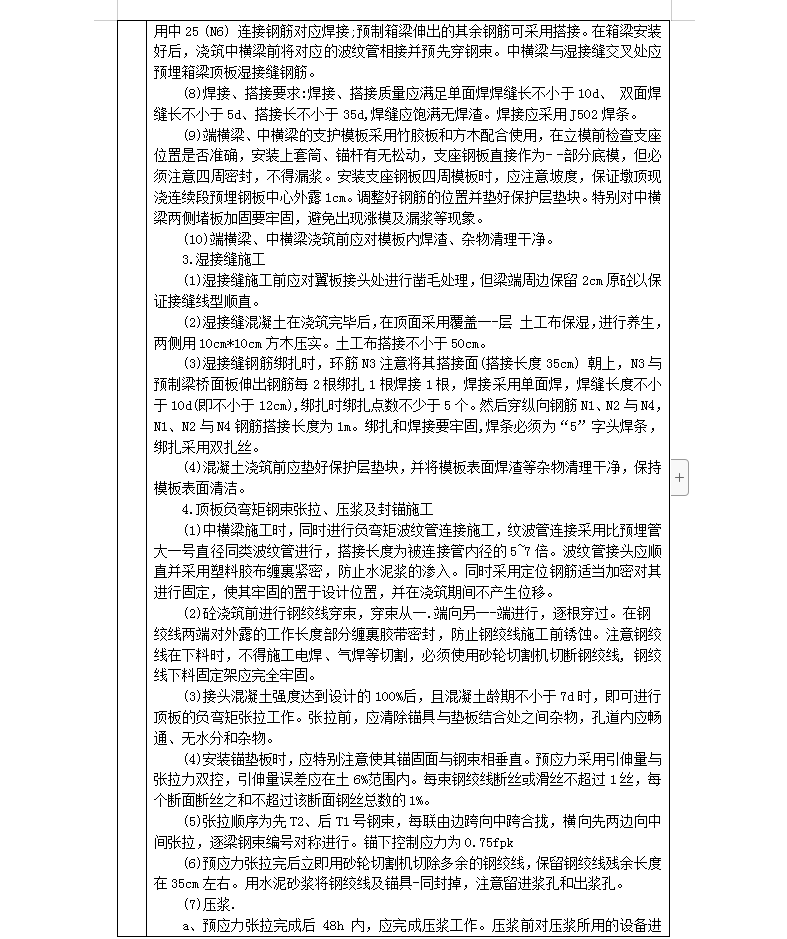

整理桥面一端横梁、中横梁、跨中横隔板-+湿接缝施I→负弯矩钢束张拉及
压浆→负弯矩张拉槽口施工→拆除临时支座→桥面现浇层施工-→防撞护栏施工。
1.整理桥面对预制箱梁表面进行整理,对混凝土高低不平处,进行凿除,做到桥面板平整、清洁。准备工作一切就绪,方可进行下道工序施工。
2.端横梁、中横梁、跨中横隔板施工
(1)端横梁、跨中横隔板外露钢筋均应采用同等直径的钢筋对应进行焊接。
(2)跨中横隔板施工人员在施工过程中采用吊篮进行。吊篮用中16钢筋焊接而成,吊环采用中20钢筋制成,吊环固定在两片箱梁顶面之间的横向钢管上,安装牢固防止施工发生松动。
(3)钢筋施工前进行调直和除锈处理。采用钢丝刷对钢筋表面的浮锈进行清理,并将钢筋调到设计的位置,且使对应钢筋位置在同一轴线上。
(4)钢筋的连接方式严格按设计图纸说明中进行,若图纸中未进行说明,根据钢筋直径d≥12mm时,采用单面焊接方式进行,d< 12mm时,采用绑扎搭接方式进行施工,钢筋筋绑扎搭接长度不小于35d,单面焊接长度不小于10d。焊接钢筋采时减小焊接件温度差,焊接后的接头严禁立刻接触水。
常见问题
相关文章
猜你喜欢
- 免费分享:建筑施工计算手册、路桥施工计算手册(西南工程联盟提供)同时有脚手架计算等物超所值 2023-06-20
- 市政造价学习干货:书籍,工程计算表,施工工艺,市政造价预算一本通、施工图例等 2023-06-14
- 桥梁设计软件之桥梁博士设计计算方法 65P 2023-04-21
- 铁路桥梁预应力自动张拉系统 97P 2023-04-21
- 混凝土箱梁蒸汽养护技术与设备的研究设计 16P 2023-04-21
- 跨既有线连续梁转体施工技术总结 18P 2023-04-21
- 潮汐环境下箱套安拆及封底施工总结 14P 2023-04-21
- 砼耐久性和高性能砼介绍 118P 2023-04-21
- 梁场拌和站钢筋加工场大临建设方案 49P 2023-04-21
- 桥梁减隔震技术基本概念及设计计算 77P 2023-04-21
