1 建筑物施工放样�p轴线投测和标高传递的偏差,不应超过表8.3.11的规定.

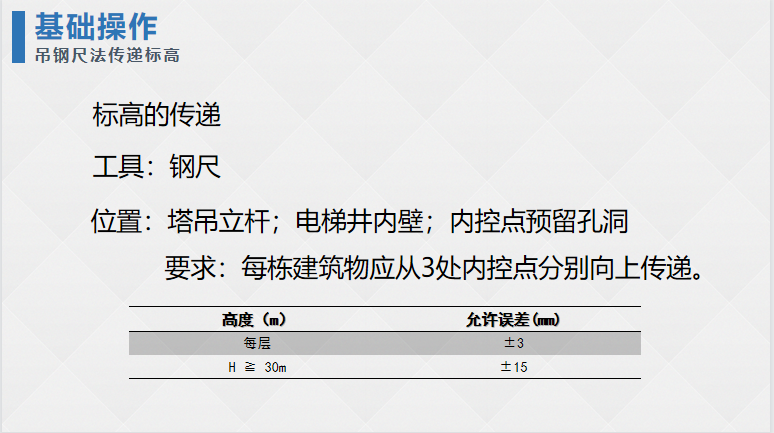

2 施工层标高的传递,宜采用悬挂钢尺代替水准尺的水准测量方法进行,并应对钢尺读数进行温度、尺长和拉力改正.
传递点的数目,应根据建筑物的大小和高度确定.规模较小的工业建筑或多层民用建筑,宜从2处分别向上传递, 规模较大的工业建筑或高层民用建筑, 宜从3处分别向上传递.
传递的标高较差小于3mm时,可取其平均值作为施工层的标高基准,否则,应重新传递.
3 施工层的轴线投测,宜使用2��级激光经纬仪或激光铅直仪进行.控制轴线投测至施工层后,应在结构层平面上按闭合图形对投测轴线进行效核.合格后,才能进行本施工层上的其他测设工作否则,应重新进行投测。
4 施工的垂直度测量精度,应根据建筑物的高度�p施工的精度要求�p现场的观测条件和垂直度测量设备等综合分析确定,但不应低于轴线竖向投测的精度要求.
5 大型设备基础浇注过程中,应及时监测.当发现位置及标高与施工要求不符时,应立即通知施工人员,及时处理.
