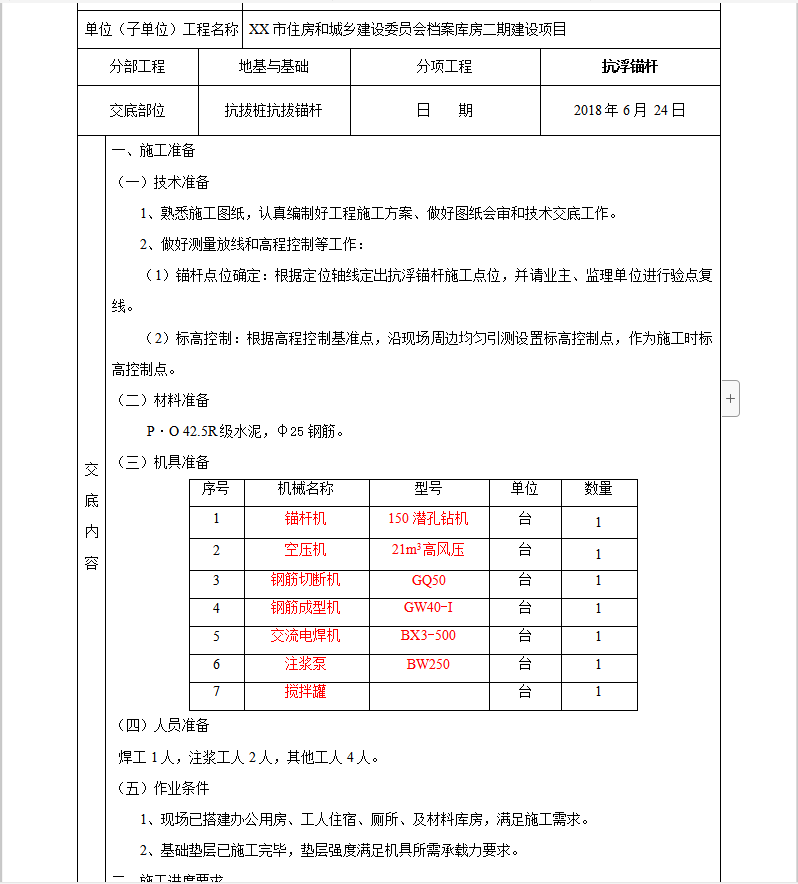

一、施工准备
(一)技术准备
1、熟悉施工图纸,认真编制好工程施工方案、做好图纸会审和技术交底工作。
2、做好测量放线和高程控制等工作:
(1)锚杆点位确定:根据定位轴线定出抗浮锚杆施工点位,并请业主、监理单位进行验点复线。
(2)标高控制:根据高程控制基准点,沿现场周边均匀引测设置标高控制点,作为施工时标高控制点。
(二)材料准备
P・O 42.5R级水泥,φ25钢筋。

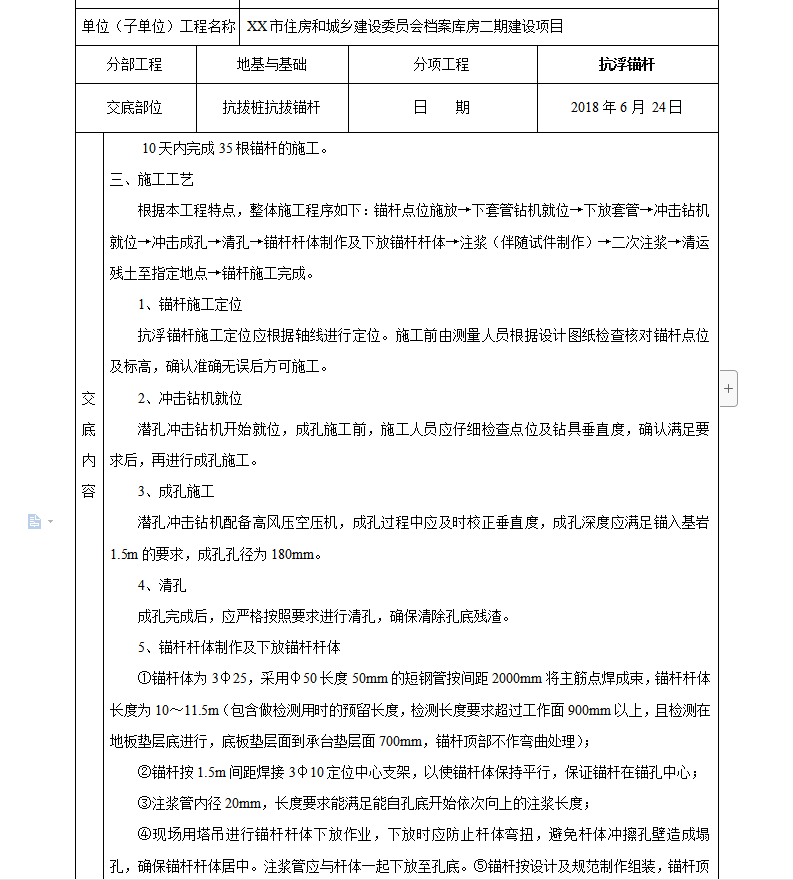

三、施工工艺
根据本工程特点,整体施工程序如下:锚杆点位施放→下套管钻机就位→下放套管→冲击钻机就位→冲击成孔→清孔→锚杆杆体制作及下放锚杆杆体→注浆(伴随试件制作)→二次注浆→清运残土至指定地点→锚杆施工完成。
1、锚杆施工定位
抗浮锚杆施工定位应根据轴线进行定位。施工前由测量人员根据设计图纸检查核对锚杆点位及标高,确认准确无误后方可施工。
2、冲击钻机就位
潜孔冲击钻机开始就位,成孔施工前,施工人员应仔细检查点位及钻具垂直度,确认满足要求后,再进行成孔施工。
