施工准备:(一)技术准备1、核对图纸中的坐标,轴线、水平基点布设合理,轴线放样和标高测量满足施工要求。2、认真研究地勘报告,桩位超前钻资料,分析地质情况对可能出现的流砂、流泥及有害气体等情况,应制定针对性的安全措施,并配置相应物资。3、编制专项施工方案,开挖深度 16m 及以上的属于超过一定规模的危险性较大的分部分项工程,需要组织专家论证。4、经评审报批后进行方案交底。
(二)材料准备
钢筋、模板、木枋、钢筋、混凝土等材料需用计划,并按计划进场。
(三)现场准备
(1)施工前现场场地完成“三通一平”工作,地下管线、地面废旧建筑物等均拆除完成,临水、临电已接驳到位并能满足施工需求。
(2)综合考虑拟采用设备型号参数,在场内修建临时施工道路,满足大型机械设备及材料运输车辆通行。
(3)现场做好场地移交工作。
(4)规划好护壁模板、水泥、砂、石子、钢筋等材料的堆放场地和加工场地,并掌握好护壁混凝土的配合比。
一、 编制依据 2
二、 施工准备 2
三、 工艺流程 4

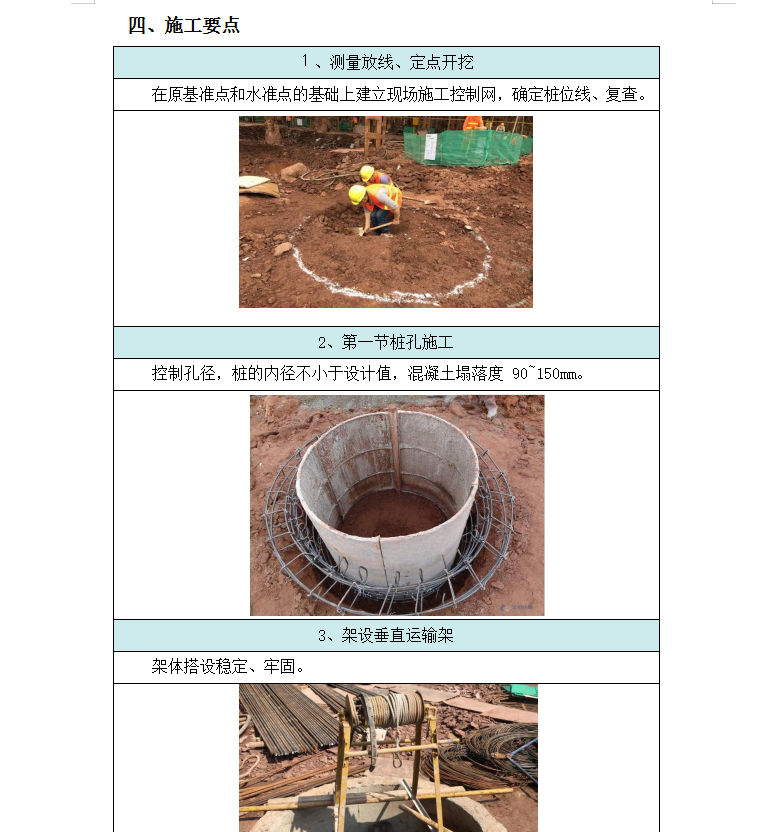

四、 施工要点 5
五、 质量控制要点及检验标准 8.......
