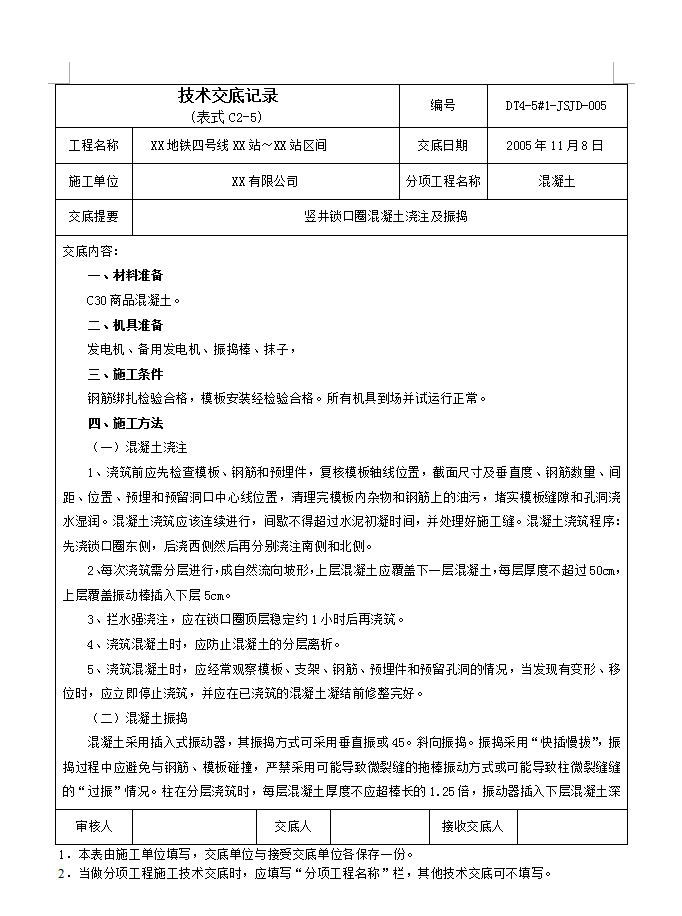

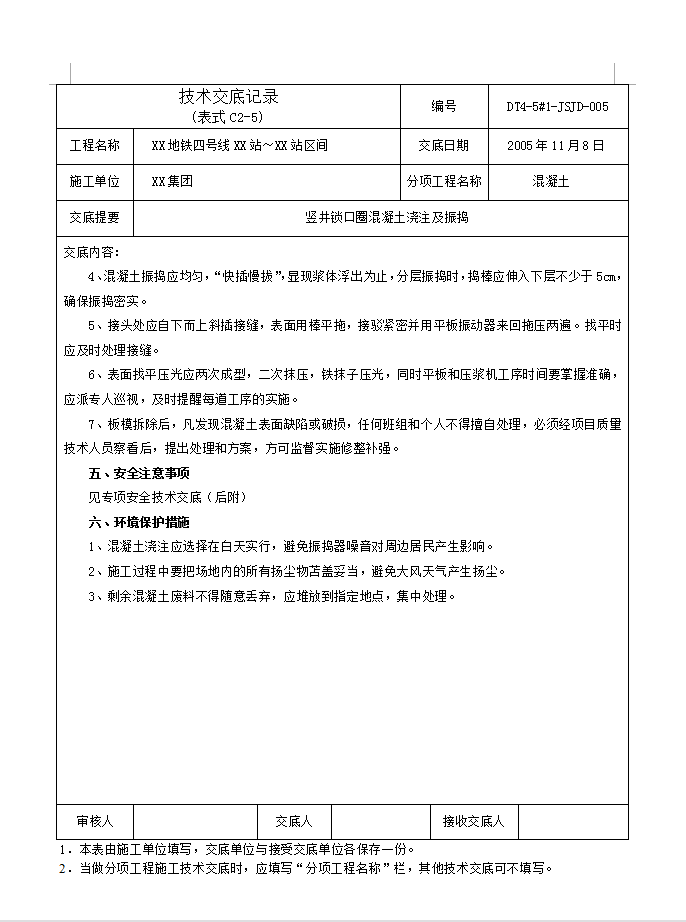

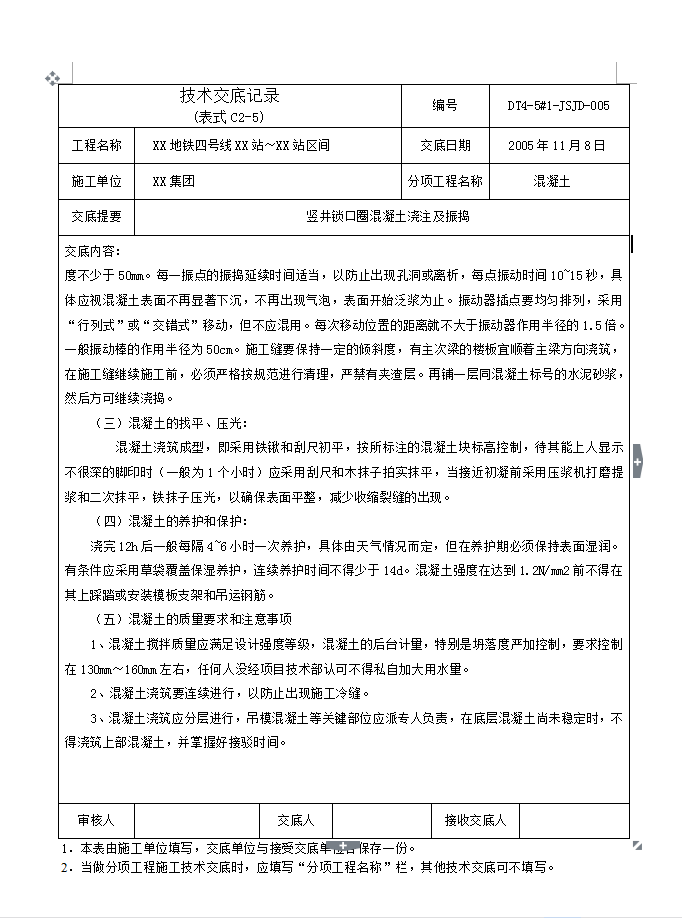

混凝土浇注:1、浇筑前应先检查模板、钢筋和预埋件,复核模板轴线位置,截面尺寸及垂直度、钢筋数量、间距、位置、预埋和预留洞口中心线位置,清理完模板内杂物和钢筋上的油污,堵实模板缝隙和孔洞浇水湿润。混凝土浇筑应该连续进行,间歇不得超过水泥初凝时间,并处理好施工缝。混凝土浇筑程序:先浇锁口圈东侧,后浇西侧然后再分别浇注南侧和北侧。2、每次浇筑需分层进行,成自然流向坡形,上层混凝土应覆盖下一层混凝土,每层厚度不超过50cm,上层覆盖振动棒插入下层5cm。3、拦水强浇注,应在锁口圈顶层稳定约1小时后再浇筑。4、浇筑混凝土时,应防止混凝土的分层离析。5、浇筑混凝土时,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应立即停止浇筑,并应在已浇筑的混凝土凝结前修整完好。
