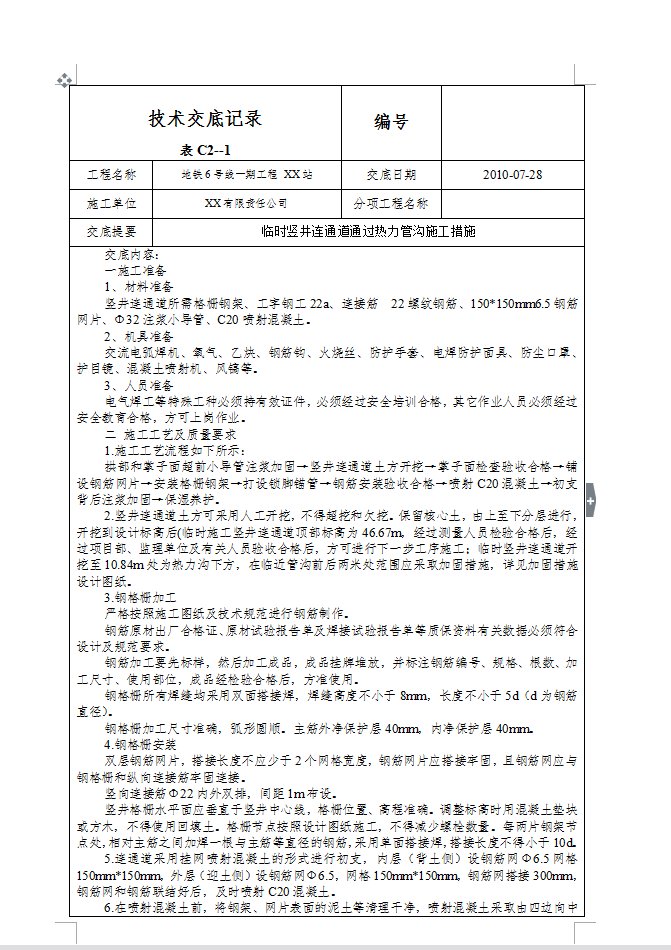

临近管线段施工时,在热力沟左右两米范围采取加固措施,并按照图中所示施工步序施工,洞内采取以下加固措施如下:1)超前小导管拱部范围内打设,每两榀格栅钢架打设一环,环向间距300mm,L=2.5m。2) 掌子面注浆加固小导管每四榀格栅钢架打设一环,管长3m,搭接1m,间距0.8*0.8m,梅花形布置,注浆加固土体,注浆压力0.5~1.0Mpa,根据现场情况,必要时应喷射混凝土做止浆墙。3)拱部1/2跨度范围径向外斜45度打设超前导管,管长3m,环向间距0.6m,纵向间距0.5m,搭接1.0m,并根据施工检测情况适时调整导管的长度和角度,以免破坏热力结构。4)随开挖过程,及时补充初支背后注浆,控制地面沉降。5)注浆材料:拱部超前小导管、掌子面超前注浆小导管:水泥水玻璃双液浆;径向外斜导管:单液化学浆。浆液配比应通过现场试验确定,并应根据实际地层情况进行调整。注浆压力应控制适当。
