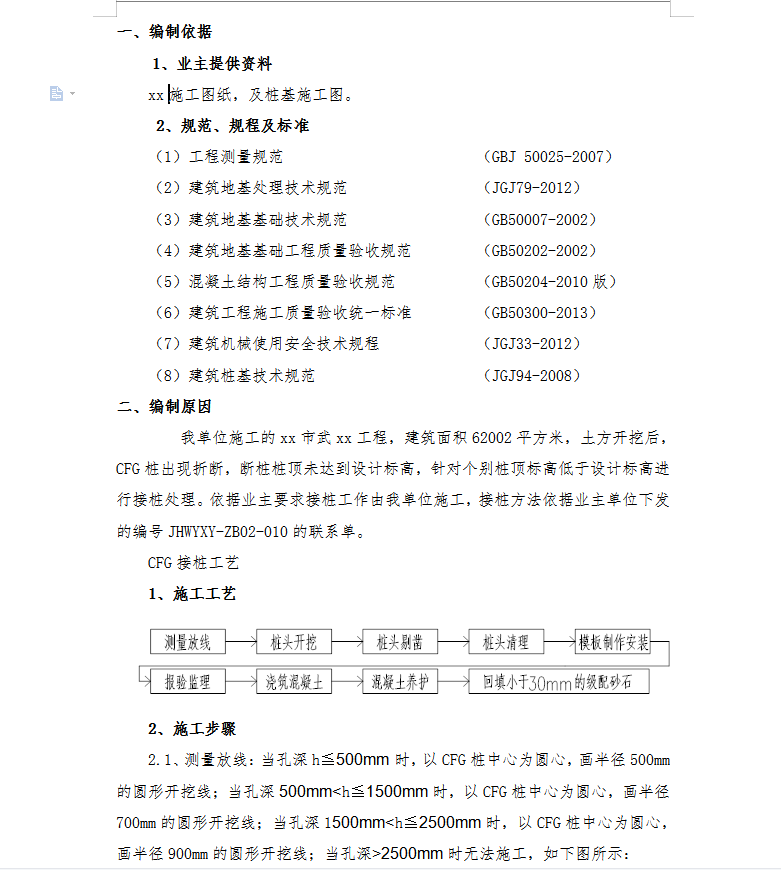

我单位施工的XX市XX区XX工程,建筑面积62002平方米,土方开挖后,CFG桩出现折断,断桩桩顶未达到设计标高,针对个别桩顶标高低于设计标高进行接桩处理。

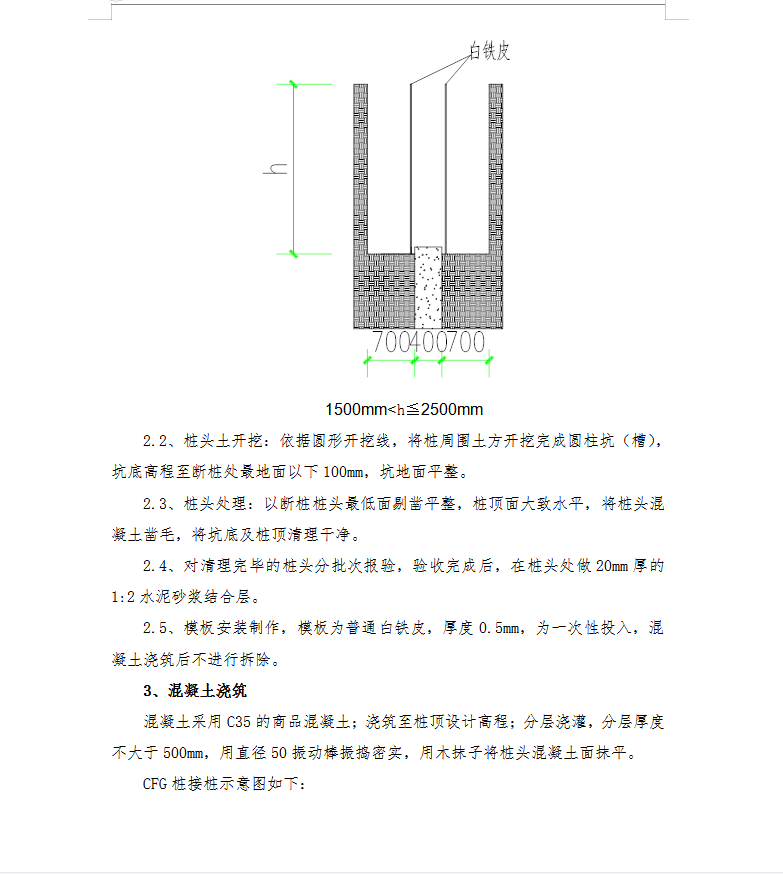

施工步骤:1、测量放线:当孔深h�Q500mm时,以CFG桩中心为圆心,画半径500mm的圆形开挖线;当孔深500mm<h�Q1500mm时,以CFG桩中心为圆心,画半径700mm的圆形开挖线;当孔深1500mm<h�Q2500mm时,以CFG桩中心为圆心,画半径900mm的圆形开挖线;当孔深>2500mm时无法施工
2、桩头土开挖:依据圆形开挖线,将桩周围土方开挖完成圆柱坑(槽),坑底高程至断桩处最地面以下100mm,坑地面平整。
3、桩头处理:以断桩桩头最低面剔凿平整,桩顶面大致水平,将桩头混凝土凿毛,将坑底及桩顶清理干净。
4、对清理完毕的桩头分批次报验,验收完成后,在桩头处做20mm厚的1:2水泥砂浆结合层。
5、模板安装制作,模板为普通白铁皮,厚度0.5mm,为一次性投入,混凝土浇筑后不进行拆除。
