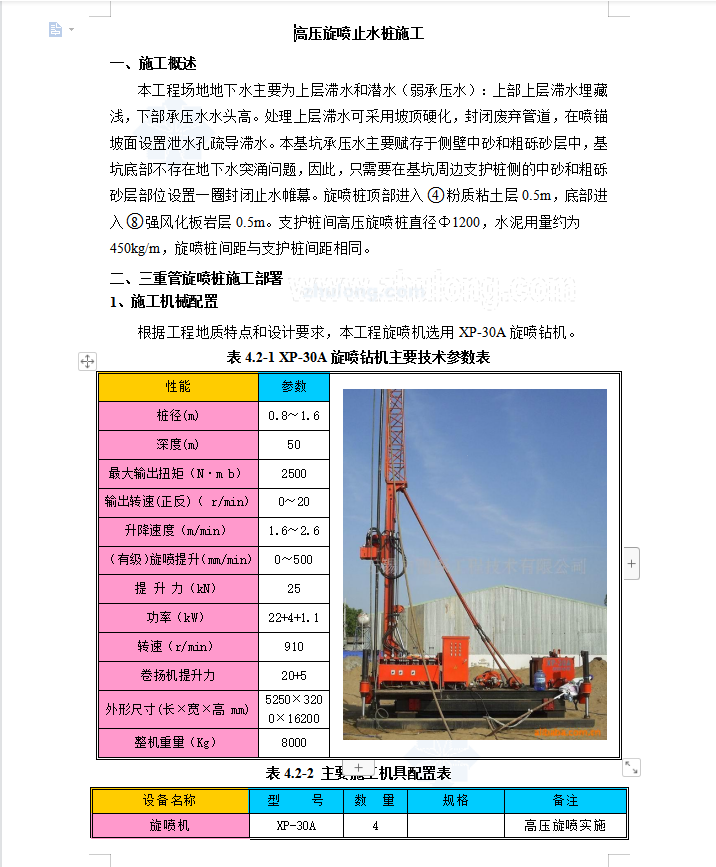

本工程场地地下水主要为上层滞水和潜水(弱承压水):上部上层滞水埋藏浅,下部承压水水头高。处理上层滞水可采用坡顶硬化,封闭废弃管道,在喷锚坡面设置泄水孔疏导滞水。本基坑承压水主要赋存于侧壁中砂和粗砾砂层中,基坑底部不存在地下水突涌问题,因此,只需要在基坑周边支护桩侧的中砂和粗砾砂层部位设置一圈封闭止水帷幕。旋喷桩顶部进入粉质粘土层0.5m,底部进入强风化板岩层0.5m。支护桩间高压旋喷桩直径Φ1200,水泥用量约为450kg/m,旋喷桩间距与支护桩间距相同。
