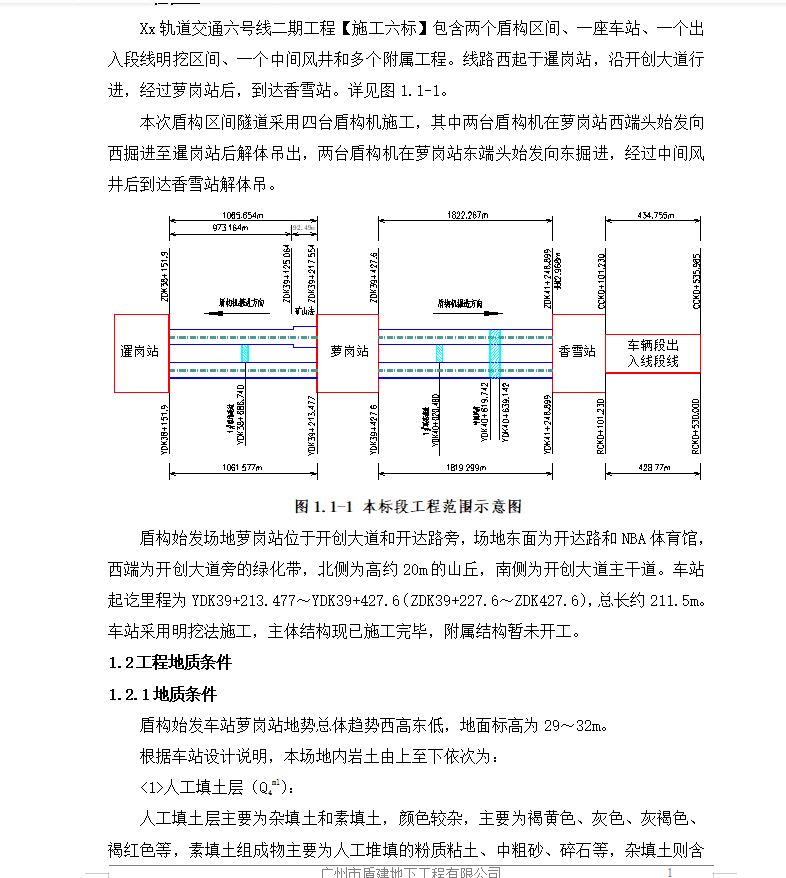

轨道交通六号线二期工程【施工六标】包含两个盾构区间、一座车站、一个出入段线明挖区间、一个中间风井和多个附属工程。线路西起于暹岗站,沿开创大道行进,经过萝岗站后,到达香雪站。
本次盾构区间隧道采用四台盾构机施工,其中两台盾构机在萝岗站西端头始发向西掘进至暹岗站后解体吊出,两台盾构机在萝岗站东端头始发向东掘进,经过中间风井后到达香雪站解体吊。
