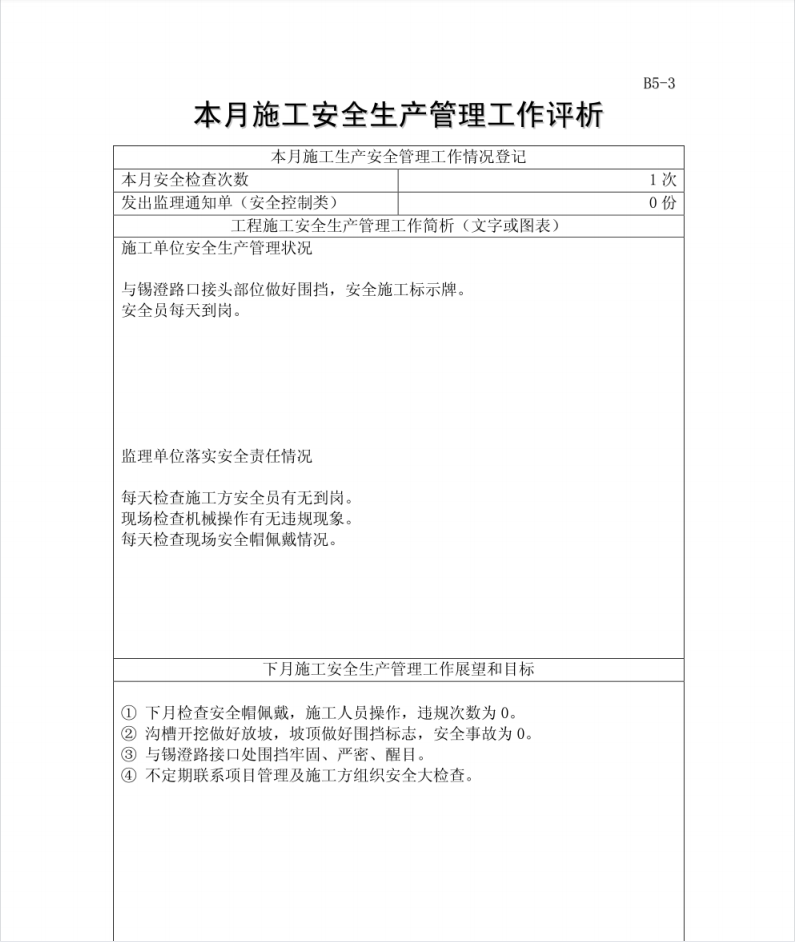

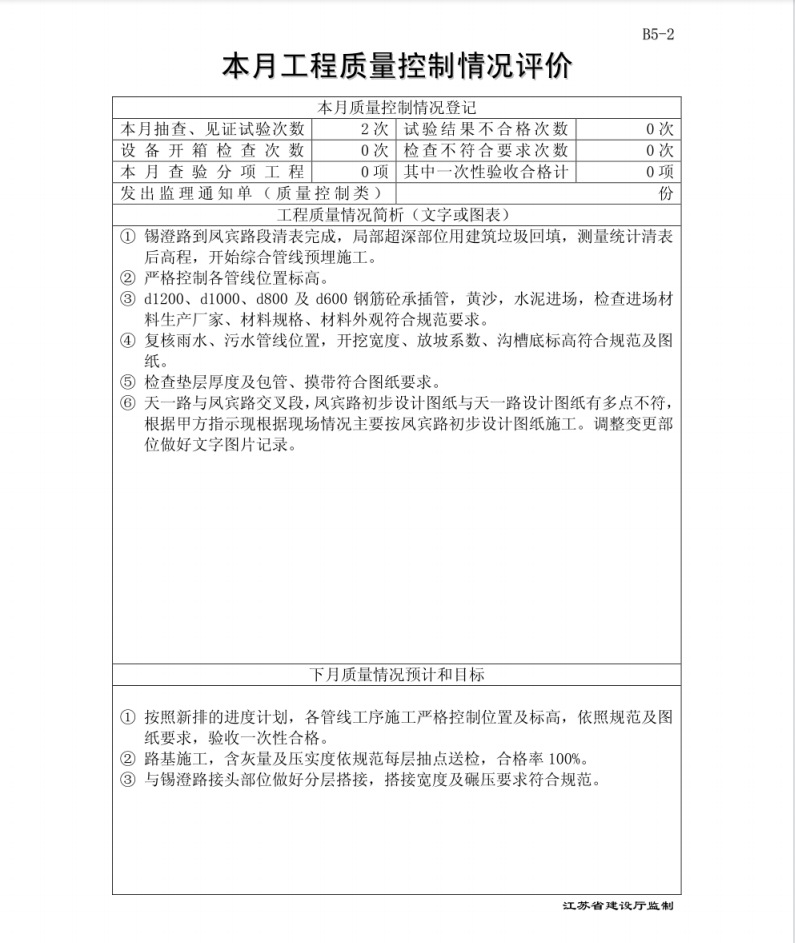

道路工程施工监理月报内容提要:、月工程情况概要、月工程质量控制情况评析、月工程安全生产管理情况评析、月工程进度控制情况评析、月工程费用控制情况评析、本月工程其它事项。

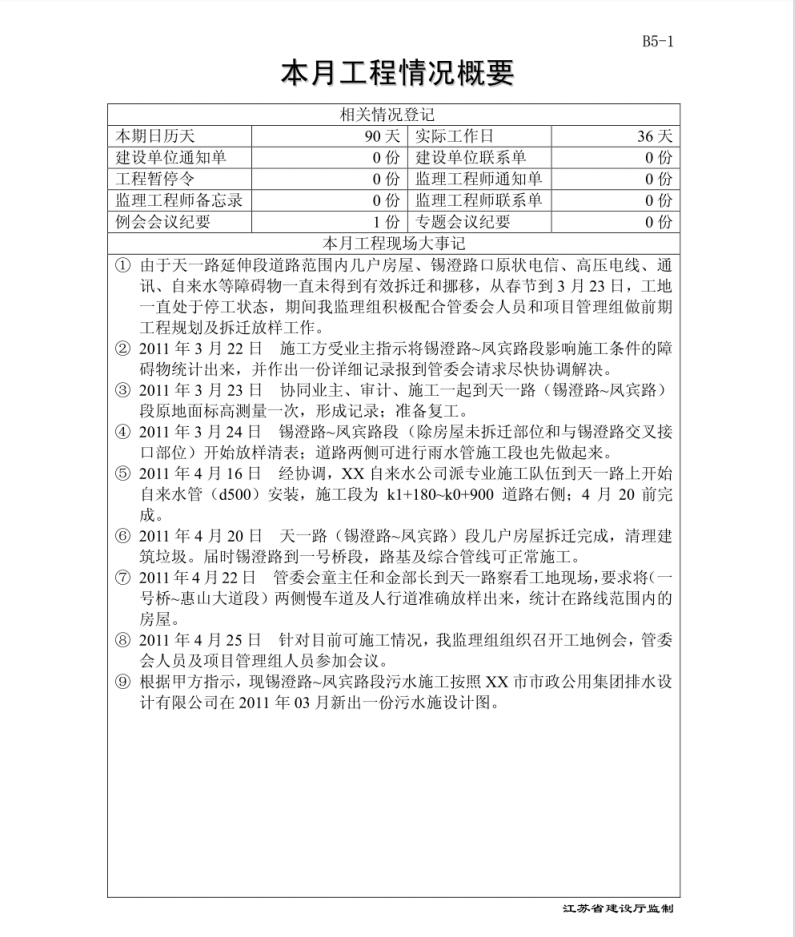

由于天一-路延伸段道路范围内几户房屋、锡澄路口原状电信、高压电线、通讯、自来水等障碍物一直未得到有效拆迁和挪移,从春节到3月23日,工地一直处于停工状态,期间我监理组积极配合管委会人员和项目管理组做前期工程规划及拆迁放样工作。
