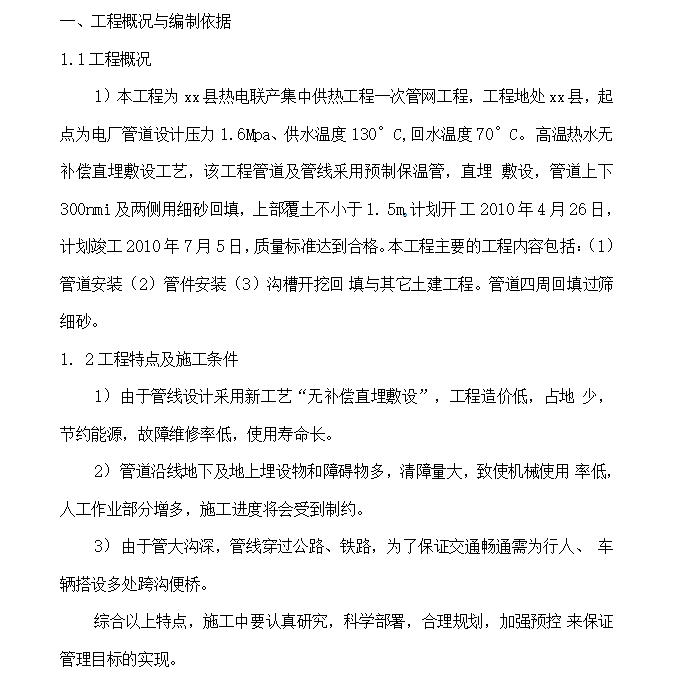

1)本工程为xx县热电联产集中供热工程一次管网工程,工程地处xx县,起点为电厂管道设计压力l.6Mpa、供水温度130°C,回水温度70°C。 高温热水无补偿直埋敷设工艺,该工程管道及管线��用预制保温管,直埋 敷设,管道上下300nmi及两侧用细砂回填,上部覆土不小于1. 5mo计划开 工2010年4月26日,计划竣工2010年7月5日,质量标准达到合格。
