深基坑降排水专项施工方案 17P
最近更新 2023年04月18日
资源编号 610287

#最新
深基坑降排水专项施工方案 17P

2023-04-18 边坡与基坑工程 0 722
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

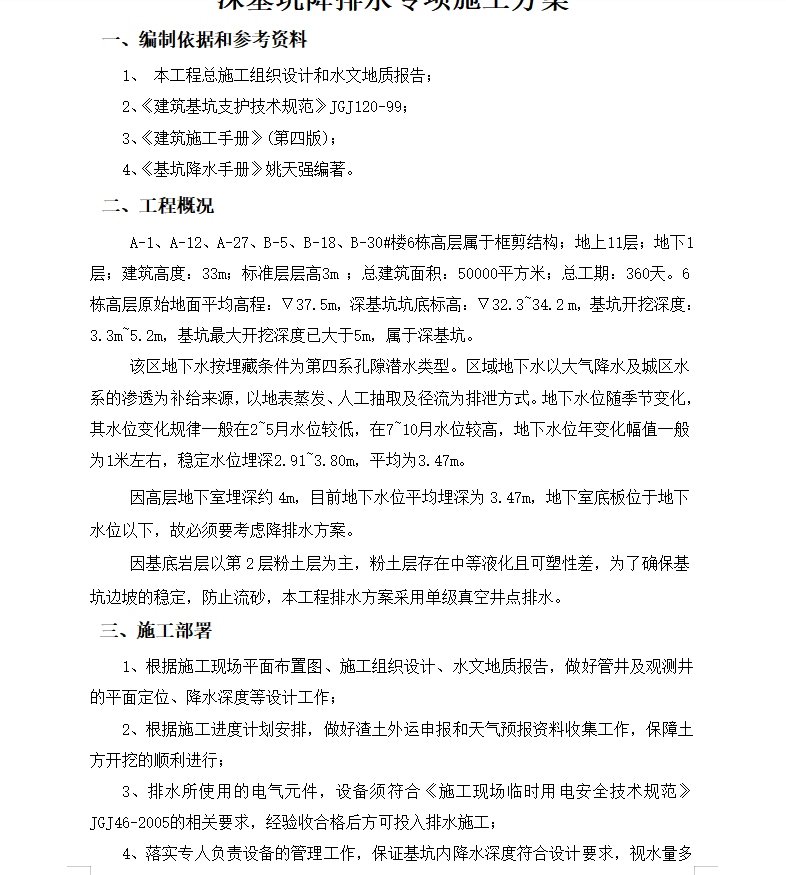

A-1、A-12、A-27、B-5、B-18、B-30#楼6栋高层属于框剪结构;地上11层;地下1层;建筑高度:33m;标准层层高3m ;总建筑面积:50000平方米;总工期:360天。6栋高层原始地面平均高程:��37.5m,深基坑坑底标高:��32.3~34.2 m,基坑开挖深度:3.3m~5.2m,基坑最大开挖深度已大于5m,属于深基坑。
该区地下水按埋藏条件为第四系孔隙潜水类型。区域地下水以大气降水及城区水系的渗透为补给来源,以地表蒸发、人工抽取及径流为排泄方式。地下水位随季节变化,其水位变化规律一般在2~5月水位较低,在7~10月水位较高,地下水位年变化幅值一般为1米左右,稳定水位埋深2.91~3.80m,平均为3.47m。
因高层地下室埋深约4m,目前地下水位平均埋深为3.47m,地下室底板位于地下水位以下,故必须要考虑降排水方案。

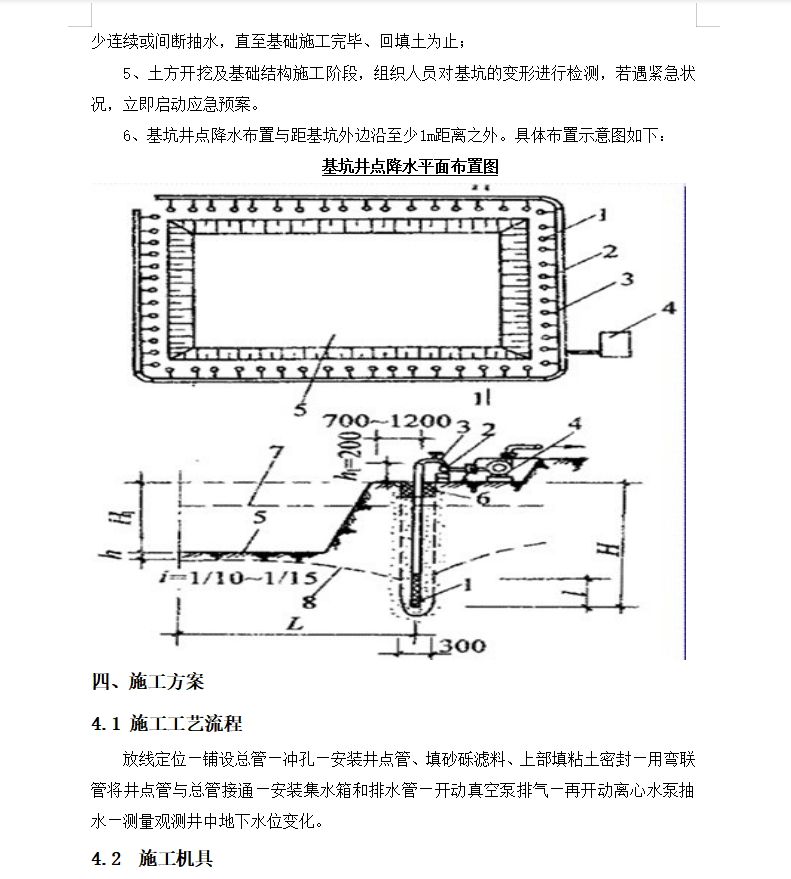

因基底岩层以第2层粉土层为主,粉土层存在中等液化且可塑性差,为了确保基坑边坡的稳定,防止流砂,本工程排水方案采用单级真空井点排水。
