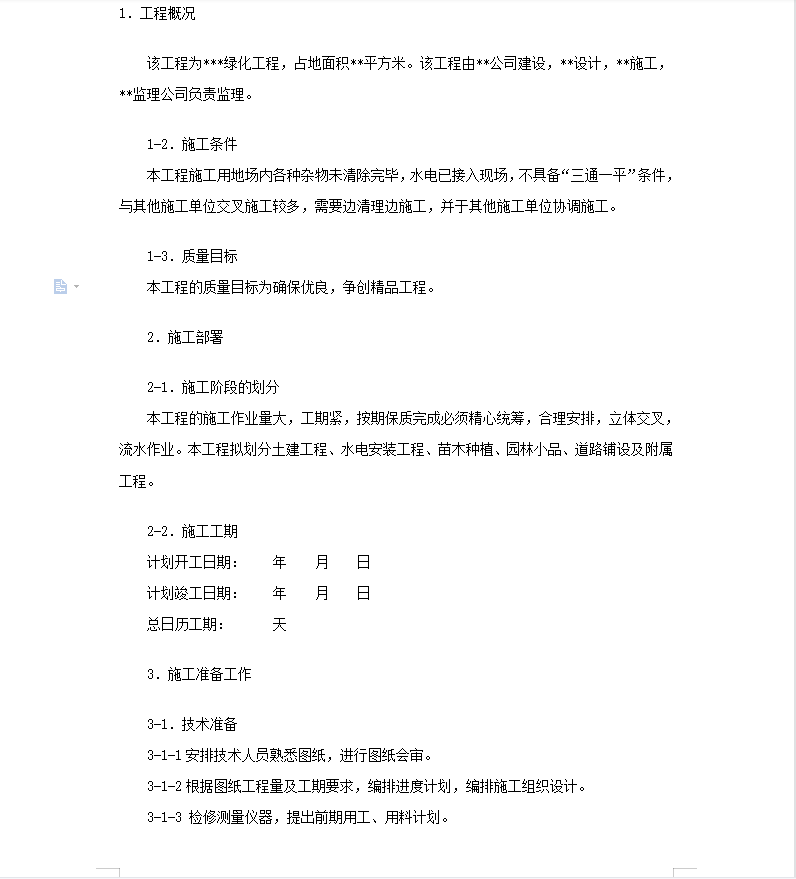

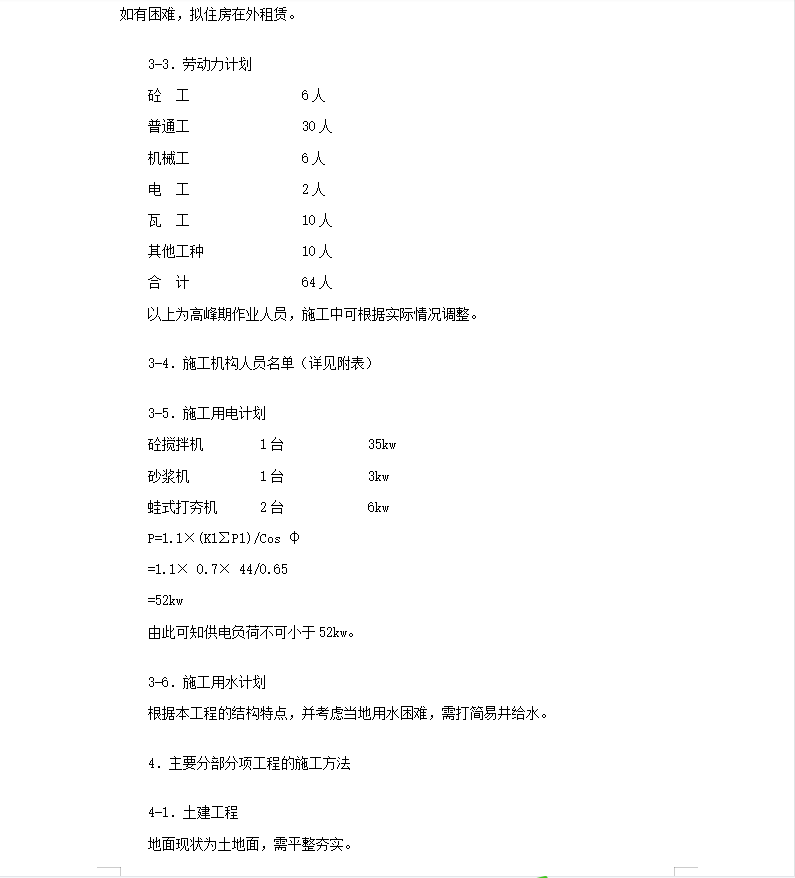

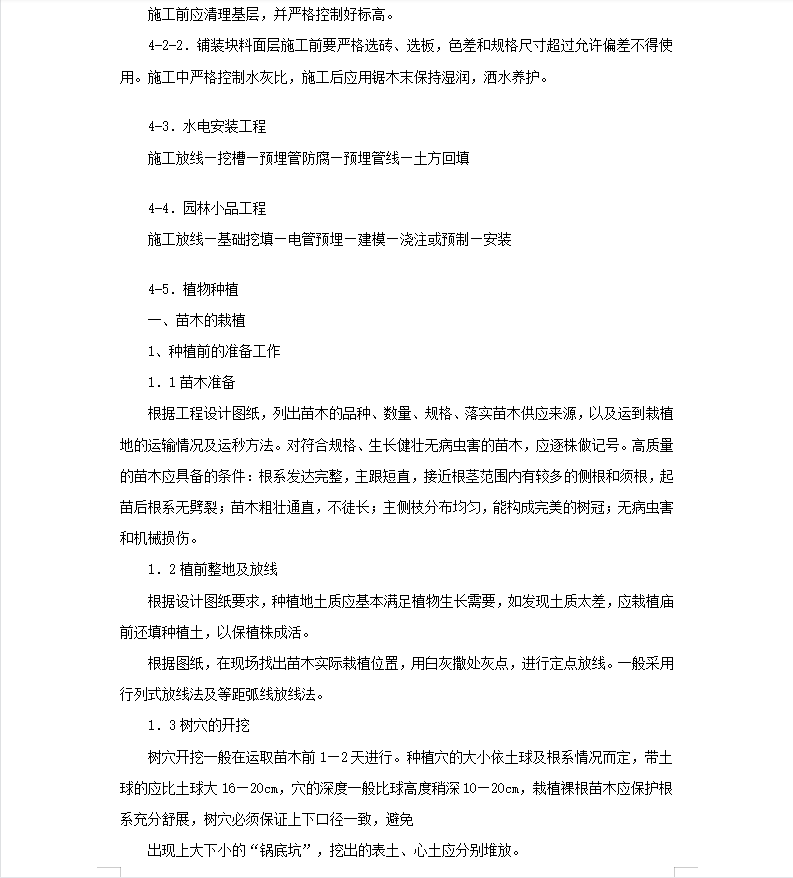

ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 或 获取正版授权。 本工程施工用地场内各种杂物未清除完毕,水电已接入现场,不具备“三通一平”条件,与其他施工单位交叉施工较多,需要边清理边施工,并于其他施工单位协调施工。 资源下载此资源下载价格为18.8积分,VIP 8折、终身VIP免费,请先登录客服微信:18081414629
