本工程为xxx草原夏威夷小区住宅项目,根据工程需要扩建位于盐城西路东侧的西大门,需要移植树木14棵,树篱29平方米。

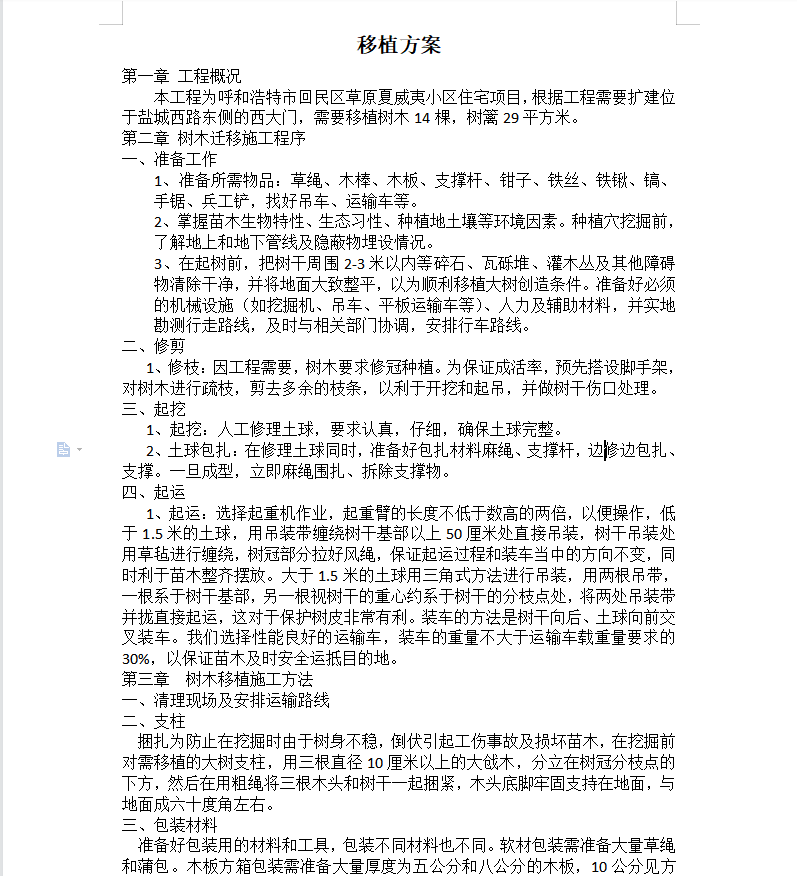

第二章树木迁移施工程序
一、准备工作
1、准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐、手锯、兵工铲,找好吊车、运输车等。
2、掌握苗木生物特性、生态习性、种植地土壤等环境因素。种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。

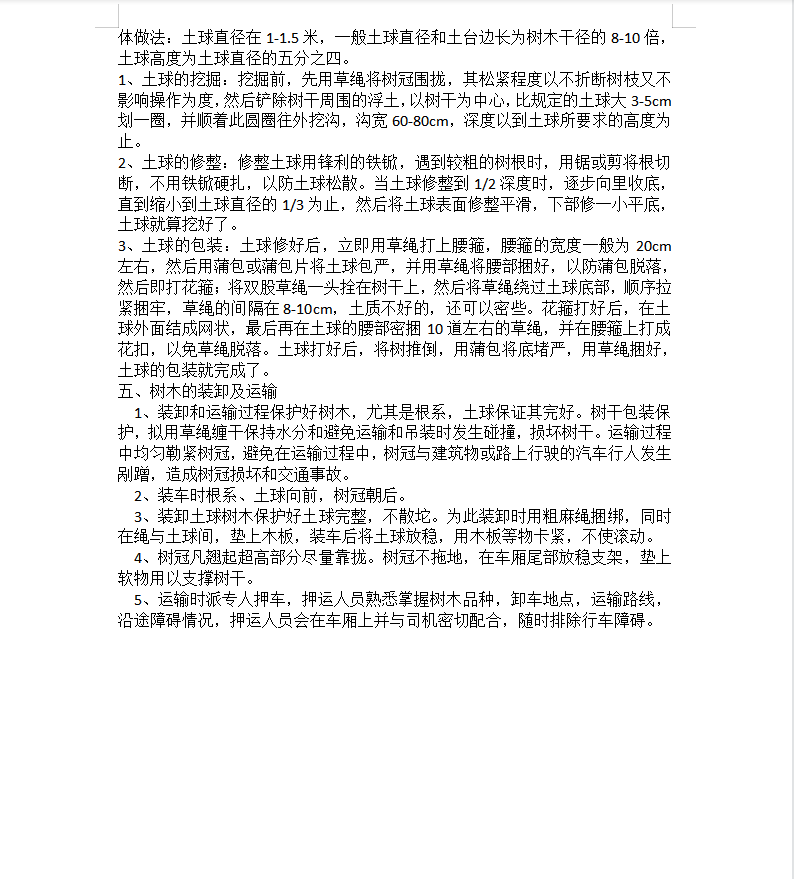

3、在起树前,把树干周围2-3米以内等碎石、瓦砾堆、灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件。准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线。
