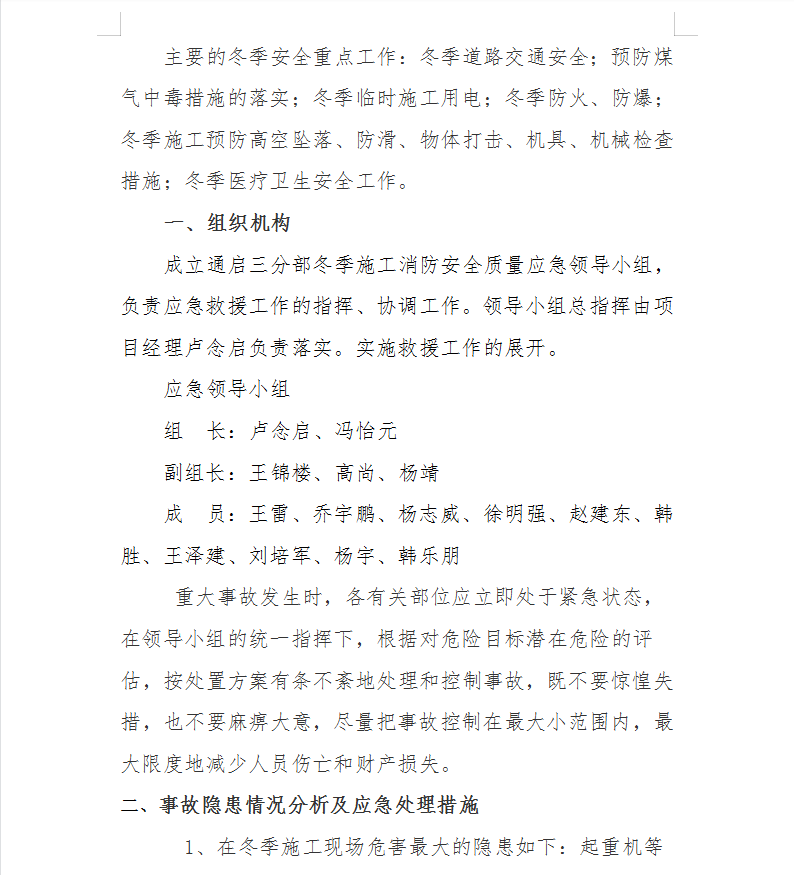

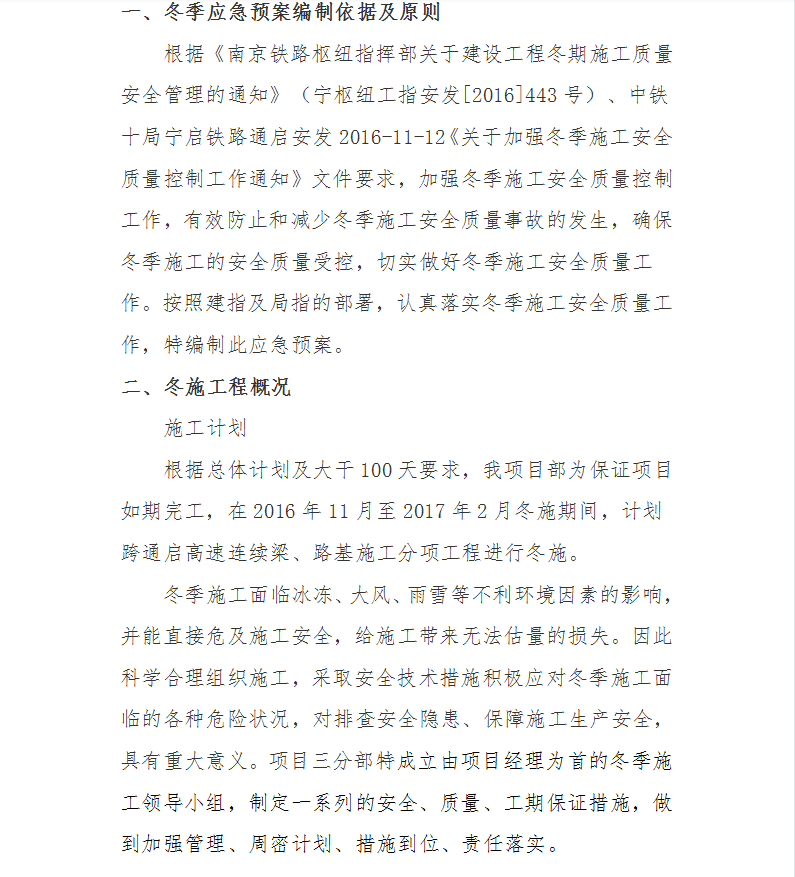

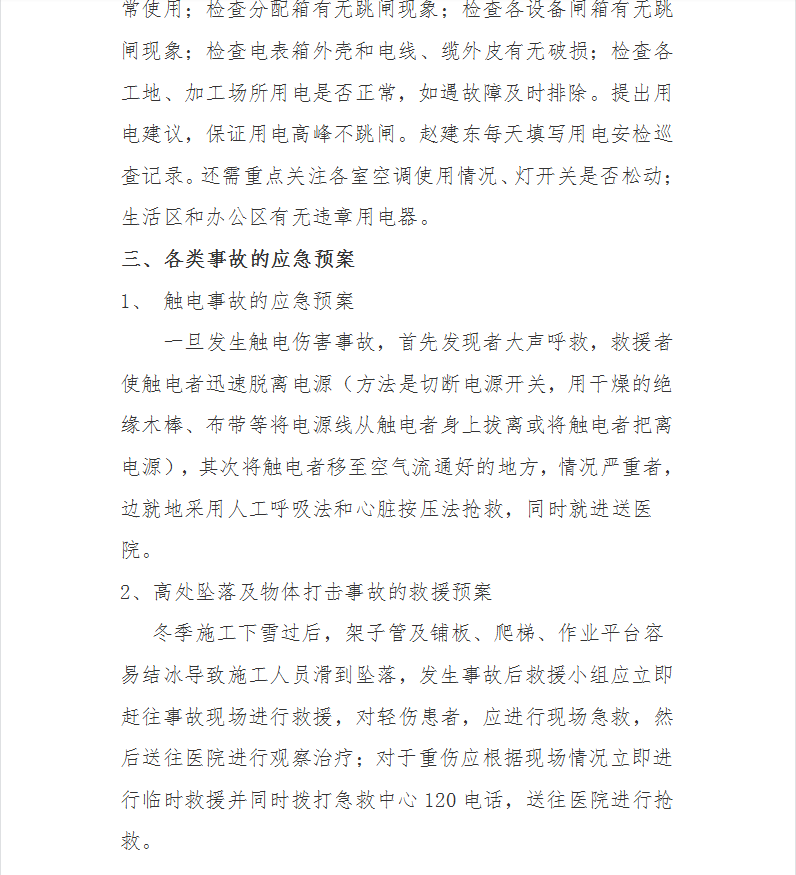

冬季施工面临冰冻、大风、雨雪等不利环境因素的影响,并能直接危及施工安全,给施工带来无法估量的损失。因此科学合理组织施工,采取安全技术措施积极应对冬季施工面临的各种危险状况,对排查安全隐患、保障施工生产安全,具有重大意义。项目三分部特成立由项目经理为首的冬季施工领导小组,制定一系列的安全、质量、工期保证措施,做到加强管理、周密计划、措施到位、责任落实。
