一、施工前准备

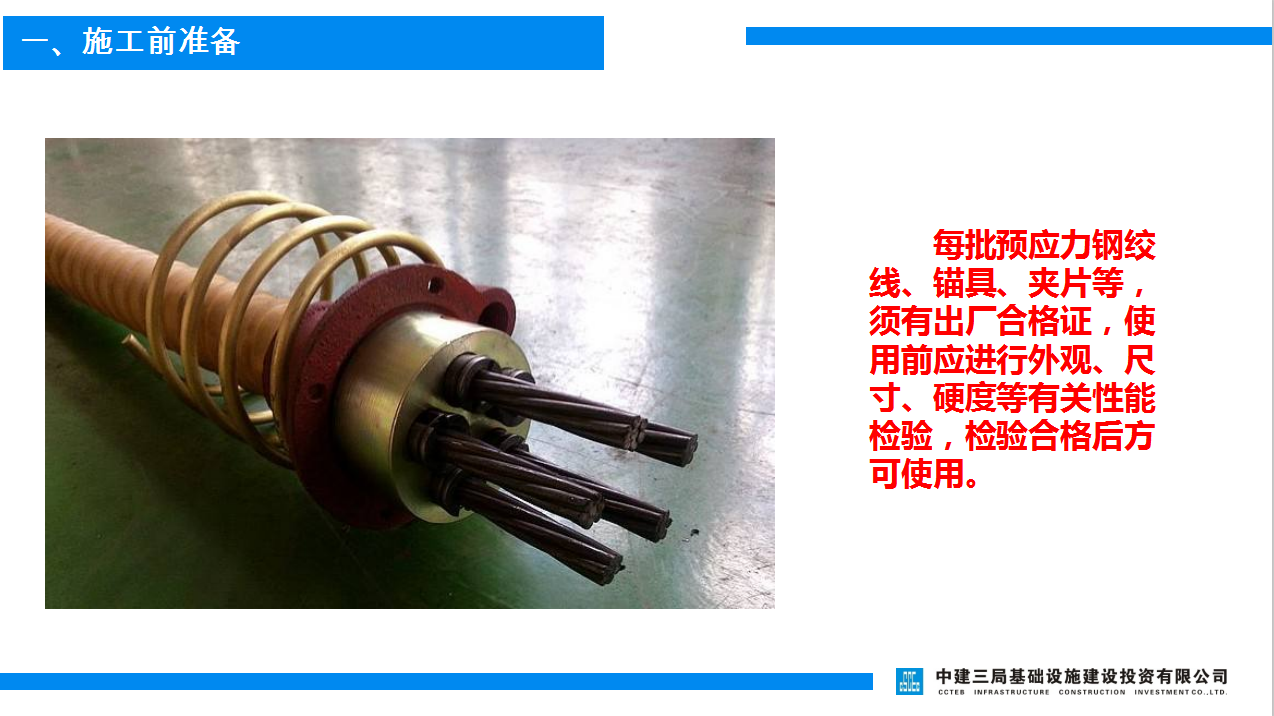

每批预应力钢绞线、锚具、夹片等,须有出厂合格证,使用前应进行外观、尺寸、硬度等有关性能检验,检验合格后方可使用。

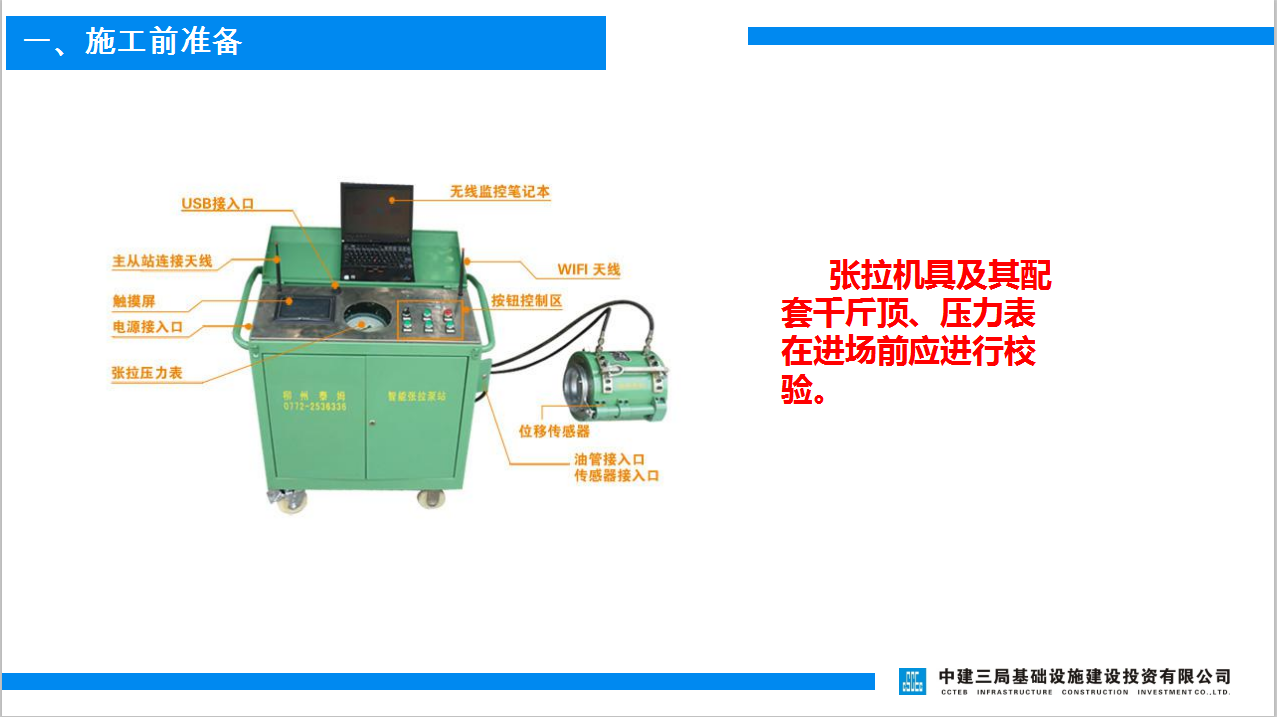

张拉机具及其配套千斤顶、压力表在进场前应进行校验。
二、预应力钢束管道
1、预应力钢束管道定位筋

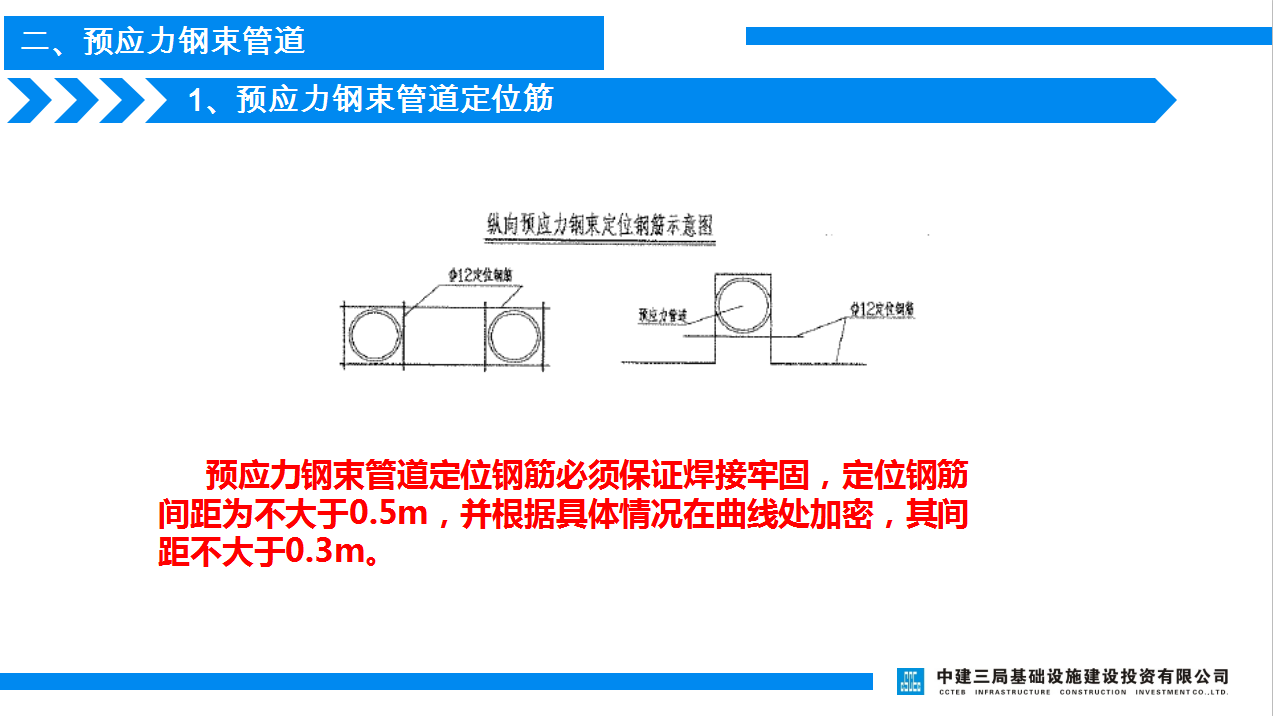

预应力钢束管道定位钢筋必须保证焊接牢固,定位钢筋间距为不大于0.5m,并根据具体情况在曲线处加密,其间距不大于0.3m。
2、预应力钢束管道安装
在安装波纹管之前要反复检查,确保波纹管无损伤、无漏洞。安装波纹管时应固定牢靠,管壁严密,位置准确,管节连接平顺;在施工过程中,必须注意保证波纹管不损伤、不移位、不变形,特别是在焊接钢筋时,注意不要烧坏波纹管。曲线孔道的波峰部位应留排气孔,在最低部位宜留排水孔。
三、预应力筋安装
预应力筋宜使用砂轮锯或切断机切断,不得采用电弧切割。钢绞线下料长度由综合考虑结构孔道长度、锚夹具厚度、千斤顶长度以及张拉工作长度所决定。
