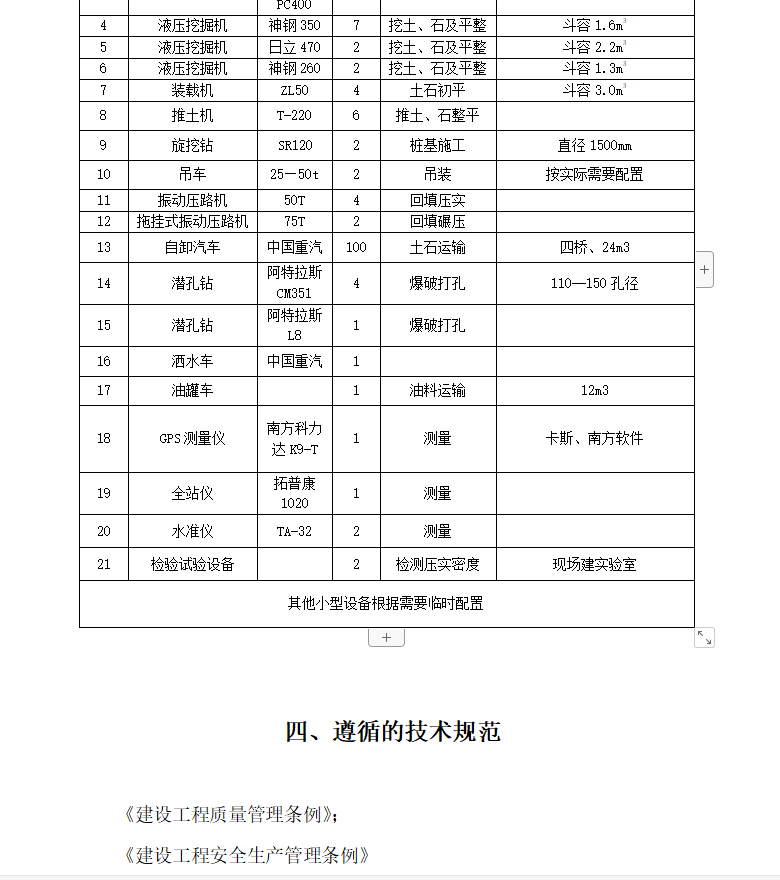

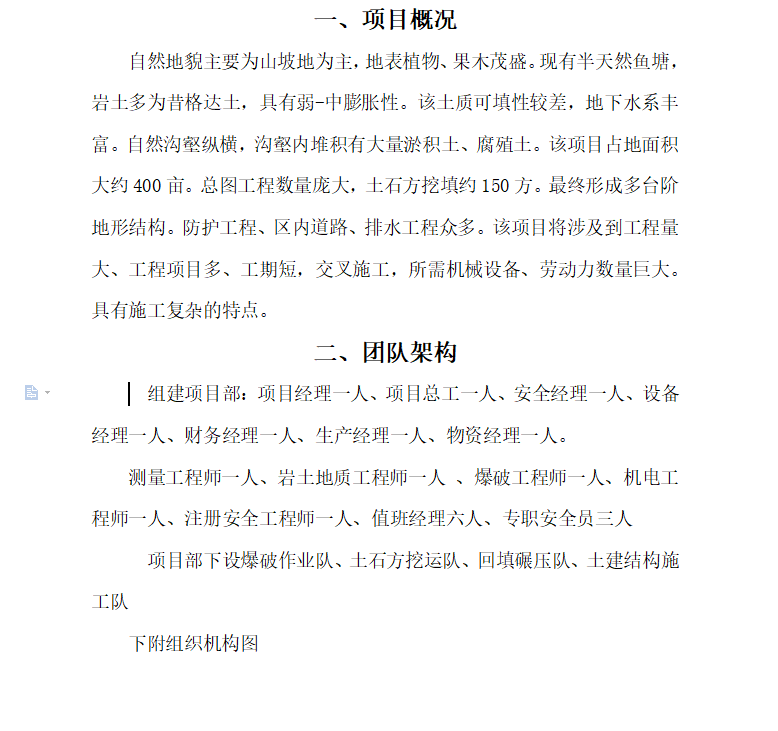

自然地貌主要为山坡地为主,地表植物、果木茂盛。现有半天然鱼塘,岩土多为昔格达土,具有弱-中膨胀性。该土质可填性较差,地下水系丰富。自然沟壑纵横,沟壑内堆积有大量淤积土、腐殖土。该项目占地面积大约400亩。总图工程数量庞大,土石方挖填约150方。最终形成多台阶地形结构。防护工程、区内道路、排水工程众多。该项目将涉及到工程量大、工程项目多、工期短,交叉施工,所需机械设备、劳动力数量巨大。具有施工复杂的特点。

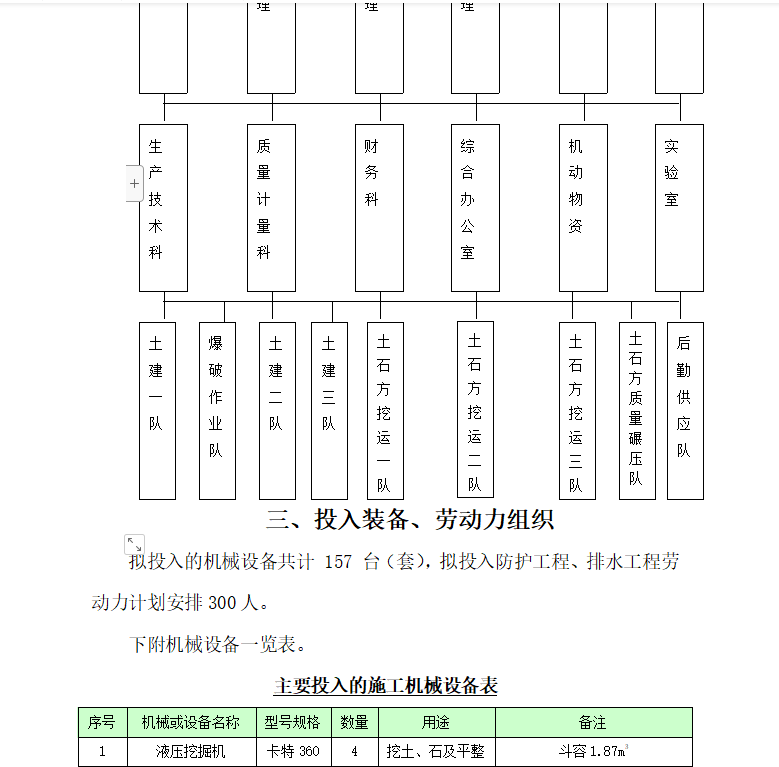

总体组织:场地采用大开挖形式,多平台同时开挖,平台及挡墙基础(地面以上部分)一次性开挖到位。在平台逐段形成过程中,机械设备跟进作业,开挖挡墙地面以下基础,组织施工人员,进行挡墙砌筑。
(一)土石方挖运
总挖方数量约为150万m3,考虑到施工中的不可预见因素,按土石方200万m3考虑,土石方按施工工期80天组织机械设备,每天完成挖方数量约30000m3。
挖机数量:每台挖机每天(10小时)挖土石方量为1500m3,300000m3/1500 m3 =20台,考虑机械故障及其他不可预测因素,挖机数量应有一定保障系数,挖掘机按25台组织。
