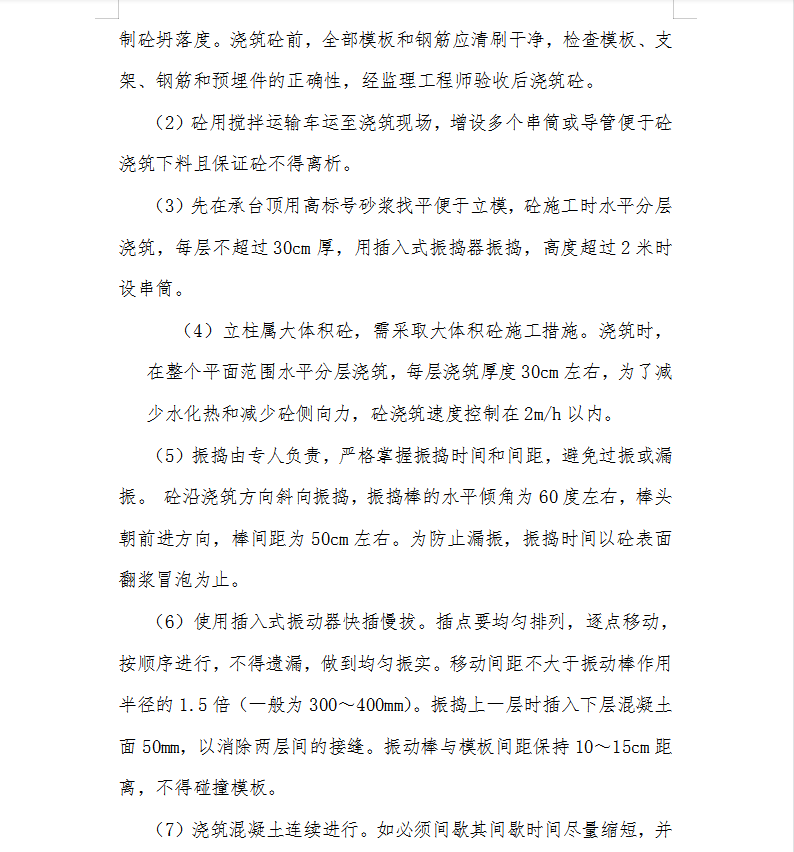

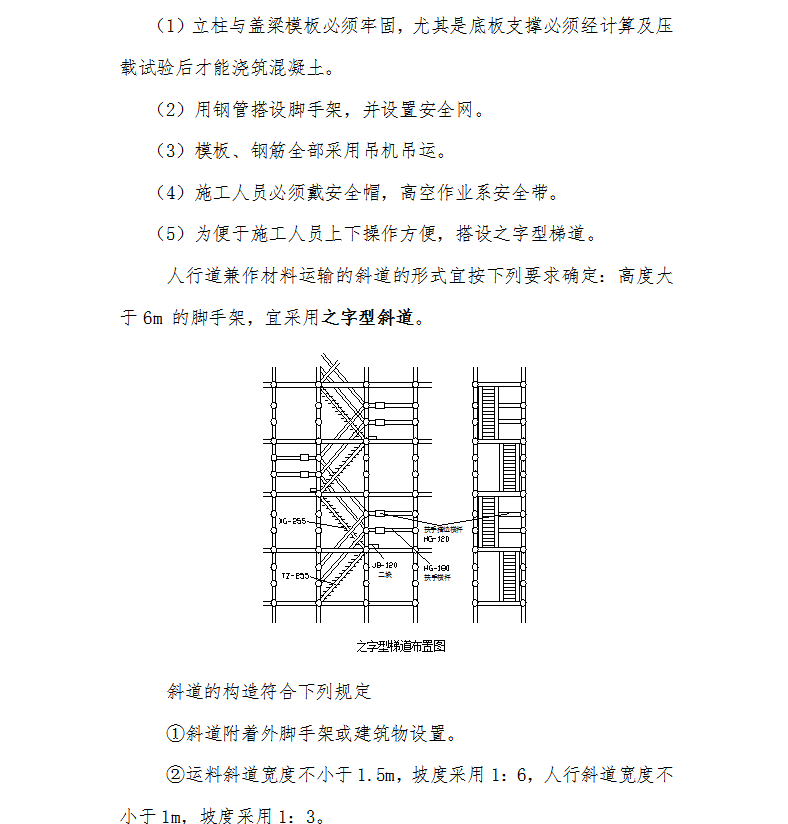

立柱砼施工基本处于夏季季节。在砼初凝后即洒水养生,为防止收缩裂缝,采取塑料藻膜或白色土工布包裹墩柱养生。等砼强度达到80%时即拆除模板,拆除模板时注意不碰坏砼。模板拆除后立即用塑料藻膜或土工布从上到下严密包裹,采用洒水养生同阳光自然养生相结合的办法养护砼7天。掺用缓凝型外加剂或有抗渗要求的混凝土不得少于14天。
