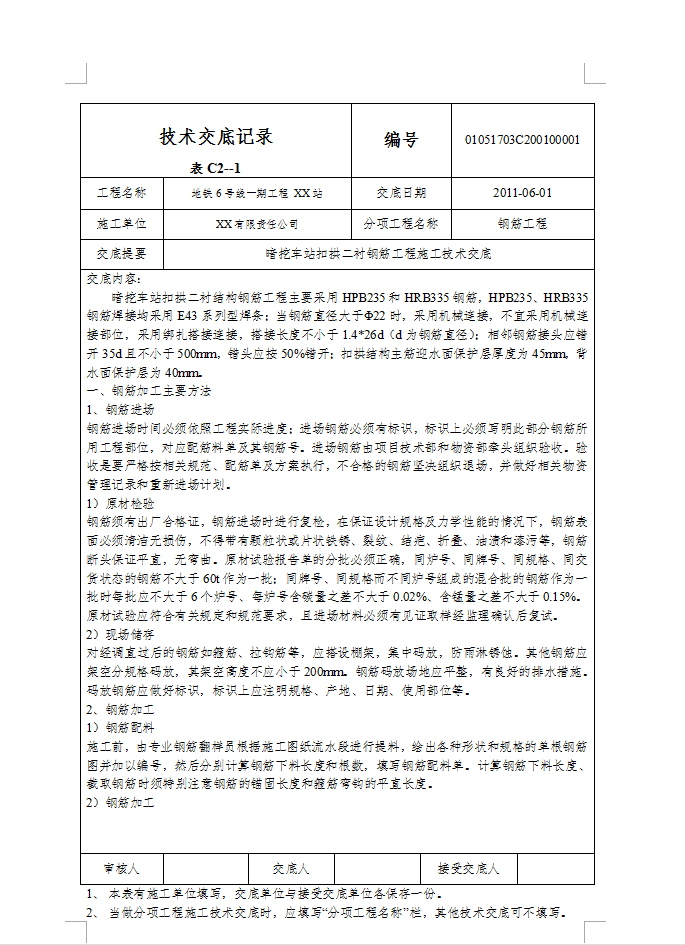

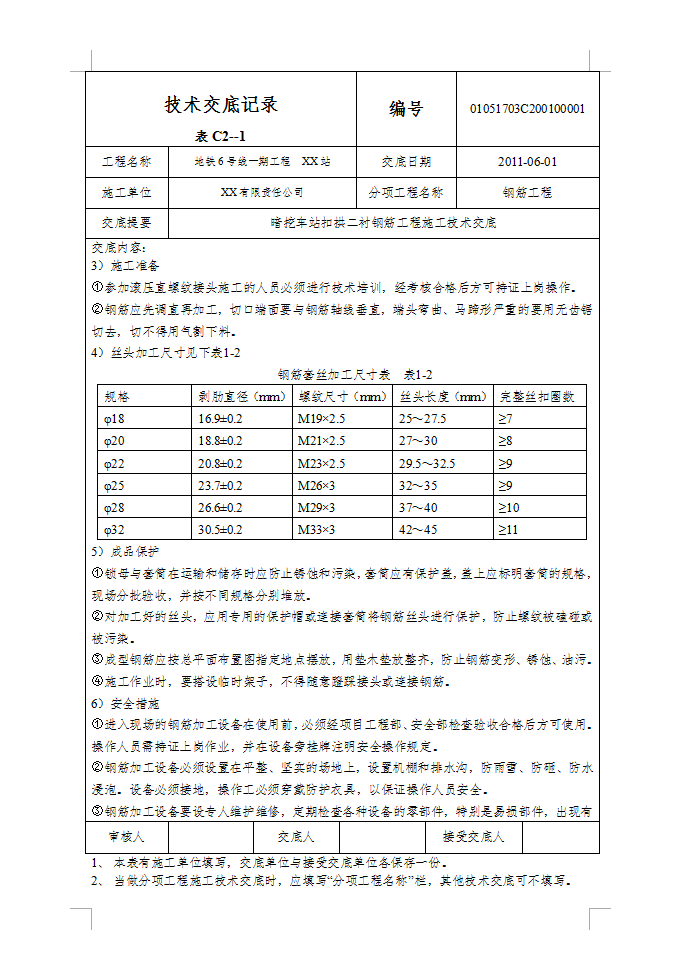

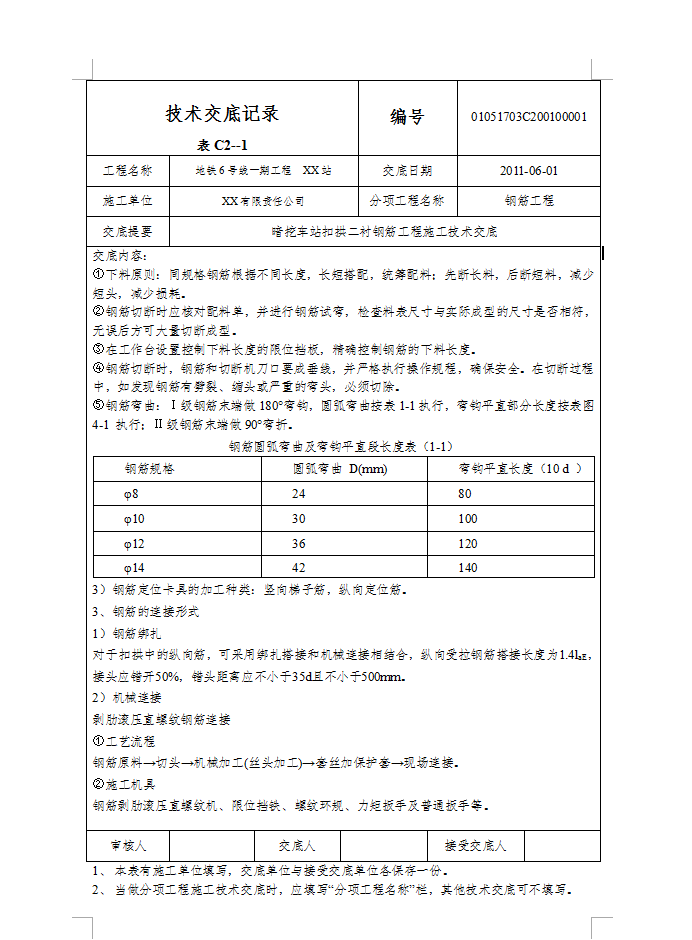

暗挖车站扣拱二衬结构钢筋工程主要采用HPB235和HRB335钢筋,HPB235、HRB335钢筋焊接均采用E43系列型焊条;当钢筋直径大于Φ22时,采用机械连接,不宜采用机械连接部位,采用绑扎搭接连接,搭接长度不小于1.4*26d(d为钢筋直径);相邻钢筋接头应错开35d且不小于500mm,错头应按50%错开;扣拱结构主筋迎水面保护层厚度为45mm,背水面保护层为40mm。钢筋进场时间必须依照工程实际进度;进场钢筋必须有标识,标识上必须写明此部分钢筋所用工程部位,对应配筋料单及其钢筋号。进场钢筋由项目技术部和物资部牵头组织验收。验收是要严格按相关规范、配筋单及方案执行,不合格的钢筋坚决组织退场,并做好相关物资管理记录和重新进场计划。
