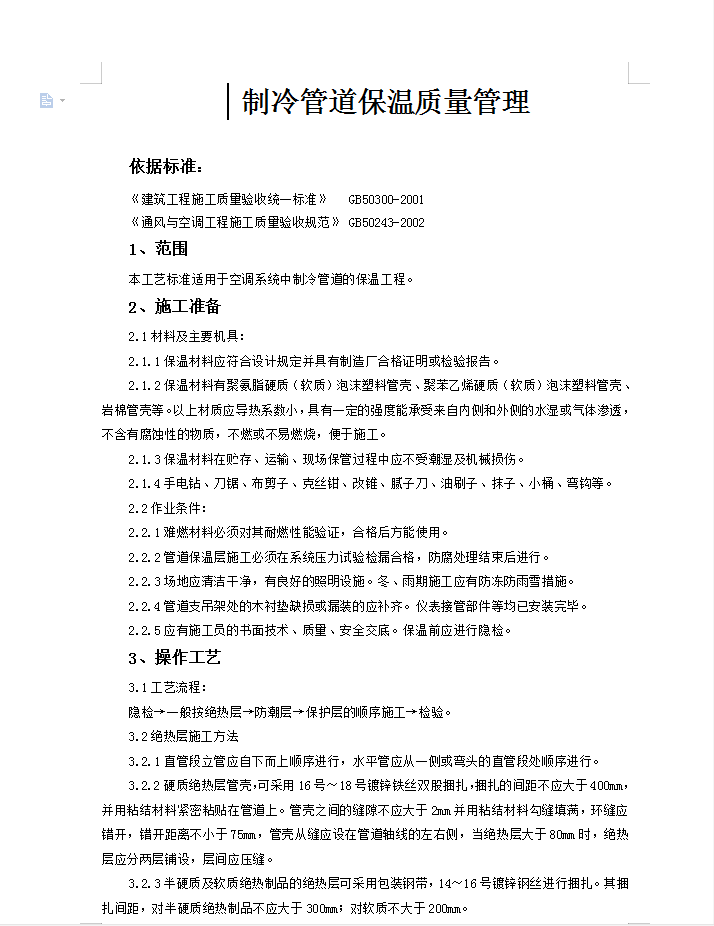

本工艺标准适用于空调系统中制冷管道的保温工程。
工艺流程:
隐检→一般按绝热层→防潮层→保护层的顺序施工→检验。
绝热层施工方法
1直管段立管应自下而上顺序进行,水平管应从一侧或弯头的直管段处顺序进行。

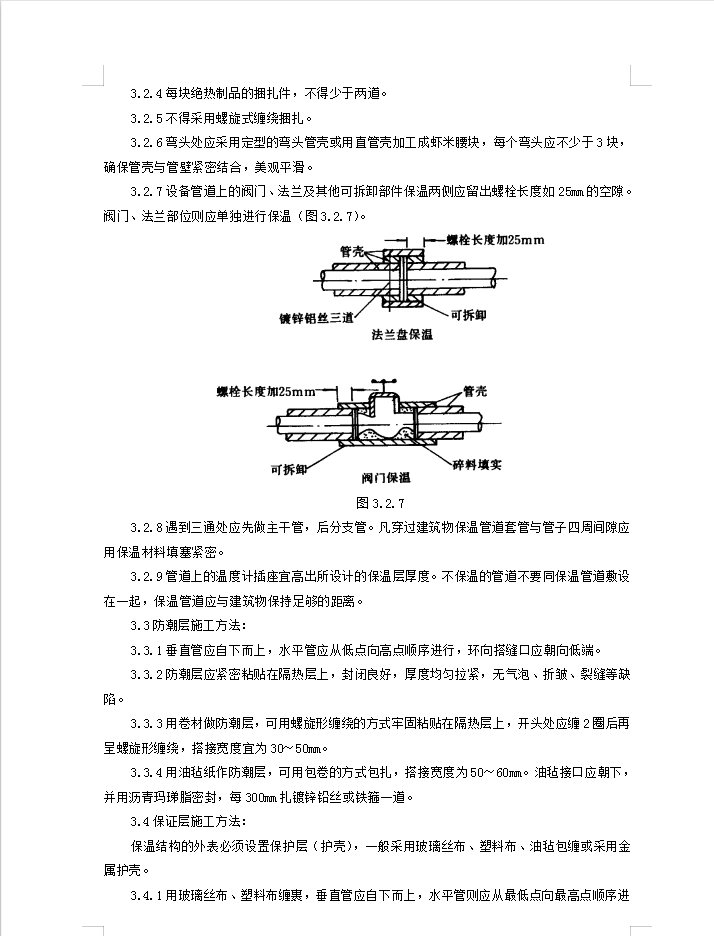

2硬质绝热层管壳,可采用16号~18号镀锌铁丝双股捆扎,捆扎的间距不应大于400mm,并用粘结材料紧密粘贴在管道上。管壳之间的缝隙不应大于2mm并用粘结材料勾缝填满,环缝应错开,错开距离不小于75mm,管壳从缝应设在管道轴线的左右侧,当绝热层大于80mm时,绝热层应分两层铺设,层间应压缝。
3半硬质及软质绝热制品的绝热层可采用包装钢带,14~16号镀锌钢丝进行捆扎。其捆扎间距,对半硬质绝热制品不应大于300mm;对软质不大于200mm。
4每块绝热制品的捆扎件,不得少于两道。
5不得采用螺旋式缠绕捆扎。
6弯头处应采用定型的弯头管壳或用直管壳加工成虾米腰块,每个弯头应不少于3块,确保管壳与管壁紧密结合,美观平滑。
