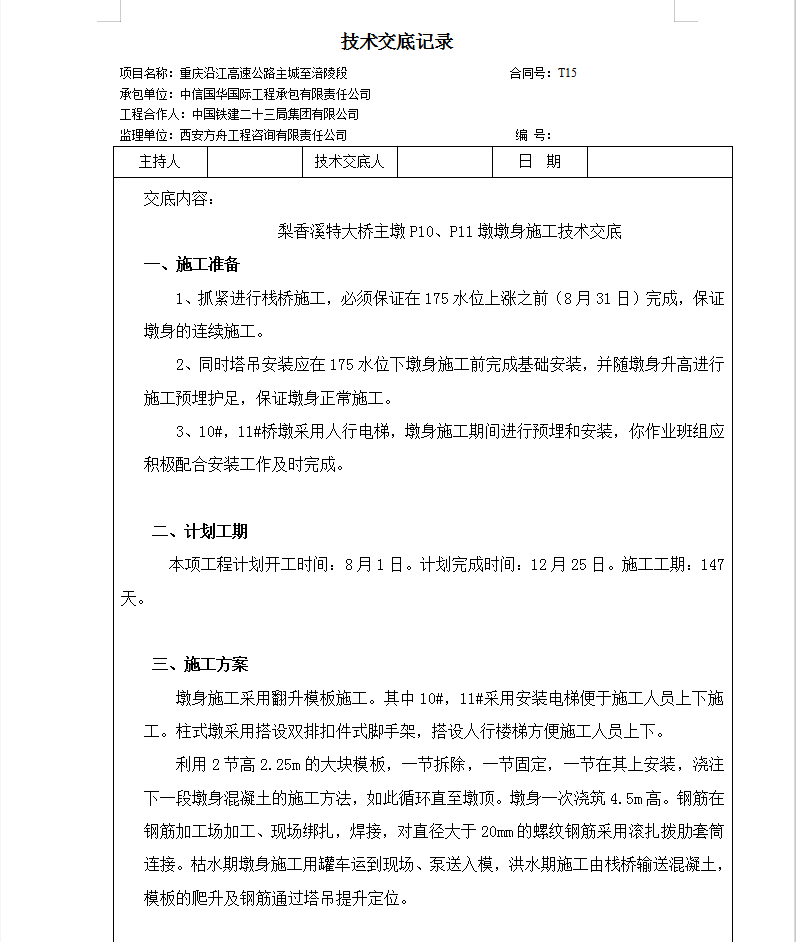

一、施工准备
1、抓紧进行栈桥施工,必须保证在175水位上涨之前(8月31日)完成,保证墩身的连续施工。
2、同时塔吊安装应在175水位下墩身施工前完成基础安装,并随墩身升高进行施工预埋护足,保证墩身正常施工。
3、10#,11#桥墩采用人行电梯,墩身施工期间进行预埋和安装,你作业班组应积极配合安装工作及时完成。
施工方案
墩身施工采用翻升模板施工。其中10#,11#采用安装电梯便于施工人员上下施工。柱式墩采用搭设双排扣件式脚手架,搭设人行楼梯方便施工人员上下。
利用2节高2.25m的大块模板,一节拆除,一节固定,一节在其上安装,浇注下一段墩身混凝土的施工方法,如此循环直至墩顶。墩身一次浇筑4.5m高。钢筋在钢筋加工场加工、现场绑扎,焊接,对直径大于20mm的螺纹钢筋采用滚扎拨肋套筒连接。枯水期墩身施工用罐车运到现场、泵送入模,洪水期施工由栈桥输送混凝土,模板的爬升及钢筋通过塔吊提升定位。
