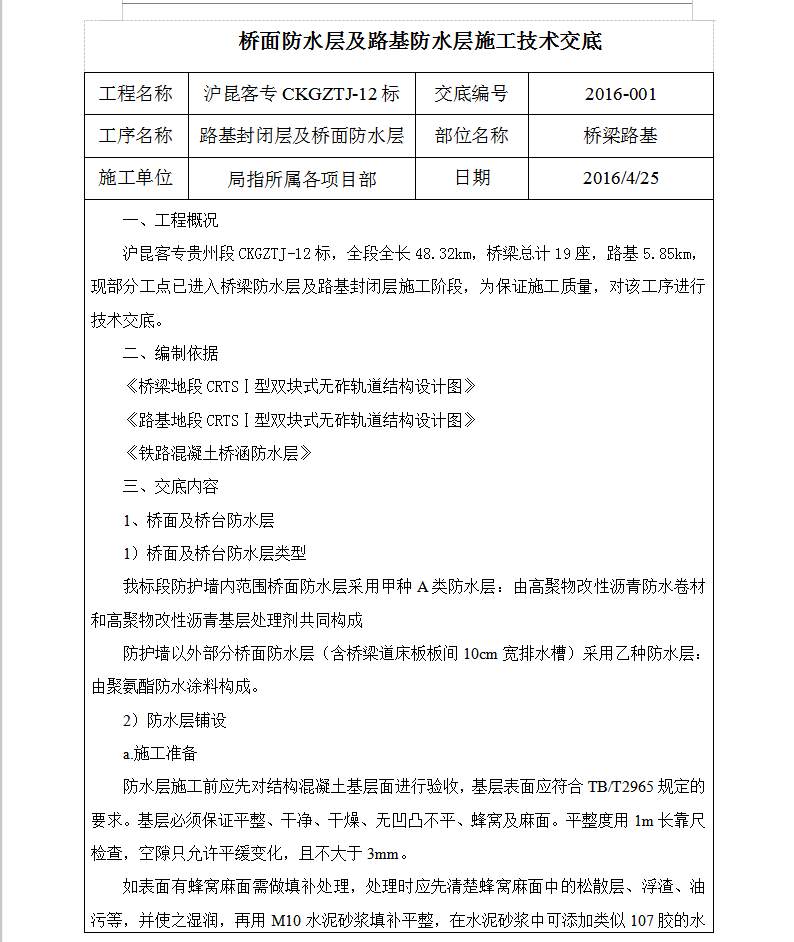

沪昆客专贵州段CKGZTJ-12标,全段全长48.32km,桥梁总计19座,路基5.85km,现部分工点已进入桥梁防水层及路基封闭层施工阶段,为保证施工质量,对该工序进行技术交底。
交底内容
1、桥面及桥台防水层
1)桥面及桥台防水层类型
我标段防护墙内范围桥面防水层采用甲种A类防水层:由高聚物改性沥青防水卷材和高聚物改性沥青基层处理剂共同构成
防护墙以外部分桥面防水层(含桥梁道床板板间10cm宽排水槽)采用乙种防水层:由聚氨酯防水涂料构成。

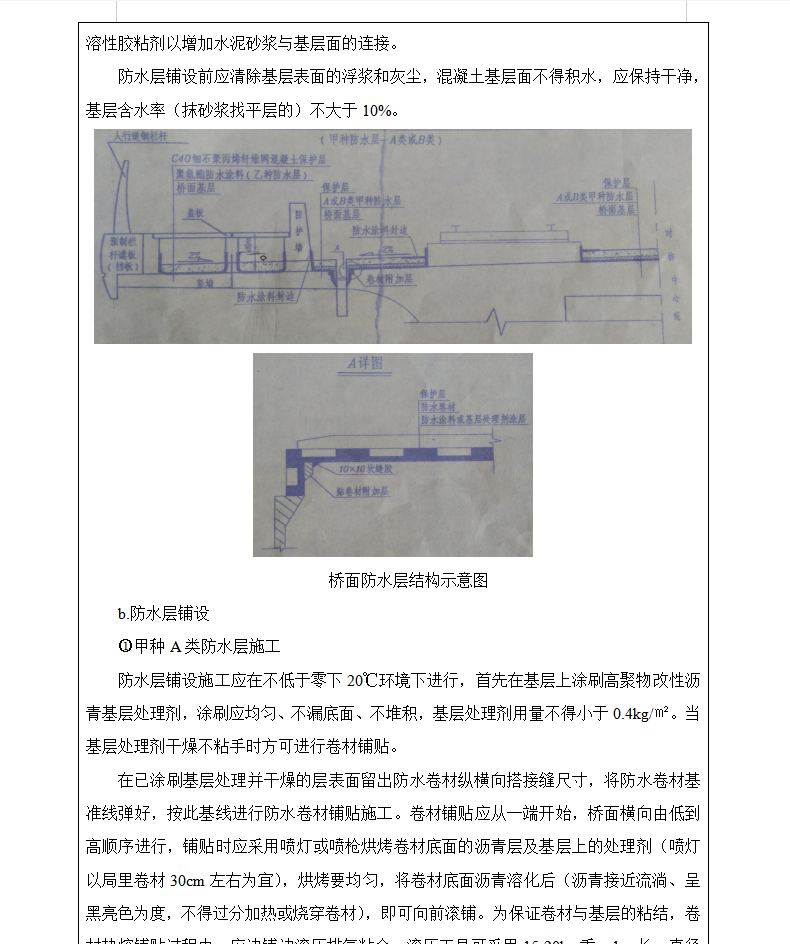

2)防水层铺设

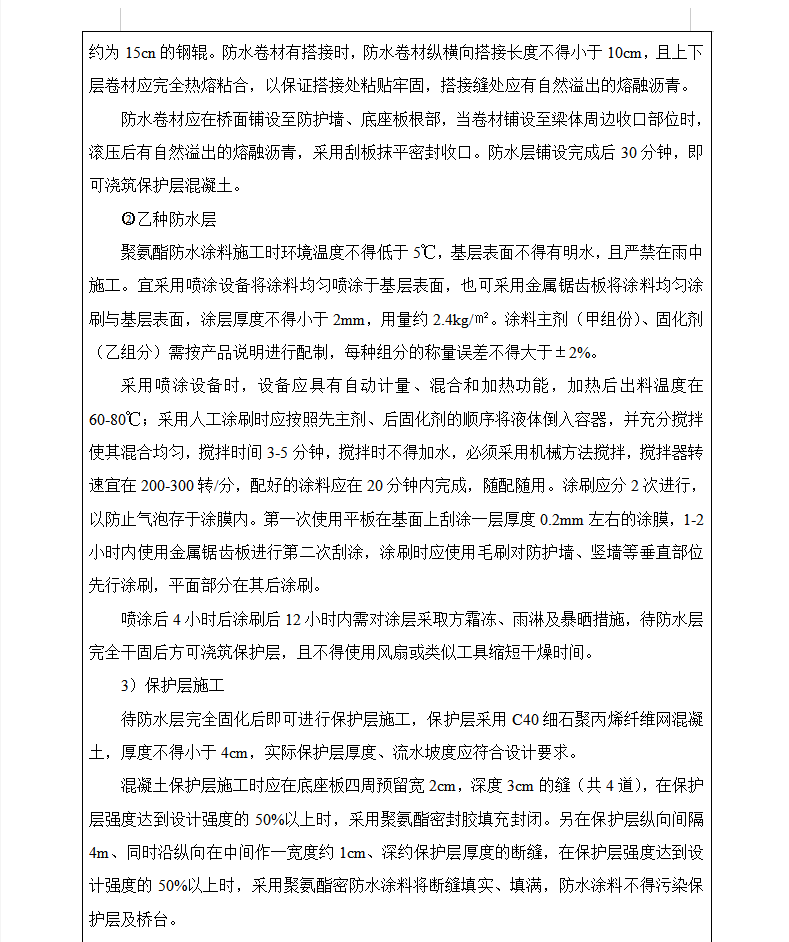

a.施工准备
防水层施工前应先对结构混凝土基层面进行验收,基层表面应符合TB/T2965规定的要求。基层必须保证平整、干净、干燥、无凹凸不平、蜂窝及麻面。平整度用1m长靠尺检查,空隙只允许平缓变化,且不大于3mm。
如表面有蜂窝麻面需做填补处理,处理时应先清楚蜂窝麻面中的松散层、浮渣、油污等,并使之湿润,再用M10水泥砂浆填补平整,在水泥砂浆中可添加类似107胶的水溶性胶粘剂以增加水泥砂浆与基层面的连接。
防水层铺设前应清除基层表面的浮浆和灰尘,混凝土基层面不得积水,应保持干净,基层含水率(抹砂浆找平层的)不大于10%。
