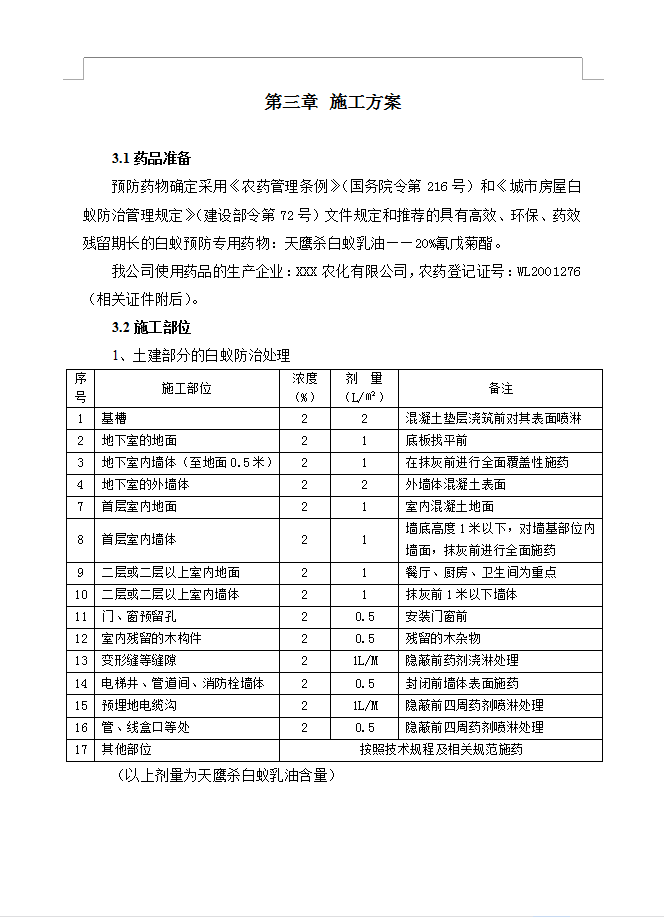

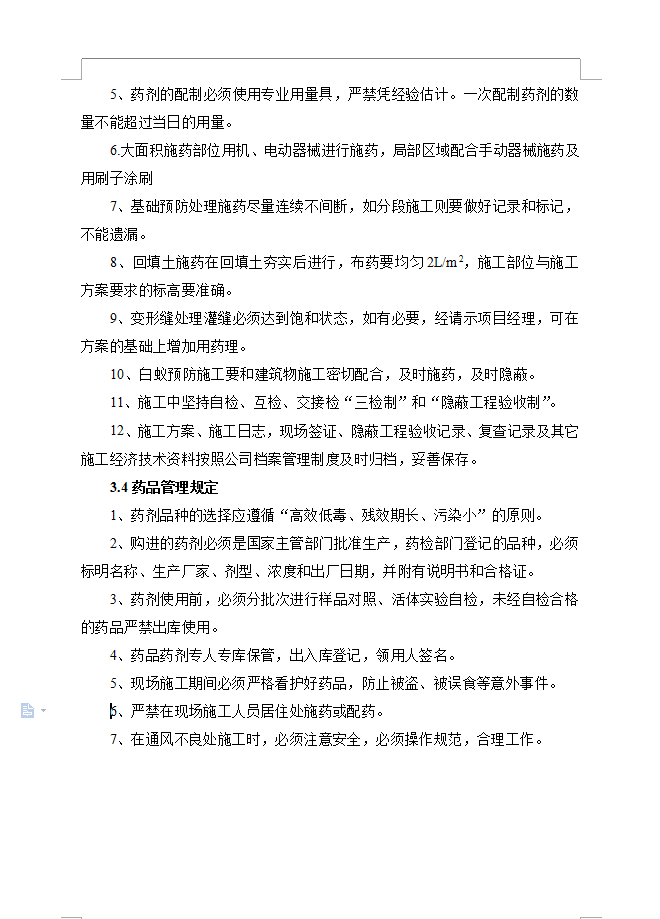

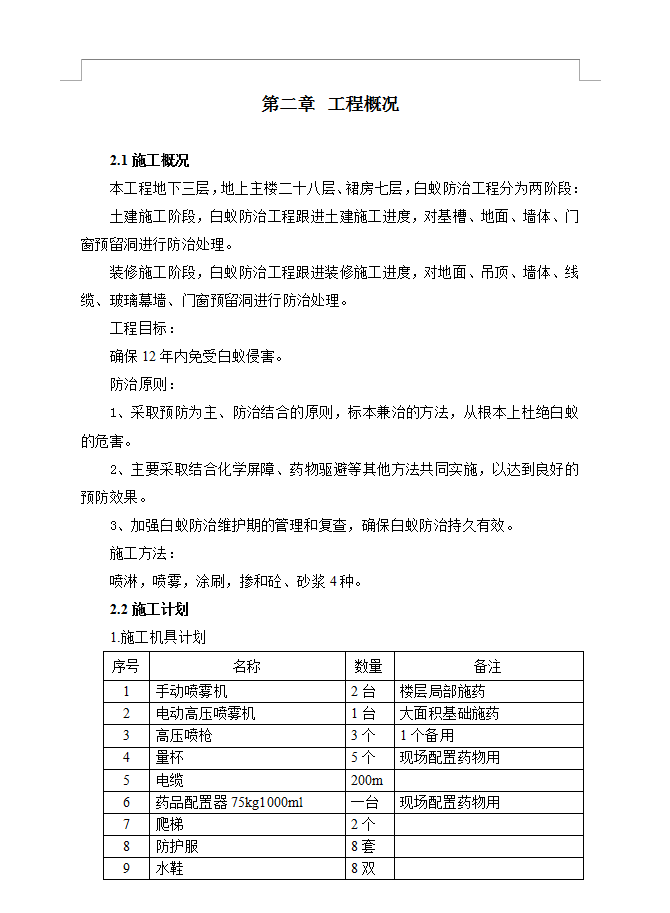

本工程地下三层,地上主楼二十八层、裙房七层,白蚁防治工程分为两阶段:土建施工阶段,白蚁防治工程跟进土建施工进度,对基槽、地面、墙体、门窗预留洞进行防治处理。装修施工阶段,白蚁防治工程跟进装修施工进度,对地面、吊顶、墙体、线缆、玻璃幕墙、门窗预留洞进行防治处理。施工操作规程:1、工程开工前技术负责人和班组长必须熟悉施工方案。2、各工地白蚁防治施工必须分区域责任到班组,分楼层责任到人,保证工程质量和进度。3、分项工程施工必须严格按照施工方案和当月进度计划进行,施工前技术负责人和班组长必须对操作人员进行技术交底。技术交底的内容包括:施工部位、药剂品种、配比用量、施工方法、施工顺序、施工中常见的质量问题及其预防措施等。4、使用的药剂必须是经自检合格,经甲方和监理公司检定认可的药剂。
