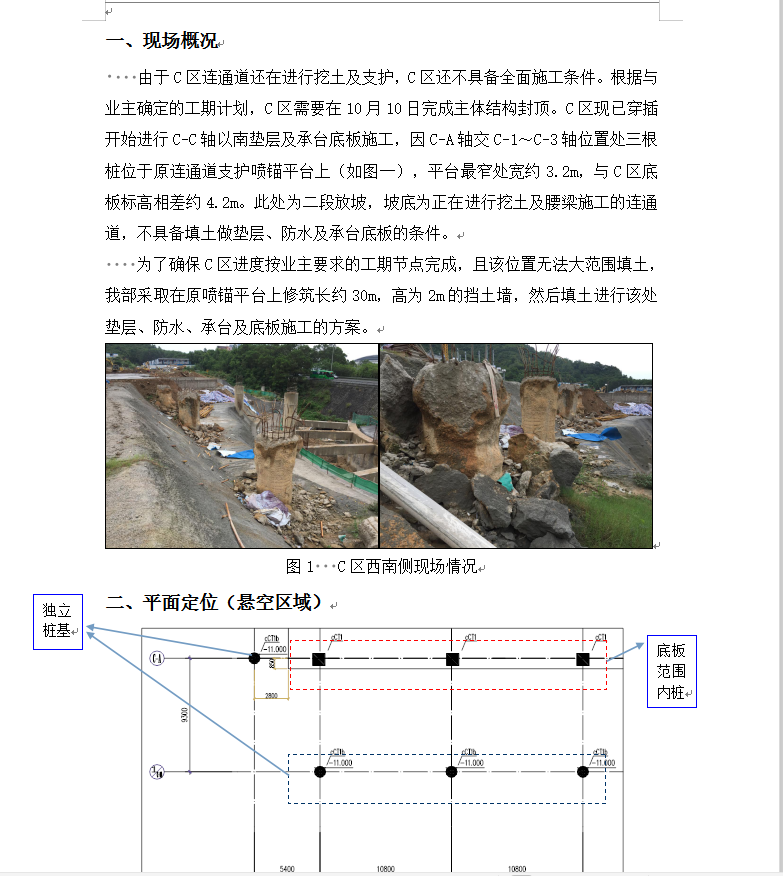

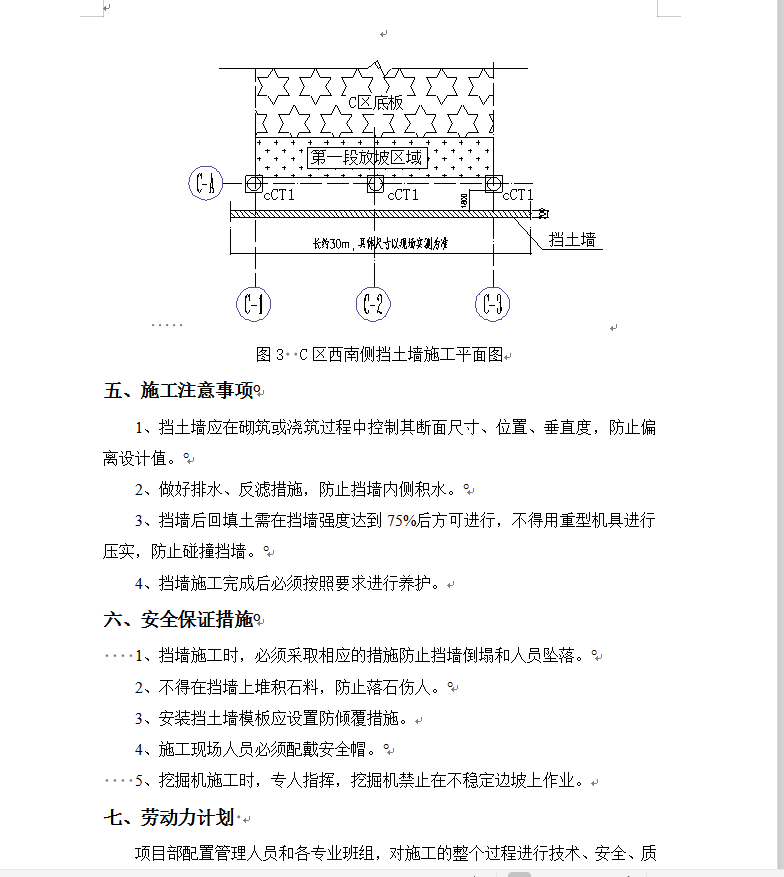

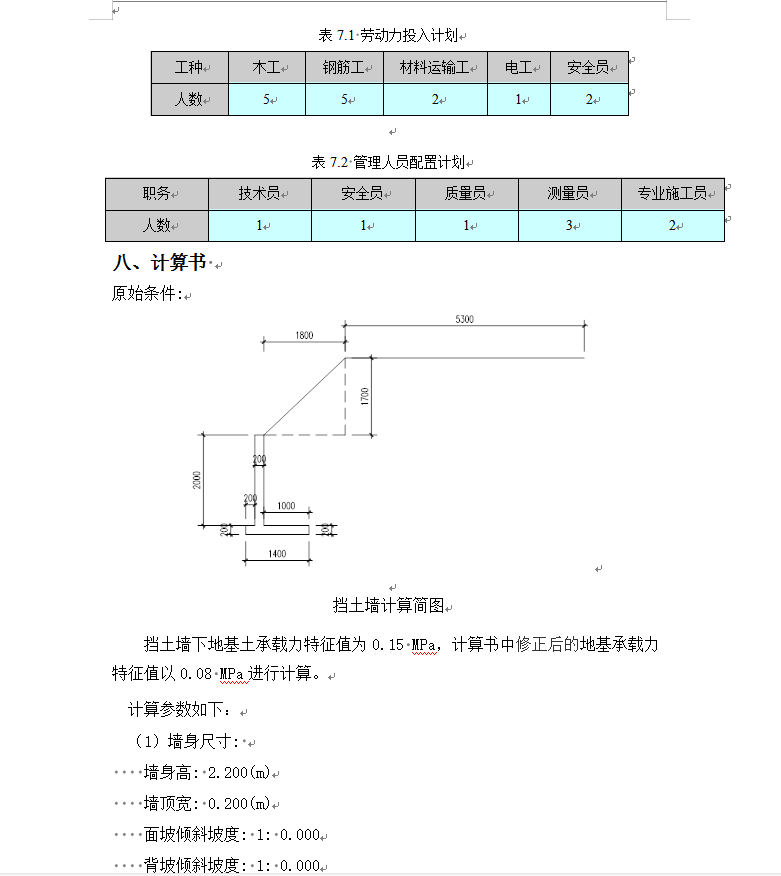

据现场情况,C-A轴承台与底板相连接区域需在原喷锚平台上修筑长约30m,高度2m的挡土墙(其中底部配筋φ14@200双层双向,竖向配筋φ14@200双层双向,钢筋满足锚固长度要求,混凝土强度等级为C30),地基承载力为0.15MPa(计算书中以0.08MPa进行计算),再进行土方回填及底板施工。挡土墙定位详见图2、图3。因1/C-0A处未和底板相连,不属于主塔楼范围只在2层有一块顶板,考虑现场因坡底连通道还在进行挖土及腰梁施工,待后期连通道施工完成并回填土方后进行施工(该区域延后施工不影响主塔楼进度)。
