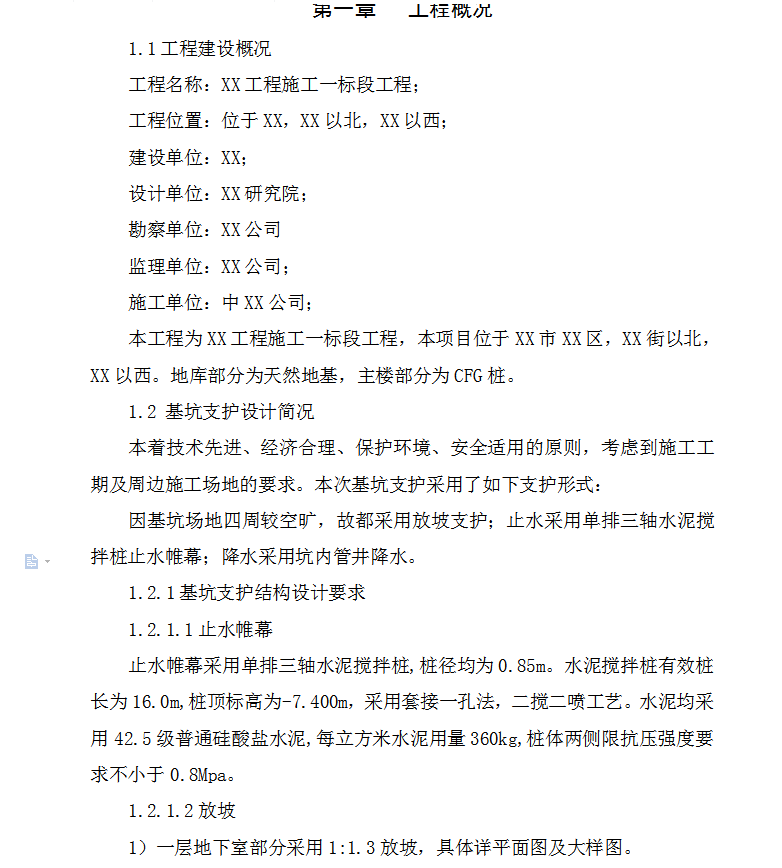

本着技术先进、经济合理、保护环境、安全适用的原则,考虑到施工工期及周边施工场地的要求。本次基坑支护采用了如下支护形式:因基坑场地四周较空旷,故都采用放坡支护;止水采用单排三轴水泥搅拌桩止水帷幕;降水采用坑内管井降水。
止水帷幕采用单排三轴水泥搅拌桩,桩径均为0.85m。水泥搅拌桩有效桩长为16.0m,桩顶标高为-7.400m,采用套接一孔法,二搅二喷工艺。水泥均采用42.5级普通硅酸盐水泥,每立方米水泥用量360kg,桩体两侧限抗压强度要求不小于0.8Mpa。

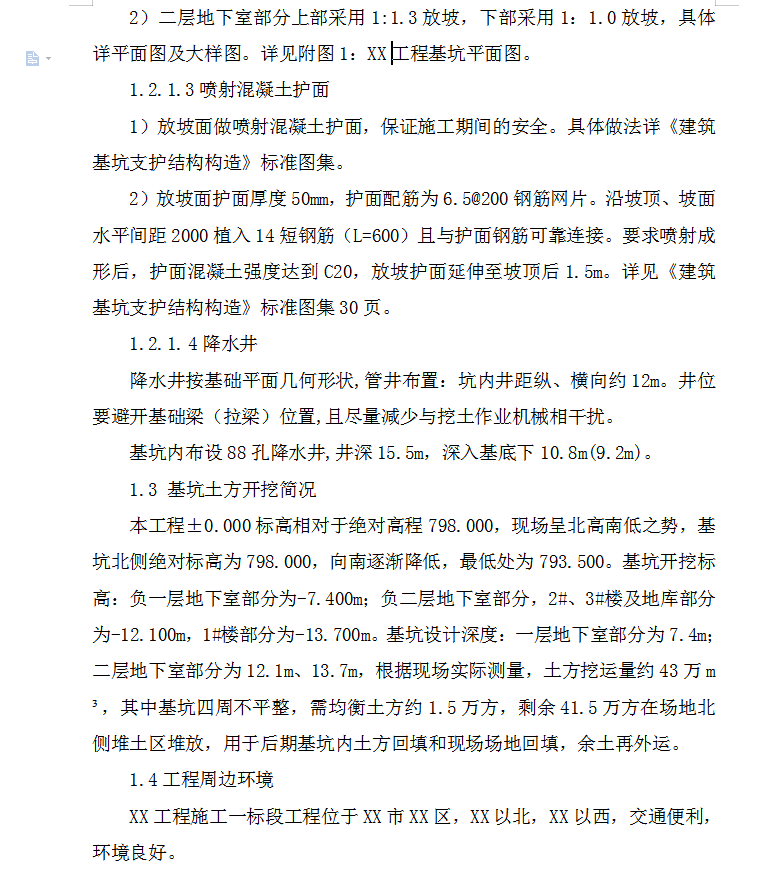

一层地下室部分采用1:1.3放坡,具体详平面图及大样图。二层地下室部分上部采用1:1.3放坡,下部采用1:1.0放坡,具体详平面图及大样图。
