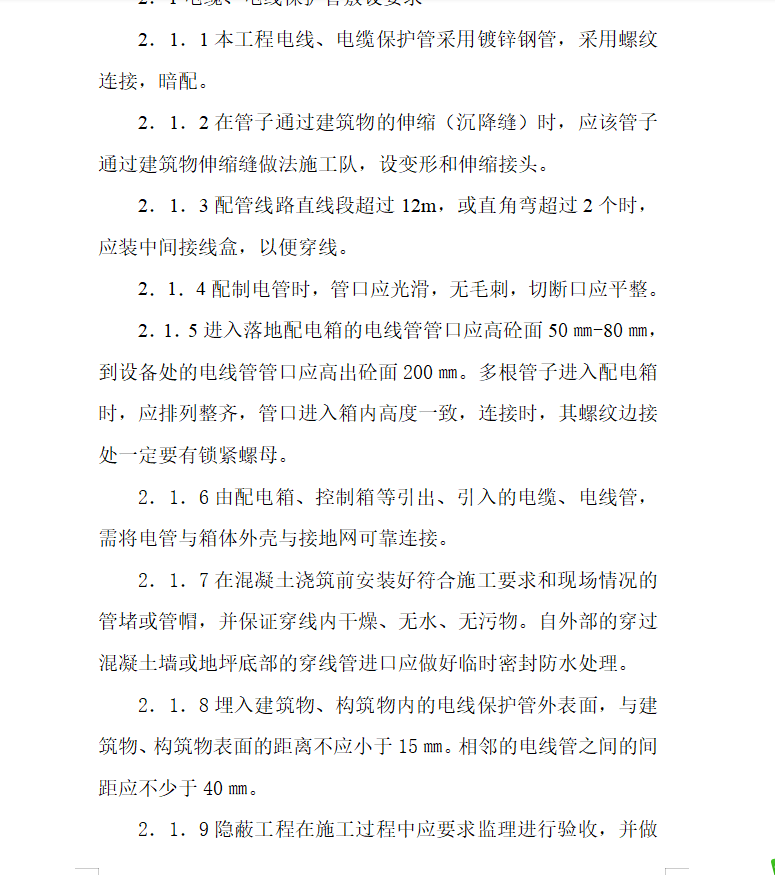

2.1.1本工程电线、电缆保护管采用镀锌钢管,采用螺纹连接,暗配。
2.1.2在管子通过建筑物的伸缩(沉降缝)时,应该管子通过建筑物伸缩缝做法施工队,设变形和伸缩接头。
2.1.3配管线路直线段超过12m,或直角弯超过2个时,应装中间接线盒,以便穿线。
2.1.4配制电管时,管口应光滑,无毛刺,切断口应平整。
2.1.5进入落地配电箱的电线管管口应高砼面50�L-80�L,到设备处的电线管管口应高出砼面200�L。多根管子进入配电箱时,应排列整齐,管口进入箱内高度一致,连接时,其螺纹边接处一定要有锁紧螺母。
