土石方回填专项施工方案 36p

2023-04-18 地基与基础工程 0 892
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 3积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

土石方工程内容包括:)施工前期准备工作;清除场区的植物土、树根、建筑垃圾;进行沟塘处理;清除地下表埋藏的淤泥;回填作业前,对清理的原地面按要求进行碾压;土石方开挖、取土时,要进行石方爆破;业主及监理指示的其它工程。

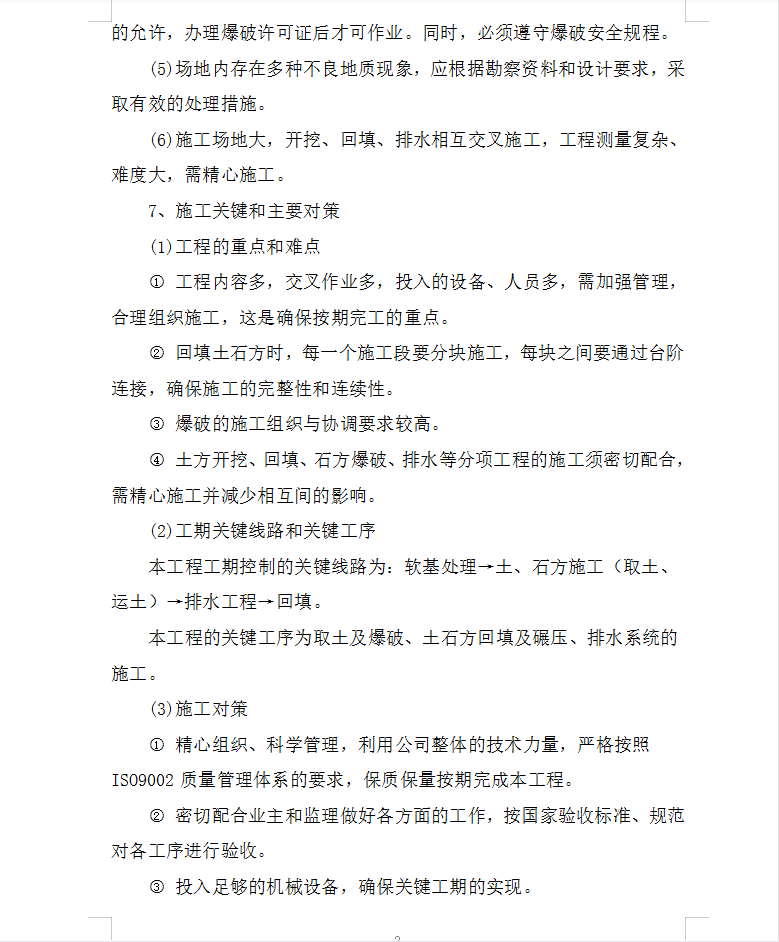

工程的主要特点:本工程场地宽阔,开挖、回填土石方量巨大,工期紧。另有A标段在同时施工,需要协调配合。场地内有沟塘、植物土、树根、建筑垃圾需要进行处理。本场地石方需自行爆破,爆破工作量大。爆破前需征得相关部门的允许,办理爆破许可证后才可作业。同时,必须遵守爆破安全规程。
