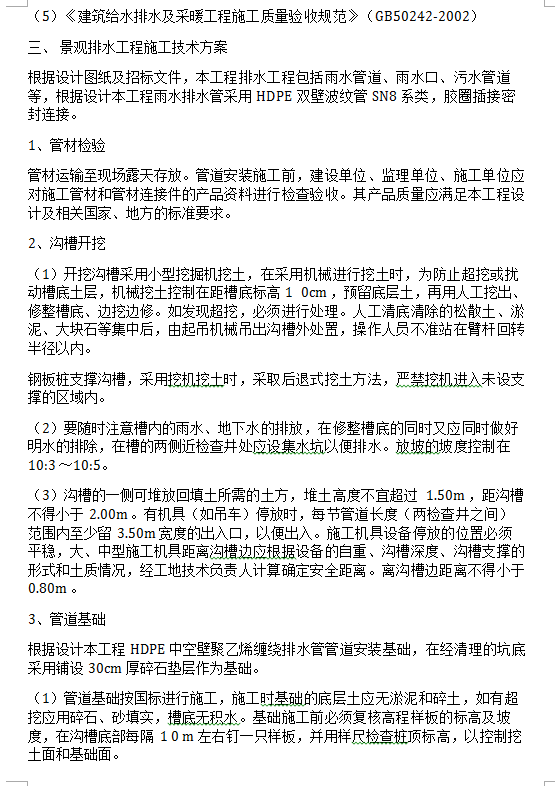

1、管材检验
管材运输至现场露天存放。管道安装施工前,建设单位、监理单位、施工单位应对施工管材和管材连接件的产品资料进行检查验收。其产品质量应满足本工程设计及相关国家、地方的标准要求。
2、沟槽开挖
(1)开挖沟槽采用小型挖掘机挖土,在采用机械进行挖土时,为防止超挖或扰动槽底土层,机械挖土控制在距槽底标高1 0cm ,预留底层土,再用人工挖出、修整槽底、边挖边修。如发现超挖,必须进行处理。人工清底清除的松散土、淤泥、大块石等集中后,由起吊机械吊出沟槽外处置,操作人员不准站在臂杆回转半径以内。
钢板桩支撑沟槽,采用挖机挖土时,采取后退式挖土方法,严禁挖机进入未设支撑的区域内。
(2)要随时注意槽内的雨水、地下水的排放,在修整槽底的同时又应同时做好明水的排除,在槽的两侧近检查井处应设集水坑以便排水。放坡的坡度控制在10:3 ~10:5。
(3)沟槽的一侧可堆放回填土所需的土方,堆土高度不宜超过 1.50m ,距沟槽不得小于 2.00m 。有机具(如吊车)停放时,每节管道长度(两检查井之间)范围内至少留 3.50m 宽度的出入口,以便出入。施工机具设备停放的位置必须平稳,大、中型施工机具距离沟槽边应根据设备的自重、沟槽深度、沟槽支撑的形式和土质情况,经工地技术负责人计算确定安全距离。离沟槽边距离不得小于 0.80m 。
