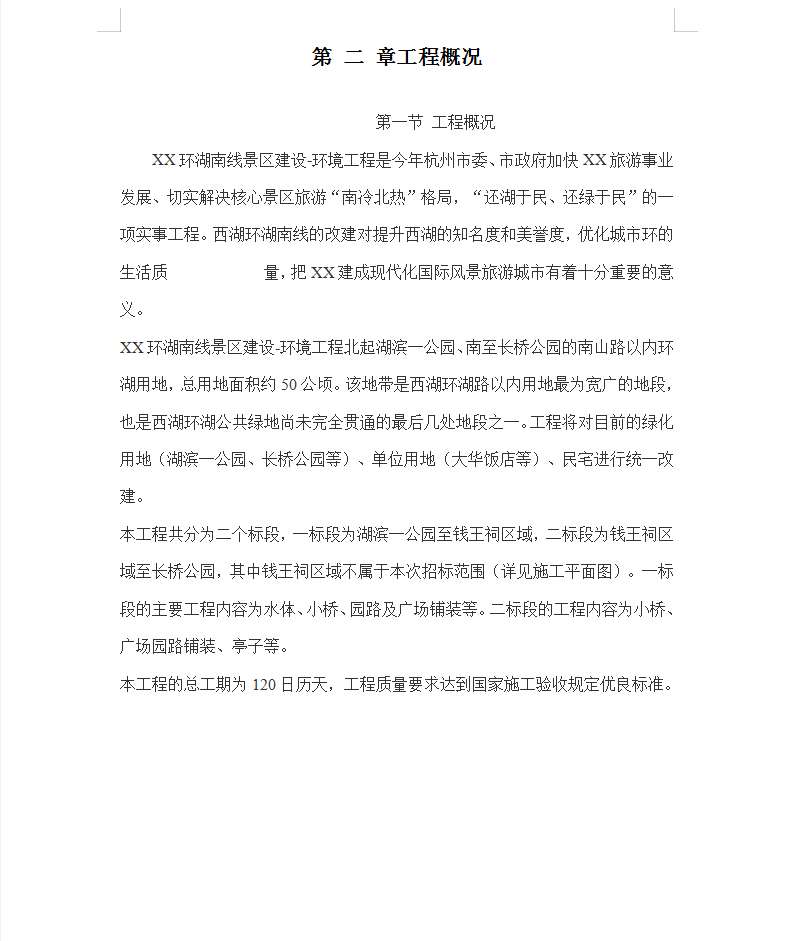

XX环湖南线景区建设-环境工程是今年杭州市委、市政府加快XX旅游事业发展、切实解决核心景区旅游“南冷北热”格局,“还湖于民、还绿于民”的一项实事工程。XX环湖南线的改建对提升西湖的知名度和美誉度,优化城市环的生活质 量,把XX建成现代化国际风景旅游城市有着十分重要的意义。
XX环湖南线景区建设-环境工程北起湖滨一公园、南至长桥公园的南山路以内环湖用地,总用地面积约50公顷。该地带是西湖环湖路以内用地最为宽广的地段,也是西湖环湖公共绿地尚未完全贯通的最后几处地段之一。工程将对目前的绿化用地(湖滨一公园、长桥公园等)、单位用地(大华饭店等)、民宅进行统一改建。
本工程共分为二个标段,一标段为湖滨一公园至钱王祠区域,二标段为钱王祠区域至长桥公园,其中钱王祠区域不属于本次招标范围(详见施工平面图)。一标段的主要工程内容为水体、小桥、园路及广场铺装等。二标段的工程内容为小桥、广场园路铺装、亭子等。
本工程的总工期为120日历天,工程质量要求达到国家施工验收规定优良标准。
