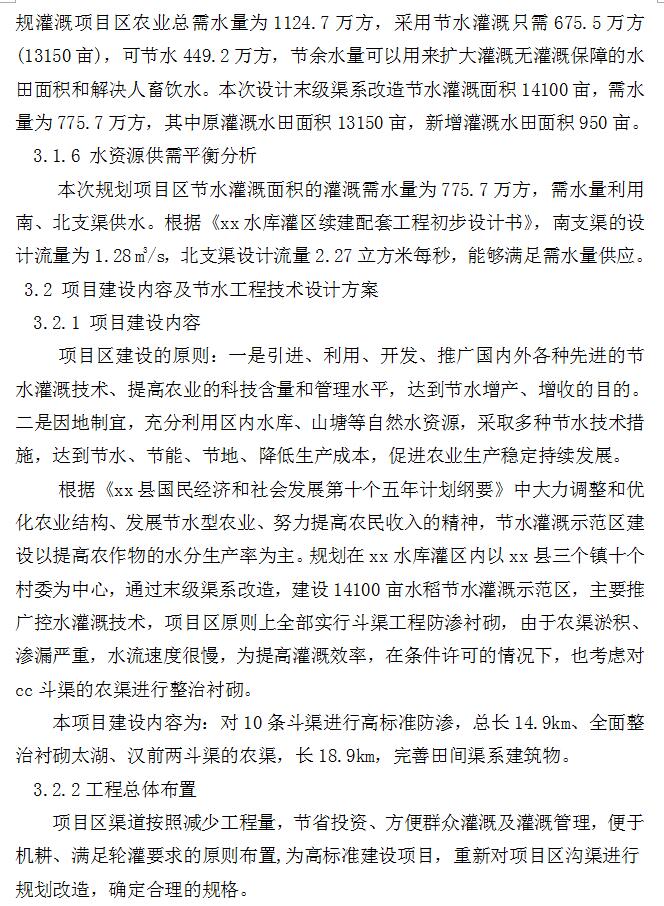

规划在xx水库灌区内以xx县三个镇十个村委为中心,通过末级渠系改造,建设14100亩水稻节水灌溉示范区,主要推广控水灌溉技术,项目区原则上全部实行斗渠工程防渗衬砌,由于农渠淤积、渗漏严重,水流速度很慢,为提高灌溉效率,在条件许可的情况下,也考虑对cc斗渠的农渠进行整治衬砌。
本项目建设内容为:对10条斗渠进行高标准防渗,总长14.9km、全面整治衬砌两斗渠的农渠,长18.9km,完善田间渠系建筑物。
3.2.2工程总体布置
项目区渠道按照减少工程量,节省投资、方便群众灌溉及灌溉管理,便于机耕、满足轮灌要求的原则布置,为高标准建设项目,重新对项目区沟渠进行
规划改造,确定合理的规格。
(1)渠道按斗、农两级布置,斗渠从支渠开口,农渠垂直于斗渠,农渠间距100―150m,距沟尾5米,保证渠道不到头、渠水不入沟。
(2)渠道运行方式
考虑到支渠上、下游调水、控水的实际,试点区渠道工作制度拟定采用斗渠续灌,农渠按组轮灌。
在农渠以采用U型渠槽灌输水灌溉为主(当有条件时)。详见附图《xx水库灌区末级渠系改造项目平面布置图》。
