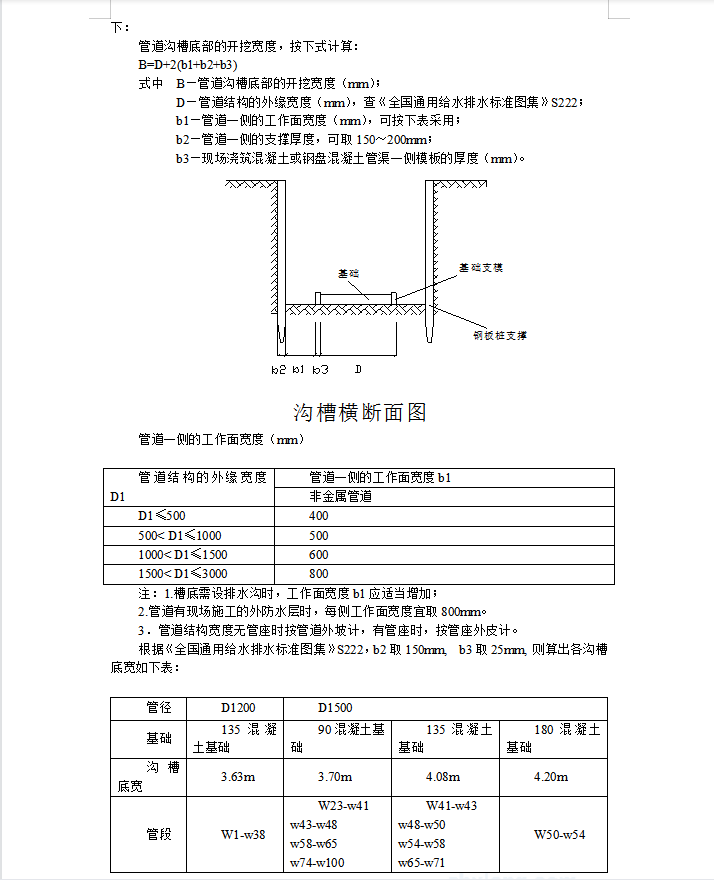

本工程土质为四类土,地下水位3.6m,沿镇区较大的道路施工,考虑到相关情况,本工程采用的沟槽断面形式为直槽,边坡用钢板桩支护。施工中采用移动围挡,每20m为一个施工面,施工完成后立即回复,做到边开挖、边安装、边回填。
