地铁工程锁口圈竖井开挖施工技术交底

2023-04-17 0 548
ceomax-pro主题已启用,当前站点还没有验证正版主题授权,暂不可使用 前往授权激活 获取正版授权

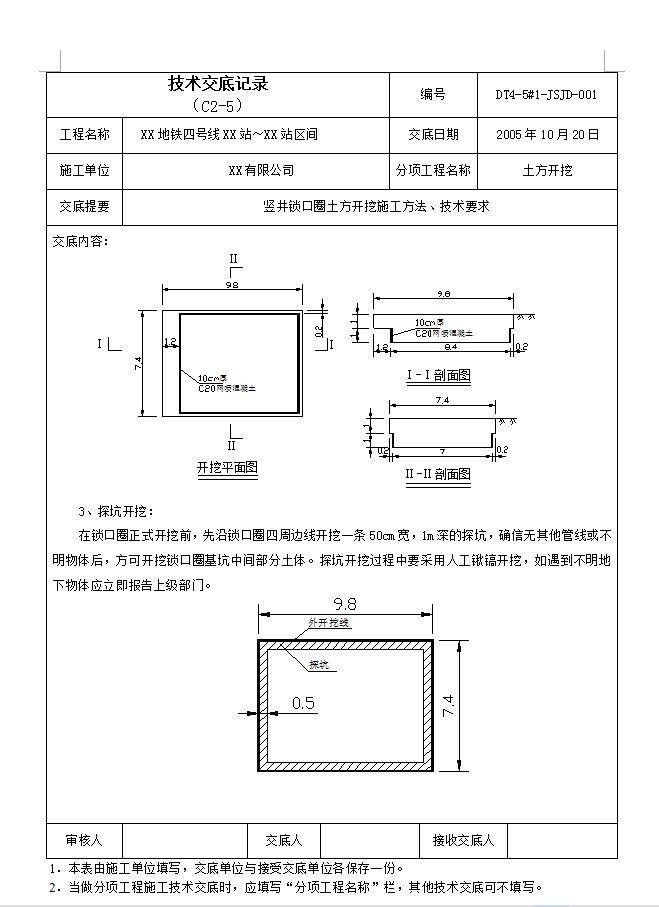

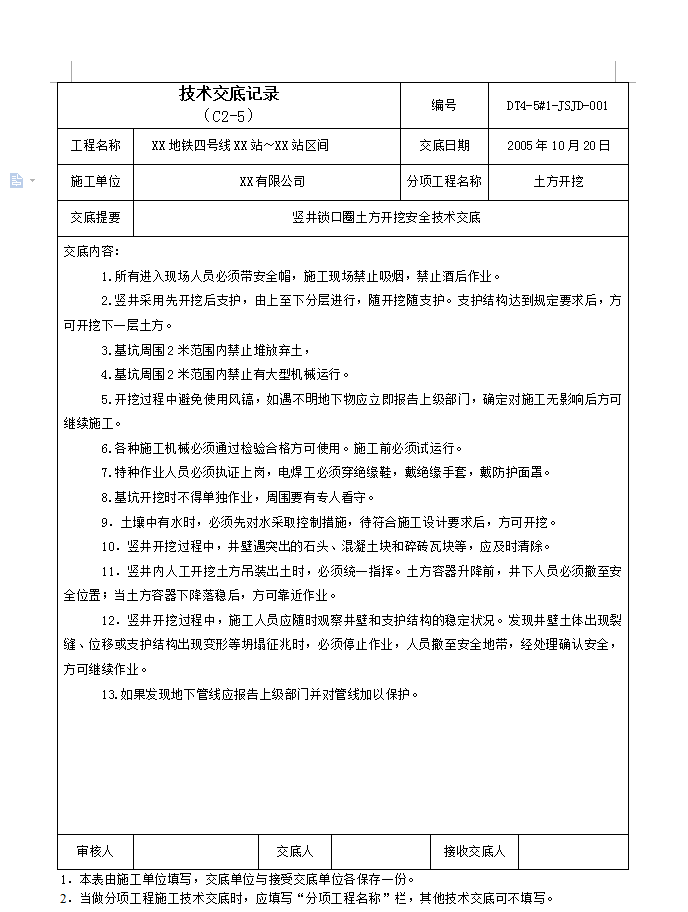

第一层开挖:锁口圈第一层开挖尺寸为9.8米×7.4米,开挖深度为1米。第二层开挖:锁口圈第二层开挖尺寸为8.4m×7m,锁口圈南侧开挖线线内移1.2米,东侧、西侧、北侧开挖线各向内移0.2米,第二层开挖深度为1米。开挖过程中随开挖,在第二层基坑的坑壁挂φ6,150×150mm网格的钢筋网片,并喷射C20混凝土。探坑开挖:在锁口圈正式开挖前,先沿锁口圈四周边线开挖一条50cm宽,1m深的探坑,确信无其他管线或不明物体后,方可开挖锁口圈基坑中间部分土体。探坑开挖过程中要采用人工锹镐开挖,如遇到不明地下物体应立即报告上级部门
